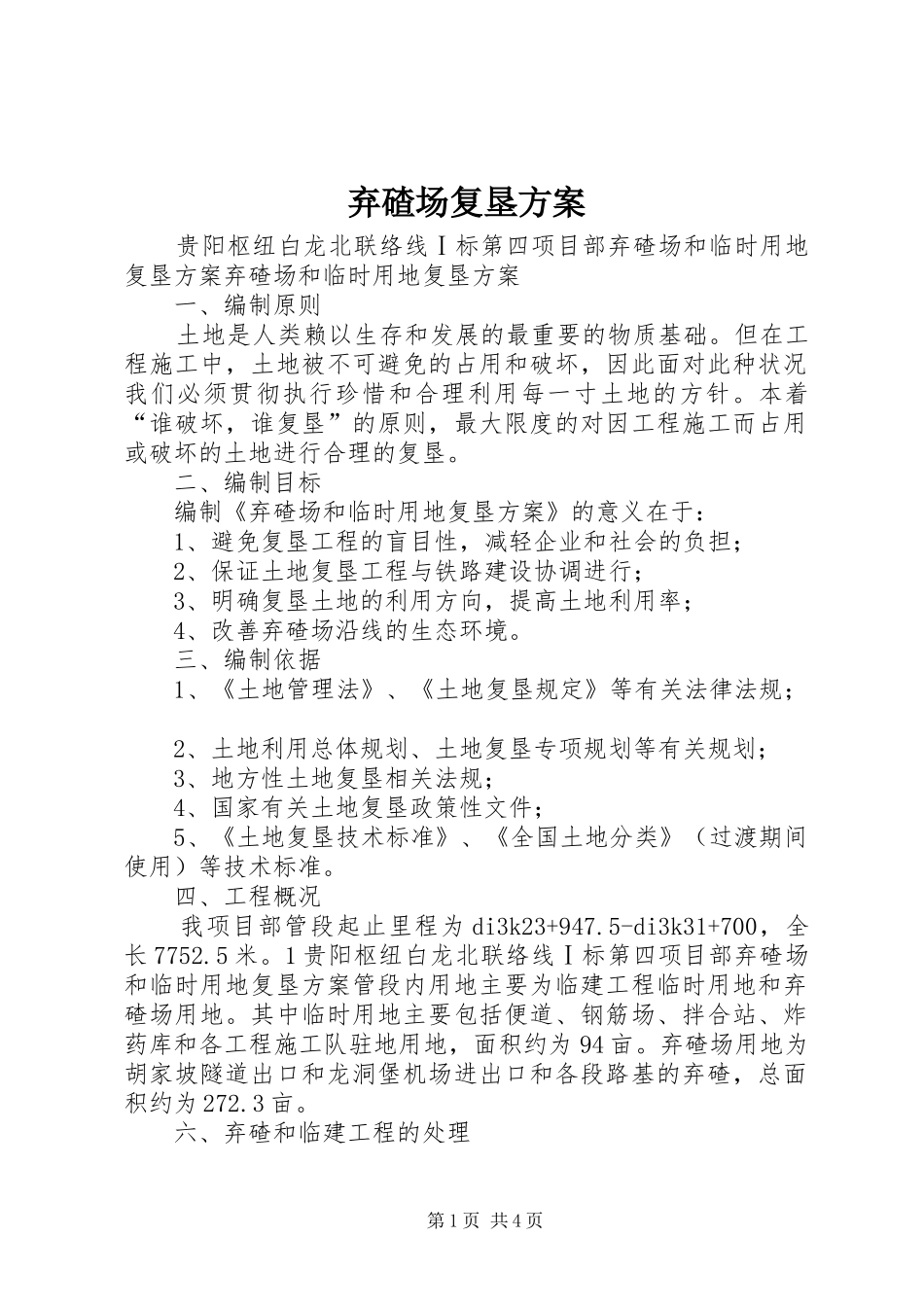

弃碴场复垦方案贵阳枢纽白龙北联络线Ⅰ标第四项目部弃碴场和临时用地复垦方案弃碴场和临时用地复垦方案一、编制原则土地是人类赖以生存和发展的最重要的物质基础
但在工程施工中,土地被不可避免的占用和破坏,因此面对此种状况我们必须贯彻执行珍惜和合理利用每一寸土地的方针
本着“谁破坏,谁复垦”的原则,最大限度的对因工程施工而占用或破坏的土地进行合理的复垦
二、编制目标编制《弃碴场和临时用地复垦方案》的意义在于:1、避免复垦工程的盲目性,减轻企业和社会的负担;2、保证土地复垦工程与铁路建设协调进行;3、明确复垦土地的利用方向,提高土地利用率;4、改善弃碴场沿线的生态环境
三、编制依据1、《土地管理法》、《土地复垦规定》等有关法律法规;2、土地利用总体规划、土地复垦专项规划等有关规划;3、地方性土地复垦相关法规;4、国家有关土地复垦政策性文件;5、《土地复垦技术标准》、《全国土地分类》(过渡期间使用)等技术标准
四、工程概况我项目部管段起止里程为di3k23+947
5-di3k31+700,全长7752
1贵阳枢纽白龙北联络线Ⅰ标第四项目部弃碴场和临时用地复垦方案管段内用地主要为临建工程临时用地和弃碴场用地
其中临时用地主要包括便道、钢筋场、拌合站、炸药库和各工程施工队驻地用地,面积约为94亩
弃碴场用地为胡家坡隧道出口和龙洞堡机场进出口和各段路基的弃碴,总面积约为272

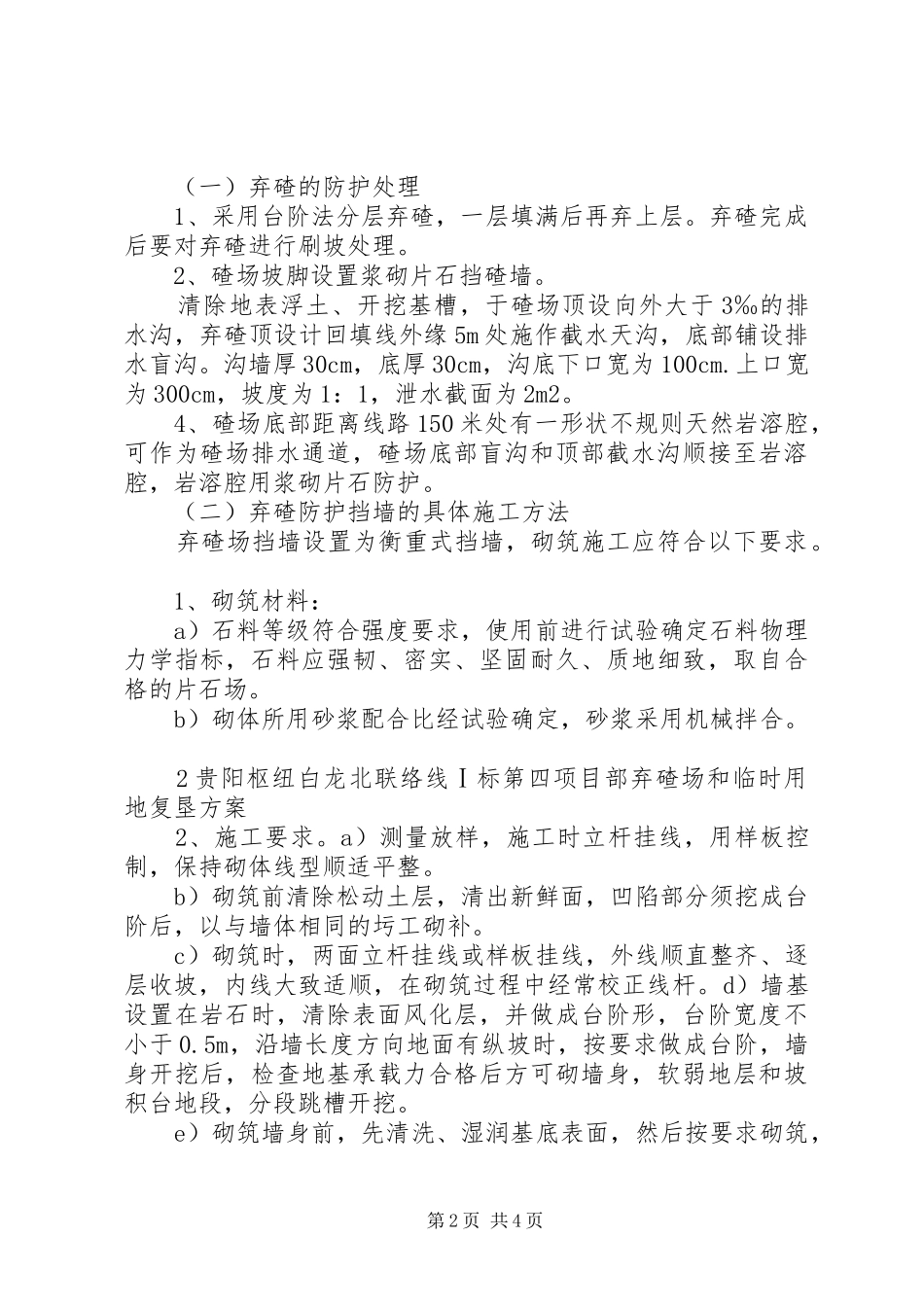

六、弃碴和临建工程的处理第1页共4页(一)弃碴的防护处理1、采用台阶法分层弃碴,一层填满后再弃上层
弃碴完成后要对弃碴进行刷坡处理
2、碴场坡脚设置浆砌片石挡碴墙
清除地表浮土、开挖基槽,于碴场顶设向外大于3‰的排水沟,弃碴顶设计回填线外缘5m处施作截水天沟,底部铺设排水盲沟
沟墙厚30cm,底厚30cm,沟底下口宽为100cm
上口宽为300cm,坡度为1:1,泄水截面为2m2
4、碴场底部距离线路150
