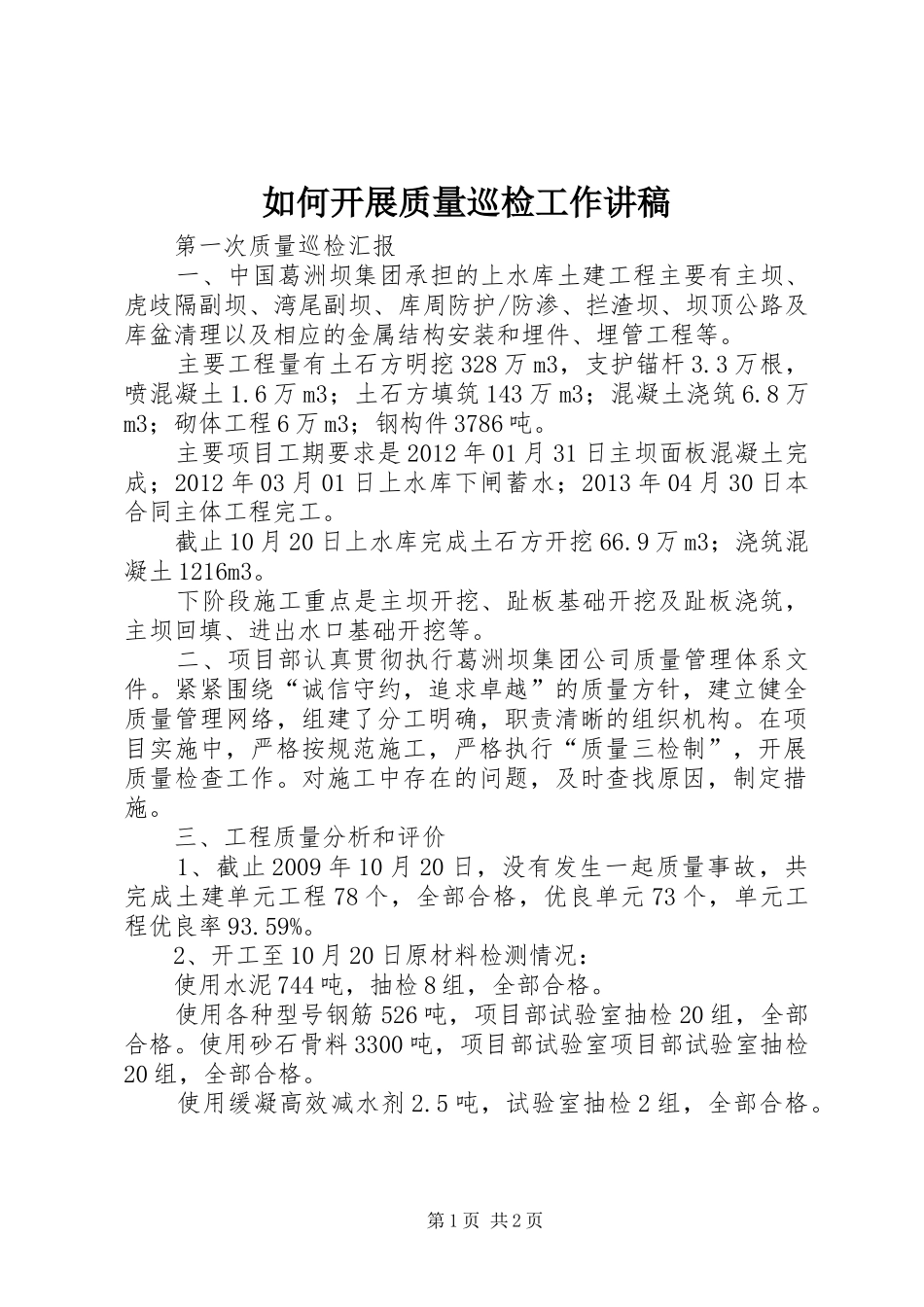

如何开展质量巡检工作讲稿第一次质量巡检汇报一、中国葛洲坝集团承担的上水库土建工程主要有主坝、虎歧隔副坝、湾尾副坝、库周防护/防渗、拦渣坝、坝顶公路及库盆清理以及相应的金属结构安装和埋件、埋管工程等
主要工程量有土石方明挖328万m3,支护锚杆3
3万根,喷混凝土1
6万m3;土石方填筑143万m3;混凝土浇筑6
8万m3;砌体工程6万m3;钢构件3786吨
主要项目工期要求是2012年01月31日主坝面板混凝土完成;2012年03月01日上水库下闸蓄水;2013年04月30日本合同主体工程完工
截止10月20日上水库完成土石方开挖66
9万m3;浇筑混凝土1216m3
下阶段施工重点是主坝开挖、趾板基础开挖及趾板浇筑,主坝回填、进出水口基础开挖等
二、项目部认真贯彻执行葛洲坝集团公司质量管理体系文件
紧紧围绕“诚信守约,追求卓越”的质量方针,建立健全质量管理网络,组建了分工明确,职责清晰的组织机构
在项目实施中,严格按规范施工,严格执行“质量三检制”,开展质量检查工作
对施工中存在的问题,及时查找原因,制定措施
三、工程质量分析和评价1、截止2009年10月20日,没有发生一起质量事故,共完成土建单元工程78个,全部合格,优良单元73个,单元工程优良率93
2、开工至10月20日原材料检测情况:使用水泥744吨,抽检8组,全部合格
使用各种型号钢筋526吨,项目部试验室抽检20组,全部合格
使用砂石骨料3300吨,项目部试验室项目部试验室抽检20组,全部合格
使用缓凝高效减水剂2
5吨,试验室抽检2组,全部合格

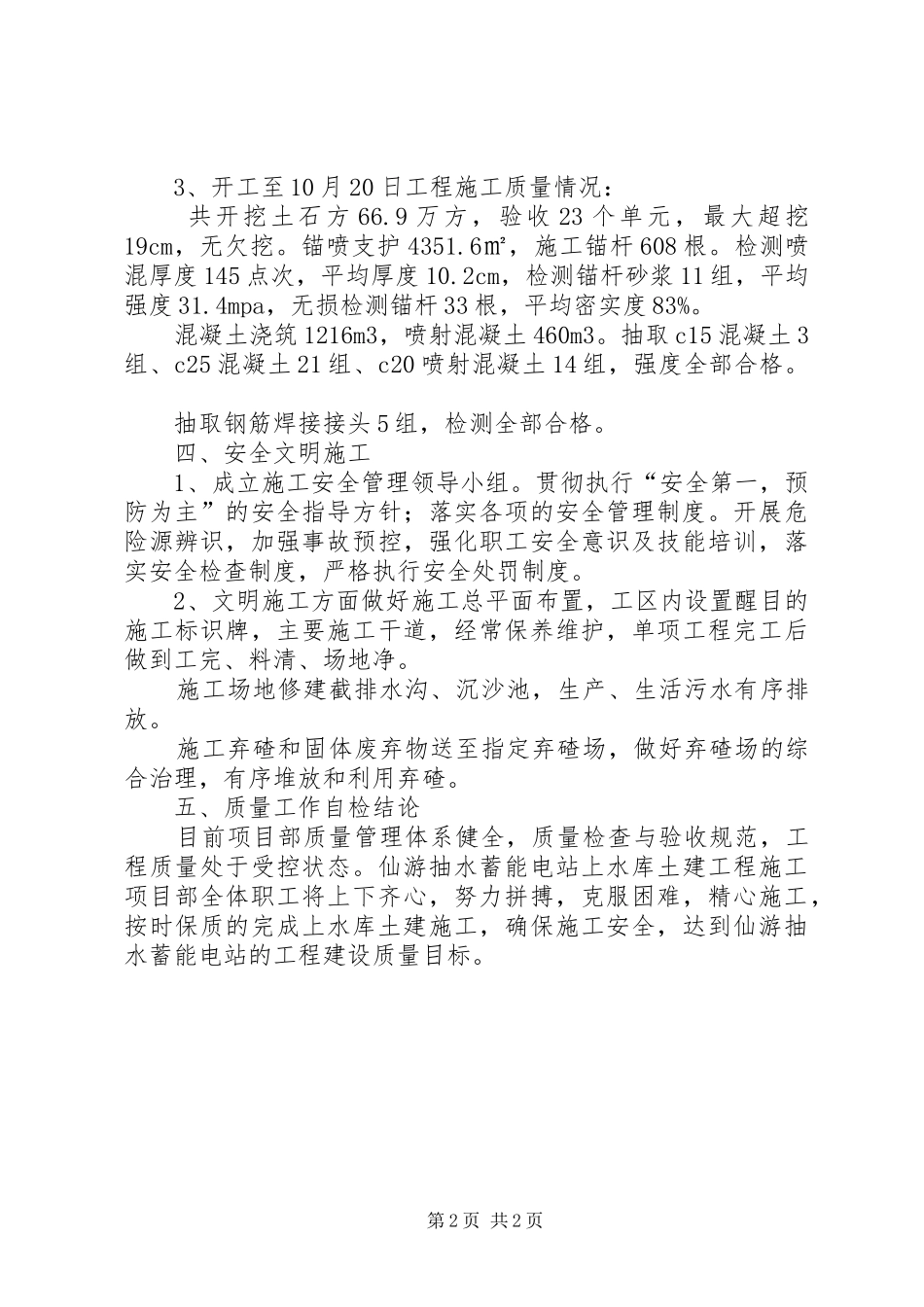

第1页共2页3、开工至10月20日工程施工质量情况:共开挖土石方66
9万方,验收23个单元,最大超挖19cm,无欠挖
锚喷支护4351
6㎡,施工锚杆608根
检测喷混厚度145点次,平均厚度10
2cm,检测锚杆砂浆11组,平均强度31
4mpa,无损检
