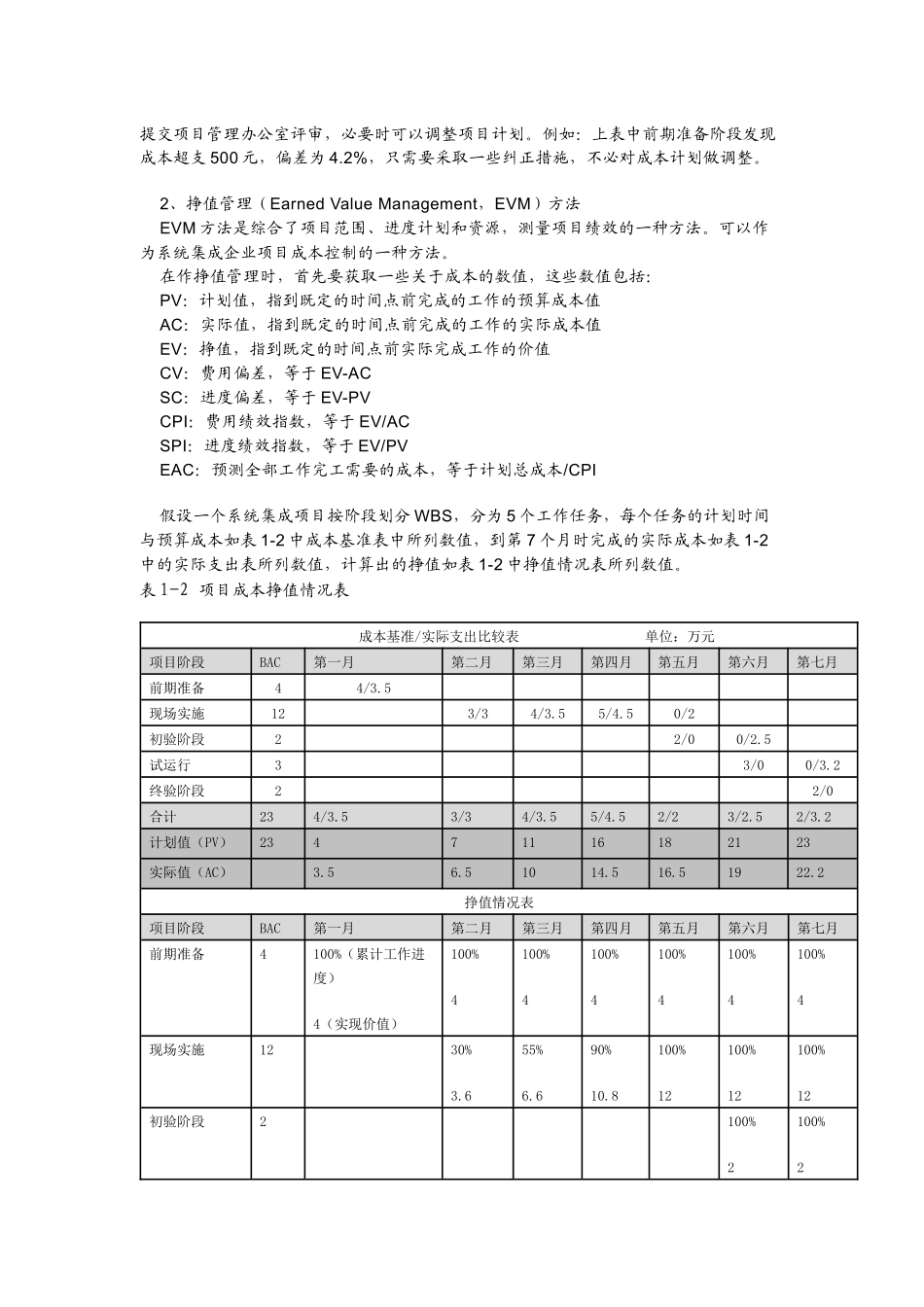

软件工程难点1、PV、EV、AC关系某系统集成公司承揽了一个信息化的项目,客户要求8个月完工,公司领导考虑项目经理小张以前曾经按期完成过几个类似的项目,就选定了他担任这个项目的项目经理
小张按以往的经验做了成本预算,并选择了多名有丰富项目经验的工程师作为项目组成员
进行到第四个月时,发现里程碑进度有重大延误,随后的四个月中,又增加了人手并加班加点,终于在8个半月的时候项目验收,由于项目延误时间不长,客户方在签合同时本来也留有余量,所以并没有惩罚措施
项目结项了,小张在最终项目决算的时候发现,项目的毛利略有下降,但大量增加人员和加班导致刨除人员成本,实际项目净利润非常低
上面这个例子实际是许多系统集成公司经常遇到的问题
尤其是做定制软件开发的企业,由于人力成本是项目成本的主要部分,所以对于人力成本的控制就尤为重要
那么,怎样看好项目的钱袋子,让项目成本不再超支,让企业年底能交出一张漂亮的财务报表呢
首先,我们先要分析项目成本超支的原因,然后针对这些原因,来为企业和项目经理们支几招
一、系统集成项目成本超支的原因系统集成项目超出预算的现象很常见,这种成本失控的情况通常是由两个原因造成的:1、成本估算工作和成本预算工作不够准确细致
2、企业对于项目成本控制没有有效的方法和规范
二、解决措施针对造成成本失控的原因,系统集成企业在设计成本控制系统时应该考虑两方面的重点,一是各项成本要给出定量估算依据,尽量做出准确的项目预算;二是对成本的监控要建立完善的流程管理和方法,也就是管好项目的钱袋子
下面我将详细介绍这两方面的注意事项和方法
(一)、加强对人力成本的定量估算系统集成项目的主要成本包括两方面:采购成本和人工成本
采购成本包括外购第三方硬件和软件及服务所发生的成本
硬件如小型机、网络设备、光纤等;软件如操作系统、数据库软件、ERP软件;服务包括聘请咨询顾问,第三方设计等
