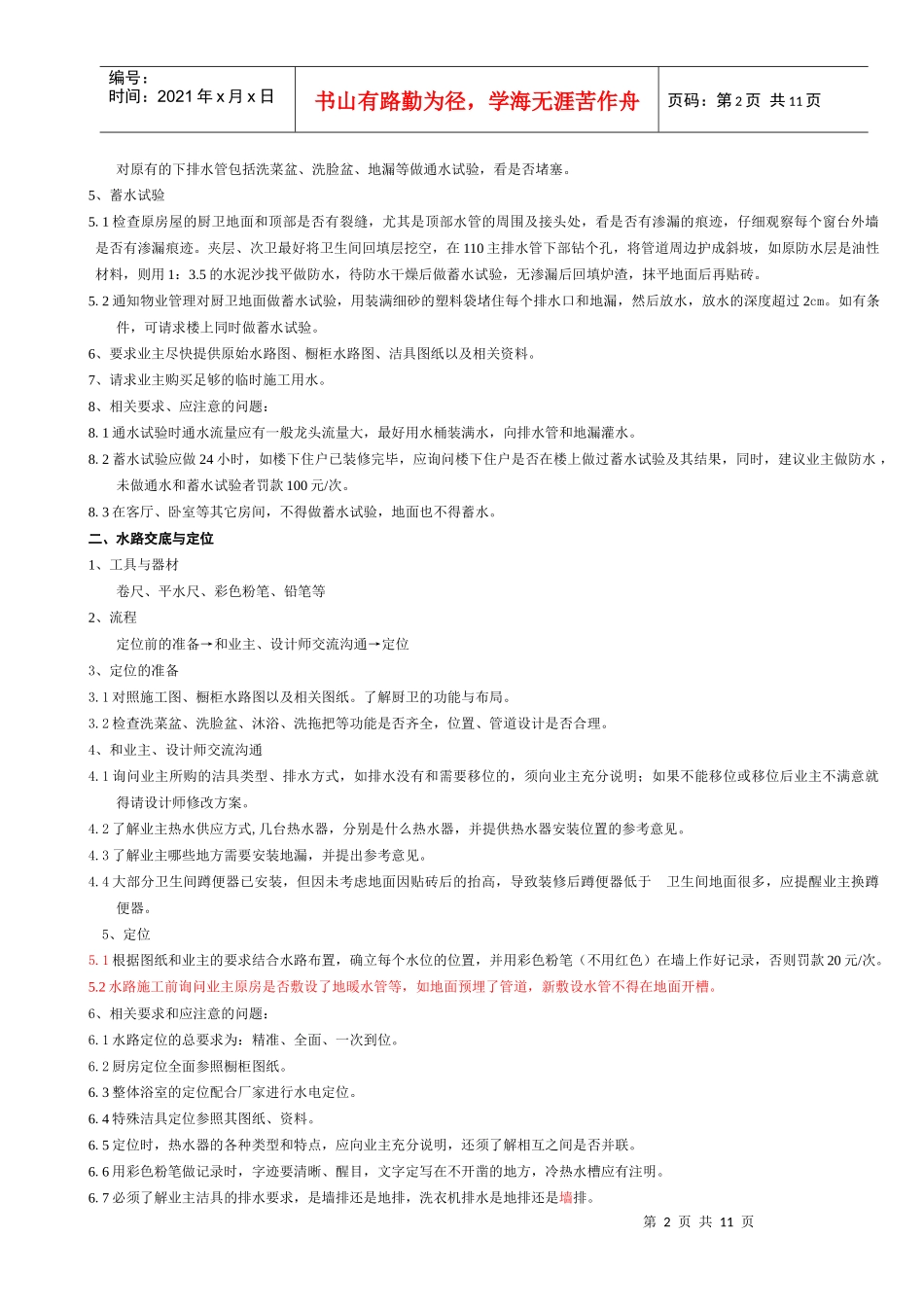

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页拓维装饰水工规范为确保水路施工后美观、畅通、无渗漏、便于检查和维修,水工必须遵循如下规范:水工施工总程序为:施工前的准备与检测↓水路定位↓施工现场临时用水管理规范↓水路开槽↓PP-R给水布管↓排水改造↓水路试压↓水路改造工程量核对↓水路图绘制↓封槽↓二次试压↓洁具安装↓五金挂件安装一、施工前的准备与检测1、工具和器材的准备水桶、细砂、塑料袋、扳手、生料带等2、水路检测流程水压检测→通水试验→蓄水试验3、水压检测打开水龙头,检查水压的大小,如水压过小,则要求业主找物业处理或建议安装增压装置
4、通水试验第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页对原有的下排水管包括洗菜盆、洗脸盆、地漏等做通水试验,看是否堵塞
5、蓄水试验5
1检查原房屋的厨卫地面和顶部是否有裂缝,尤其是顶部水管的周围及接头处,看是否有渗漏的痕迹,仔细观察每个窗台外墙是否有渗漏痕迹
夹层、次卫最好将卫生间回填层挖空,在110主排水管下部钻个孔,将管道周边护成斜坡,如原防水层是油性材料,则用1:3
5的水泥沙找平做防水,待防水干燥后做蓄水试验,无渗漏后回填炉渣,抹平地面后再贴砖
2通知物业管理对厨卫地面做蓄水试验,用装满细砂的塑料袋堵住每个排水口和地漏,然后放水,放水的深度超过2cm
如有条件,可请求楼上同时做蓄水试验
6、要求业主尽快提供原始水路图、橱柜水路图、洁具图纸以及相关资料
7、请求业主购买足够的临时施工用水
8、相关要求、应注意的问题:8
1通水试验时通水流量应有一般龙头流量大,最好用水桶装满水,向排水管和地漏灌水
2蓄水试验应做24小时,如楼下住户已装修完毕,应询问楼下住户是否在楼上做过蓄水试验及其结果,同时,建议业主做防水,未做通水
