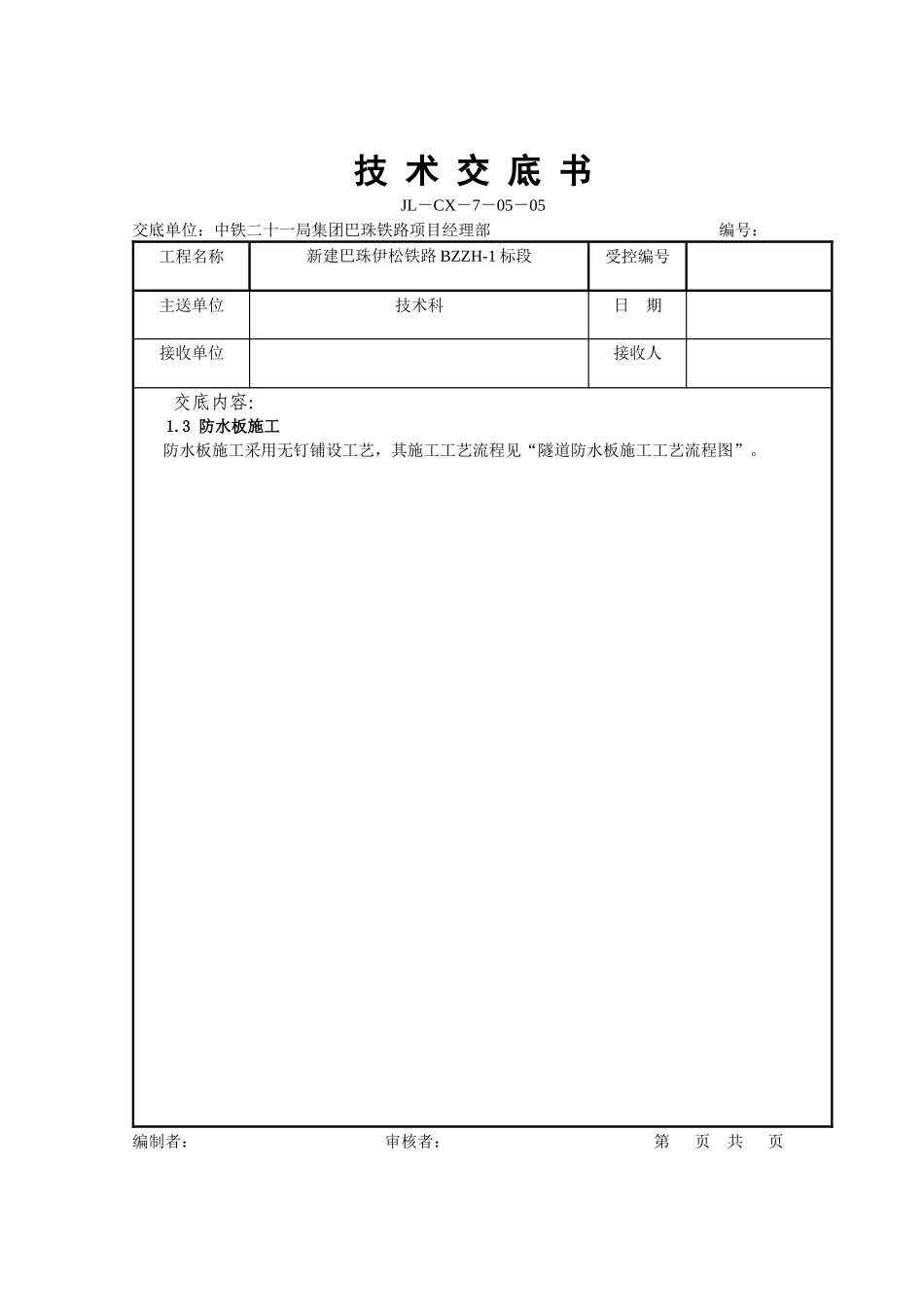

技术交底书JL-CX-7-05-05交底单位:中铁二十一局集团巴珠铁路项目经理部编号:工程名称新建巴珠伊松铁路BZZH-1标段受控编号主送单位技术科日期接收单位接收人交底内容:防排水施工一、技术要求土质隧道采用“以堵为主、以排为辅”的原则,石质隧道采用“防、截、排、堵相结合,因地制宜,综合治理”的原则,达到防水可靠,经济合理,不留后患的目的。隧道防水等级必须达到国家标准《地下工程防水技术规范》(GB50108)规定的一级防水等级标准,衬砌结构不允许渗水,表面无湿渍。隧道结构防水一般由喷射混凝土、全封闭柔性卷材防水层和二次衬砌结构自防水等组成。本线隧道二次衬砌混凝土采用防水混凝土,其抗渗等级不低于P10;拱墙初期支护与二次衬砌之间采用ECB防水板加土工布;环向施工缝采用中埋式止水带加背贴式止水带防水,并涂刷混凝土界面剂;拱墙每10m设1环φ50环向透水盲沟,两侧边墙外侧泄水孔标高处设纵向贯通的直径φ80盲沟,该盲沟通过三通接头与环向盲沟及边墙泄水孔连通。1.2排水盲管施工排水盲管施工工艺流程:钻孔定位安装锚栓捆绑盲管盲管纵向环向连接。1.2.1环向排水盲管施作方法隧道拱墙设直径50mm软式透水管环向盲管,环向盲管每隔10m设置,并每隔10m设直径80mm盲管在水沟外侧留泄水孔,并采用三通接盲管与纵向盲管相连。编制者:审核者:第页共页技术交底书JL-CX-7-05-05交底单位:中铁二十一局集团巴珠铁路项目经理部编号:工程名称新建巴珠伊松铁路BZZH-1标段受控编号主送单位技术科日期接收单位接收人交底内容:1.2.2纵向排水盲管施作方法纵向排水盲管沿纵向布设于左、右墙角水沟底上方,为两条直径为80~100mm的软式透水管盲沟。纵向排水盲管按设计规定划线,以使盲管位置准确合理,盲管安设的坡度与线路坡度一致。排水管采用钻孔定位,定位孔间距在30cm~50cm。将膨胀锚栓打入定位孔或将锚固剂将钢筋头预埋在定位孔中,固定钉安在盲管的两端。用无纺布包住盲管,用扎丝捆好,用卡子卡住盲管,然后固定在膨胀螺栓上。采用三通与环向透水管、连接盲管相连。1.2.3边墙泄水管施作方法模板架立后开始施作边墙泄水管,在模板对应于泄水管的位置开于泄水管直径相同的孔。泄水管一端安在模板的预留孔上,另一端安在纵向排水管上,泄水管与纵向排水管用三通连接时必须有固定措施。1.2.4排水盲管施工控制要点①纵向贯通排水盲沟安装应按设计规定划线,以使盲管位置准确合理,划线时注意盲管尽可能走基面的低凹处和有出水点的地方。②盲管与支护的间距不得大于5cm,盲管与支护脱开的最大长度不得大于110cm。③集中出水点沿水源方向钻孔,然后将单根集中引水盲管插入其中,并用速凝砂浆将周围封堵,以使地下水从管中集中引出。④盲管上接头用无纺布的渗水材料包裹,防止混凝土或杂物进入堵塞管道。编制者:审核者:第页共页技术交底书JL-CX-7-05-05交底单位:中铁二十一局集团巴珠铁路项目经理部编号:工程名称新建巴珠伊松铁路BZZH-1标段受控编号主送单位技术科日期接收单位接收人交底内容:1.3防水板施工防水板施工采用无钉铺设工艺,其施工工艺流程见“隧道防水板施工工艺流程图”。编制者:审核者:第页共页N1.防水板质量检查/检验;2.划焊缝搭接线;3.防水板可分拱部和边墙两段截取,对称卷起备用。1.工作平台就位;2.初支及渗漏水处理3.切除锚杆及钢筋网端头;4.如超挖超过铺板规定,编铁丝网回填;5.拱顶画出隧道中线第一环及垂直隧道中线的横断面线。准备工作洞外准备洞内准备电热压焊器及爬行式热合器,垫上隔热纸固定防水板焊缝补强Y移工作平台下一循环焊接防水板搭接缝质量检查技术交底书JL-CX-7-05-05交底单位:中铁二十一局集团巴珠铁路项目经理部编号:工程名称新建巴珠伊松铁路BZZH-1标段受控编号主送单位技术科日期接收单位接收人交底内容:隧道防水板施工工艺流程图编制者:审核者:第页共页技术交底书JL-CX-7-05-05交底单位:中铁二十一局集团巴珠铁路项目经理部编号:工程名称新建巴珠伊松铁路BZZH-1标段受控编号主送单位技术科日期接收单位接收人交底内容:1.3.1施工准备⑴洞外准备:检验防水板质量,用铅笔划焊接线及拱顶...
