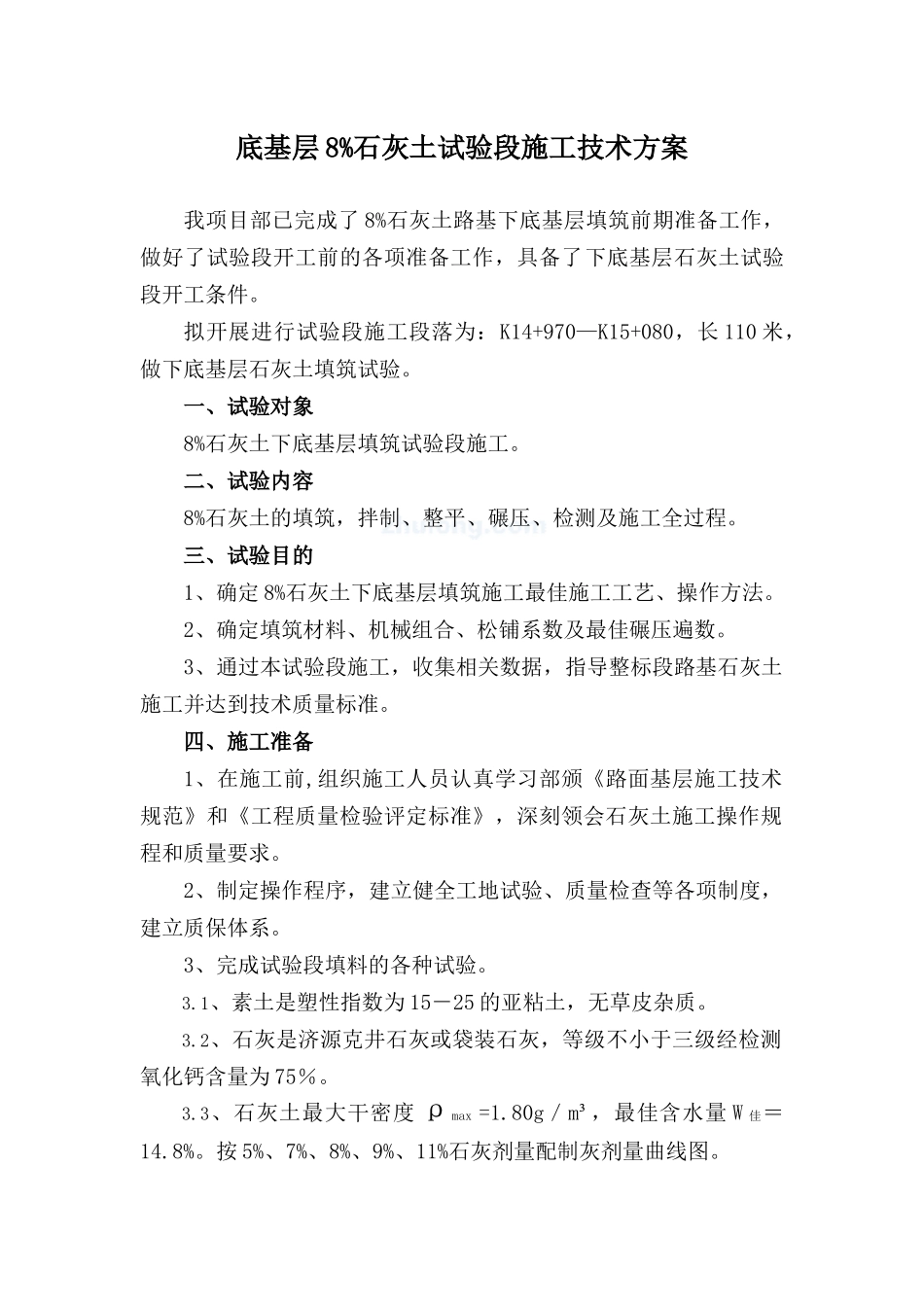

底基层8%石灰土试验段施工技术方案我项目部已完成了8%石灰土路基下底基层填筑前期准备工作,做好了试验段开工前的各项准备工作,具备了下底基层石灰土试验段开工条件
拟开展进行试验段施工段落为:K14+970—K15+080,长110米,做下底基层石灰土填筑试验
一、试验对象8%石灰土下底基层填筑试验段施工
二、试验内容8%石灰土的填筑,拌制、整平、碾压、检测及施工全过程
三、试验目的1、确定8%石灰土下底基层填筑施工最佳施工工艺、操作方法
2、确定填筑材料、机械组合、松铺系数及最佳碾压遍数
3、通过本试验段施工,收集相关数据,指导整标段路基石灰土施工并达到技术质量标准
四、施工准备1、在施工前,组织施工人员认真学习部颁《路面基层施工技术规范》和《工程质量检验评定标准》,深刻领会石灰土施工操作规程和质量要求

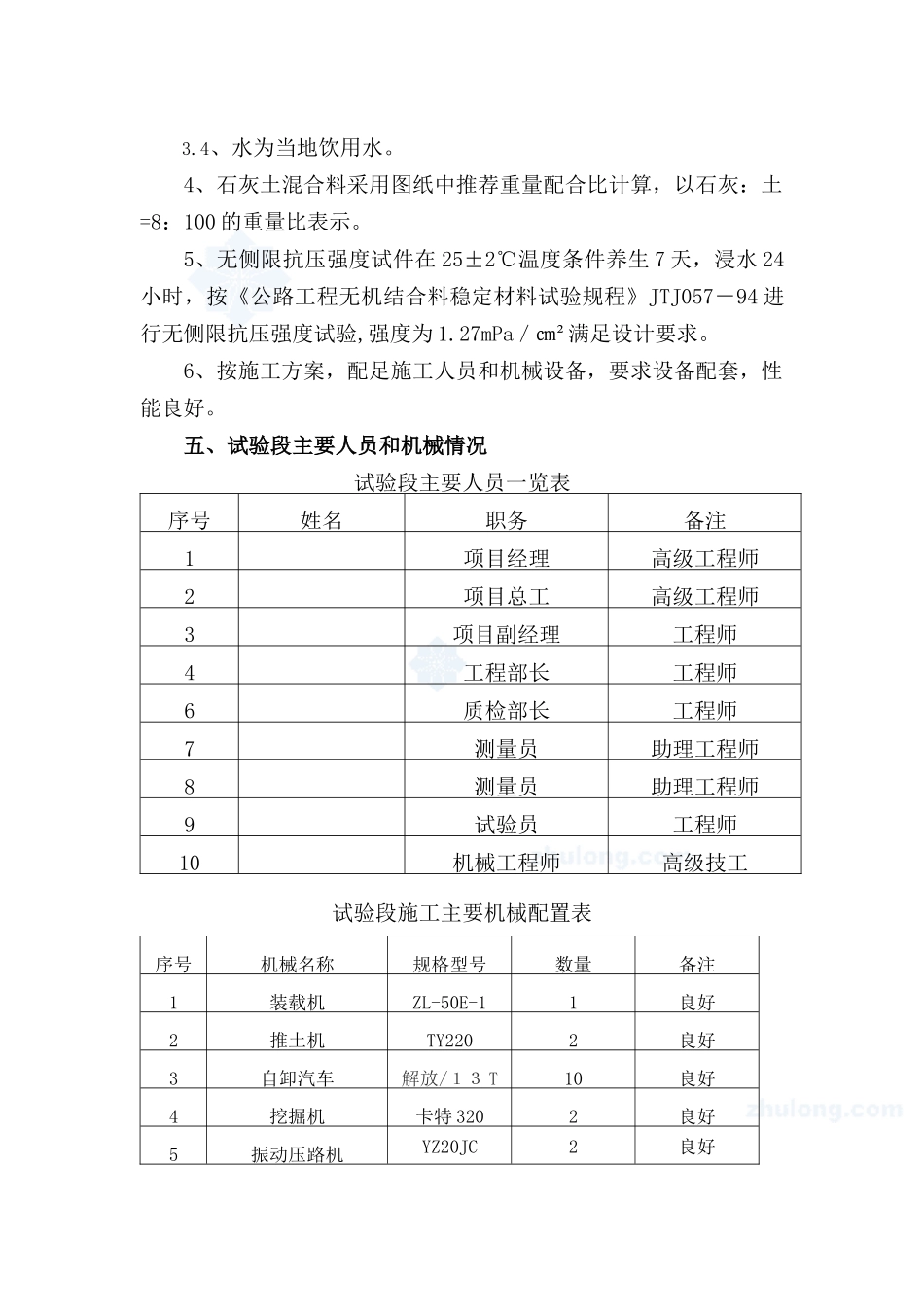

2、制定操作程序,建立健全工地试验、质量检查等各项制度,建立质保体系
3、完成试验段填料的各种试验
1、素土是塑性指数为15-25的亚粘土,无草皮杂质
2、石灰是济源克井石灰或袋装石灰,等级不小于三级经检测氧化钙含量为75%
3、石灰土最大干密度ρmax=1
80g/m³,最佳含水量W佳=14
按5%、7%、8%、9%、11%石灰剂量配制灰剂量曲线图

4、水为当地饮用水
4、石灰土混合料采用图纸中推荐重量配合比计算,以石灰:土=8:100的重量比表示
5、无侧限抗压强度试件在25±2℃温度条件养生7天,浸水24小时,按《公路工程无机结合料稳定材料试验规程》JTJ057-94进行无侧限抗压强度试验,强度为1
27mPa/㎝²满足设计要求
6、按施工方案,配足施工人员和机械设备,要求设备配套,性能良好
五、试验段主要人员和机械情况试验段主要人员一览表序号姓名职务备注1项目经理高级工程师2项目总工高级工程师3项目副经理工程师4工程部长工程师6质检部长工程师7测
