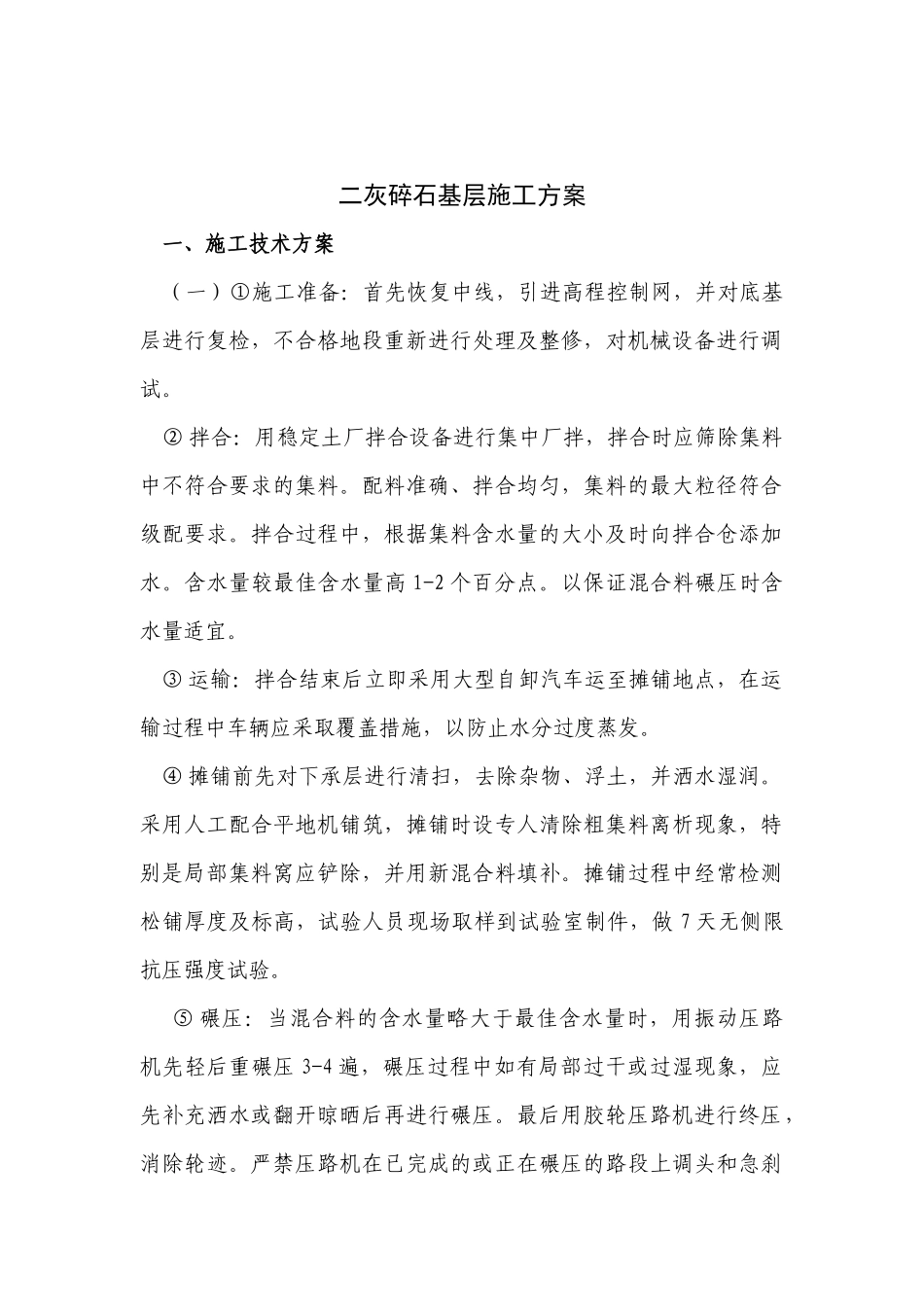

二灰碎石基层施工方案 一、施工技术方案 (一)①施工准备:首先恢复中线,引进高程控制网,并对底基层进行复检,不合格地段重新进行处理及整修,对机械设备进行调试
② 拌合:用稳定土厂拌合设备进行集中厂拌,拌合时应筛除集料中不符合要求的集料
配料准确、拌合均匀,集料的最大粒径符合级配要求
拌合过程中,根据集料含水量的大小及时向拌合仓添加水
含水量较最佳含水量高 1-2 个百分点
以保证混合料碾压时含水量适宜
③ 运输:拌合结束后立即采用大型自卸汽车运至摊铺地点,在运输过程中车辆应采取覆盖措施,以防止水分过度蒸发
④ 摊铺前先对下承层进行清扫,去除杂物、浮土,并洒水湿润
采用人工配合平地机铺筑,摊铺时设专人清除粗集料离析现象,特别是局部集料窝应铲除,并用新混合料填补
摊铺过程中经常检测松铺厚度及标高,试验人员现场取样到试验室制件,做 7 天无侧限抗压强度试验
⑤ 碾压:当混合料的含水量略大于最佳含水量时,用振动压路机先轻后重碾压 3-4 遍,碾压过程中如有局部过干或过湿现象,应先补充洒水或翻开晾晒后再进行碾压
最后用胶轮压路机进行终压,消除轮迹
严禁压路机在已完成的或正在碾压的路段上调头和急刹车

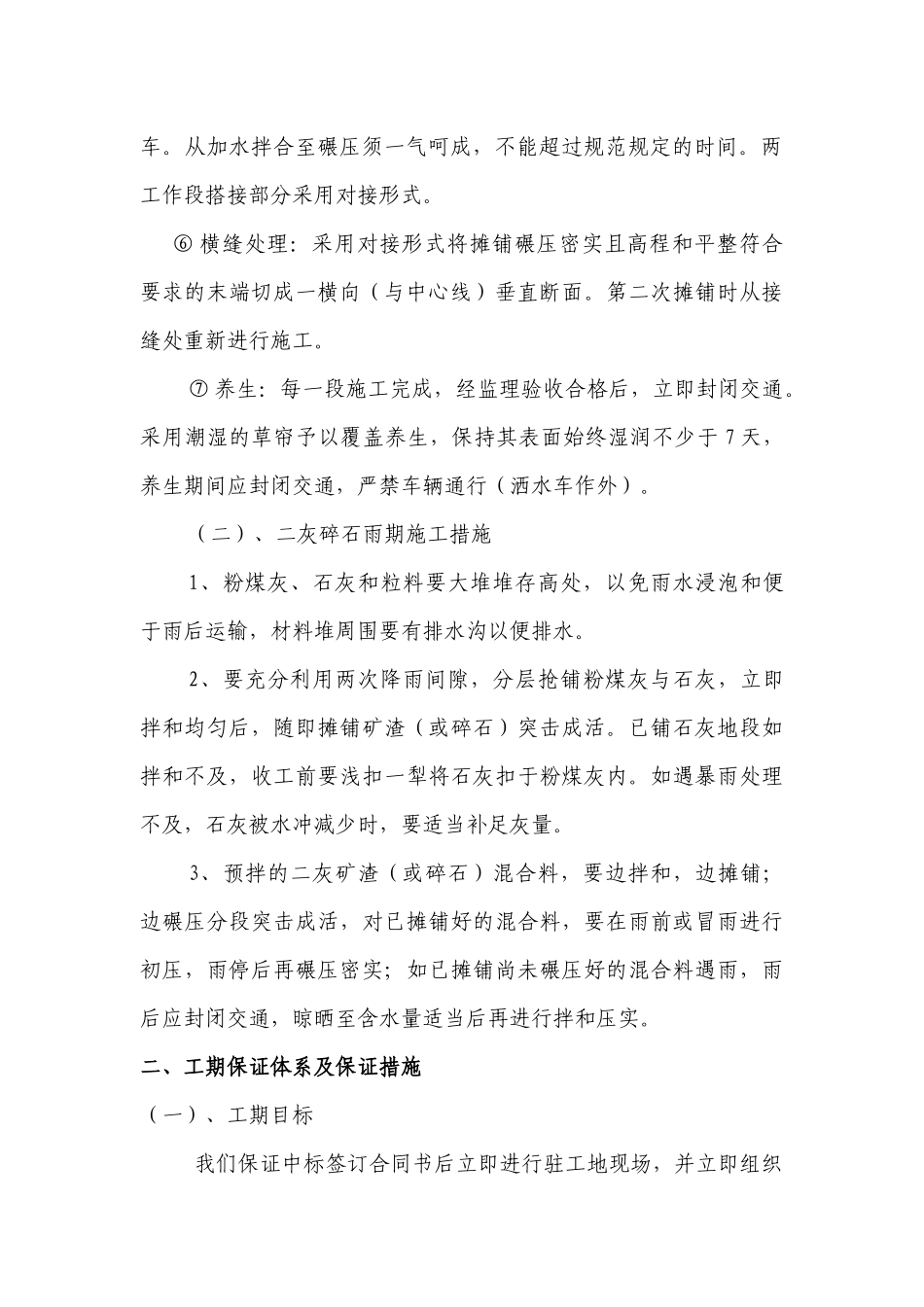

从加水拌合至碾压须一气呵成,不能超过规范规定的时间
两工作段搭接部分采用对接形式
⑥ 横缝处理:采用对接形式将摊铺碾压密实且高程和平整符合要求的末端切成一横向(与中心线)垂直断面
第二次摊铺时从接缝处重新进行施工
⑦ 养生:每一段施工完成,经监理验收合格后,立即封闭交通
采用潮湿的草帘予以覆盖养生,保持其表面始终湿润不少于 7 天,养生期间应封闭交通,严禁车辆通行(洒水车作外)
(二)、二灰碎石雨期施工措施1、粉煤灰、石灰和粒料要大堆堆存高处,以免雨水浸泡和便于雨后运输,材料堆周围要有排水沟以便排水
2、要充分利用两次降雨间隙,分层抢铺粉煤灰与石灰,立即拌和均匀后,随即摊铺矿渣(或碎石)
