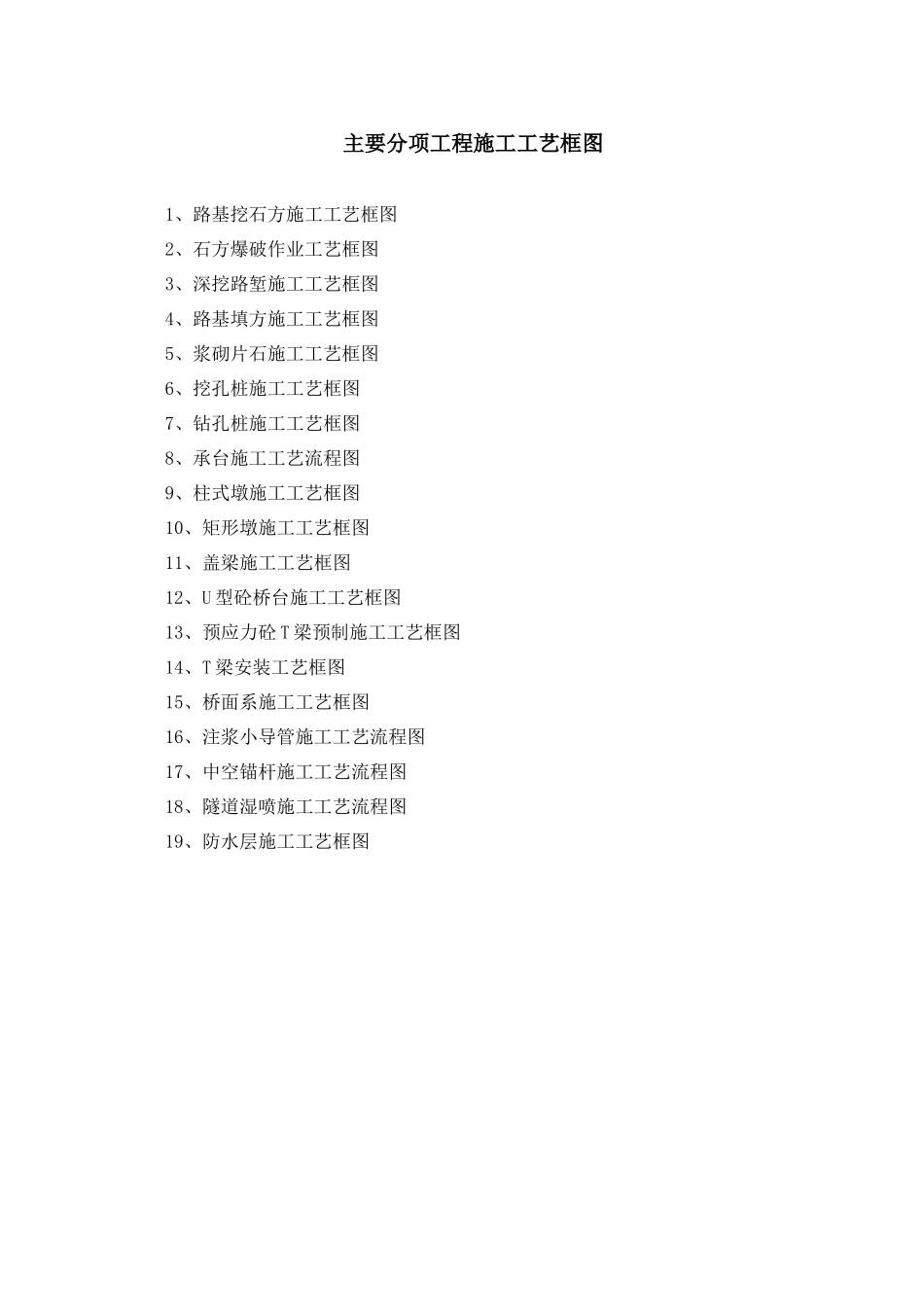

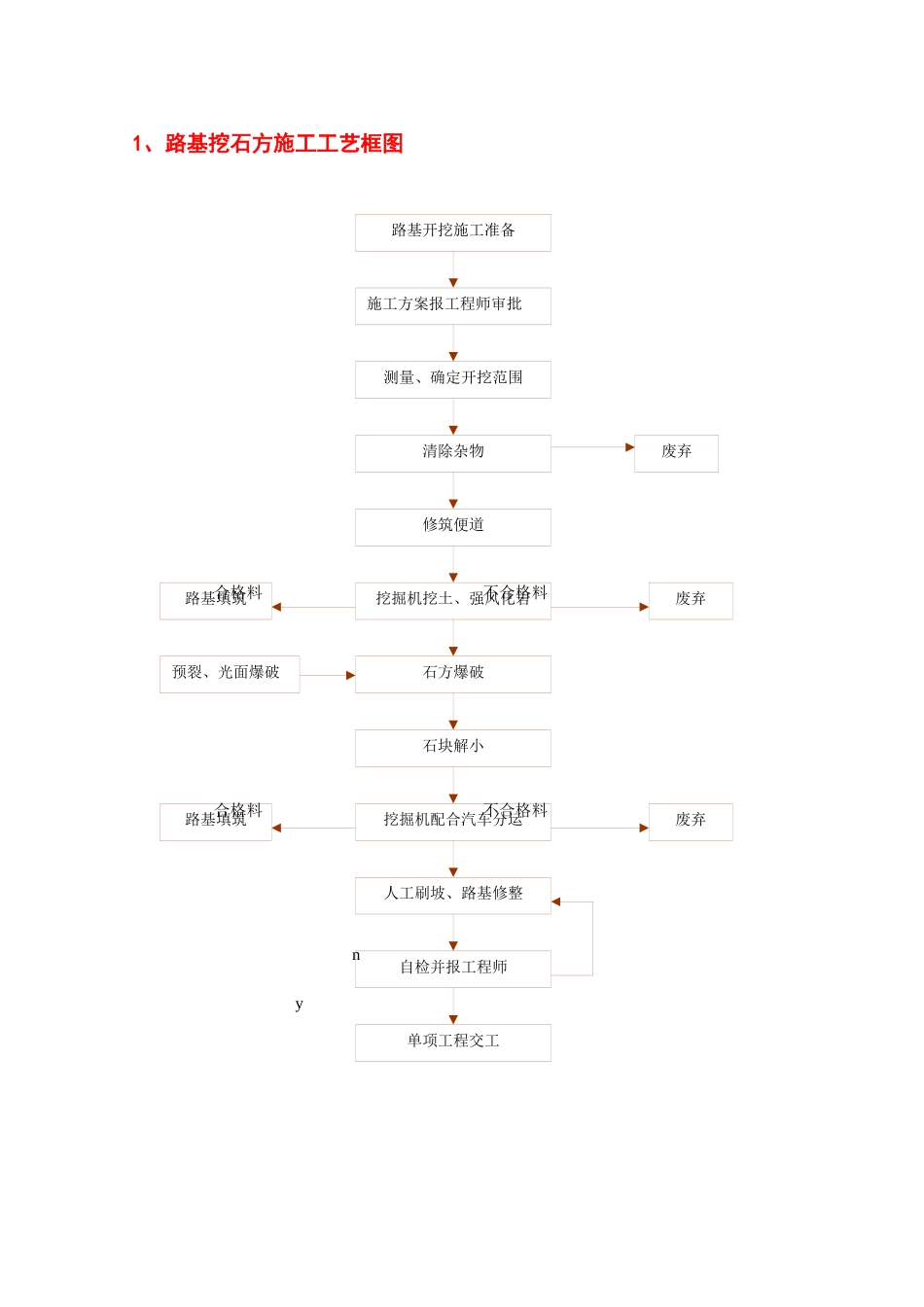

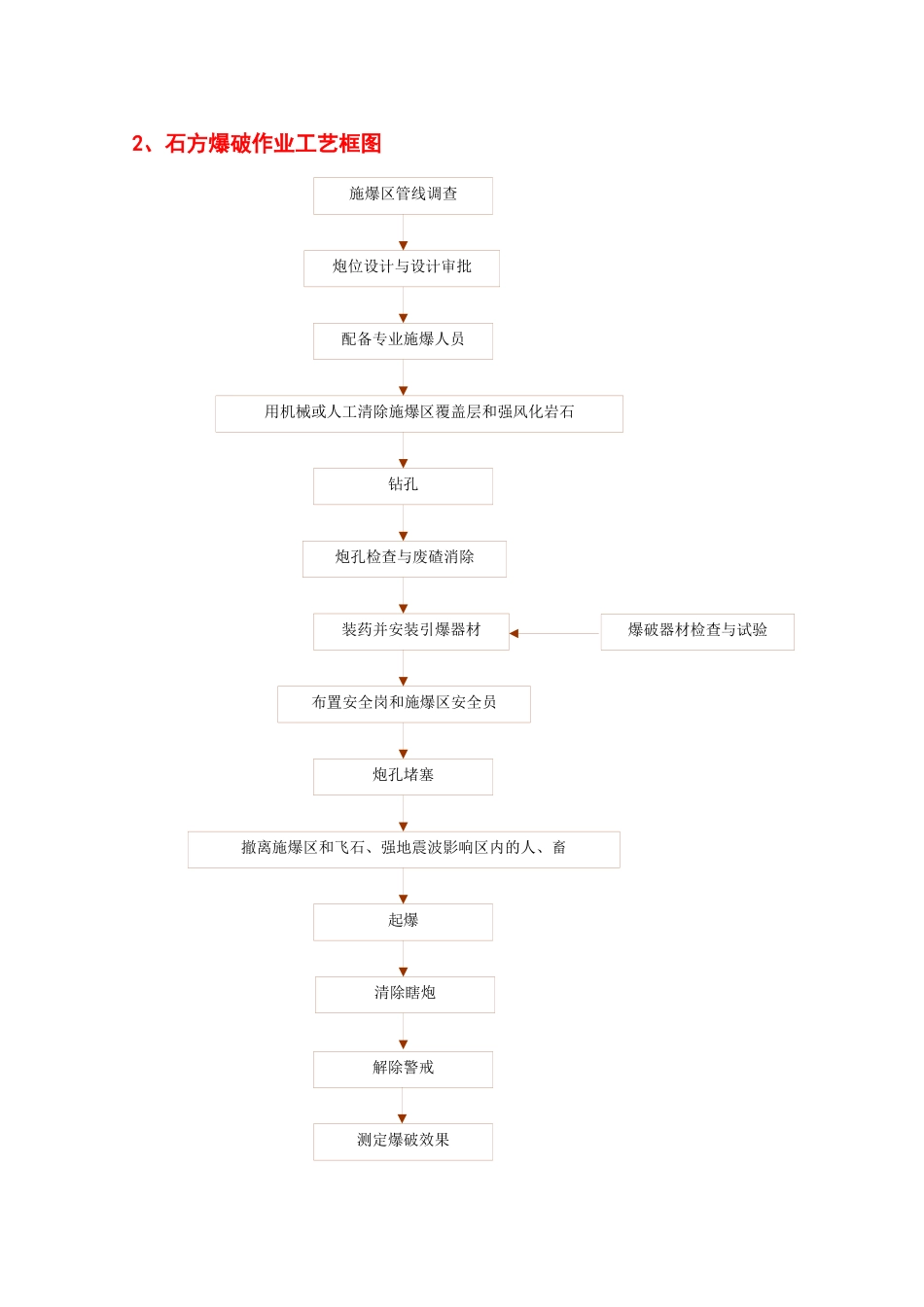

主要分项工程施工工艺框图1、路基挖石方施工工艺框图2、石方爆破作业工艺框图3、深挖路堑施工工艺框图4、路基填方施工工艺框图5、浆砌片石施工工艺框图6、挖孔桩施工工艺框图7、钻孔桩施工工艺框图8、承台施工工艺流程图9、柱式墩施工工艺框图10、矩形墩施工工艺框图11、盖梁施工工艺框图12、U型砼桥台施工工艺框图13、预应力砼T梁预制施工工艺框图14、T梁安装工艺框图15、桥面系施工工艺框图16、注浆小导管施工工艺流程图17、中空锚杆施工工艺流程图18、隧道湿喷施工工艺流程图19、防水层施工工艺框图路基开挖施工准备施工方案报工程师审批测量、确定开挖范围清除杂物修筑便道挖掘机挖土、强风化岩石方爆破石块解小挖掘机配合汽车分运人工刷坡、路基修整自检并报工程师单项工程交工废弃废弃路基填筑路基填筑废弃预裂、光面爆破1、路基挖石方施工工艺框图合格料不合格料合格料不合格料ny施爆区管线调查炮位设计与设计审批配备专业施爆人员用机械或人工清除施爆区覆盖层和强风化岩石钻孔炮孔检查与废碴消除装药并安装引爆器材布置安全岗和施爆区安全员炮孔堵塞撤离施爆区和飞石、强地震波影响区内的人、畜爆破器材检查与试验起爆清除瞎炮解除警戒测定爆破效果2、石方爆破作业工艺框图注:在距离设计边坡3~5m范围采用光面爆破,以保证路基边坡符合设计要求
3、深挖路堑施工工艺框图测量放样清除表土、设置临时排水设施土方地段设置工作平台纵向掘进边坡平整施工上边坡防护进入下一层路基开挖开挖至路槽底面路槽底面修整、压实或换填砌筑边沟、路缘石石方段设置工作平台修筑马道、潜孔钻机进场分层沿边坡打炮眼光面爆破挖运石方边坡修整、施工上边坡防护开挖至路槽底面路槽底面修整、压实砌筑边沟、路缘石进入下一层石方开挖4、路基填方施工工艺框图不合格项目重做不合格项目重做不合格项目重作合格不合格项重作合格施工测量中线水平断面边桩护桩涵位挡墙水沟场地清理砍树挖树根
