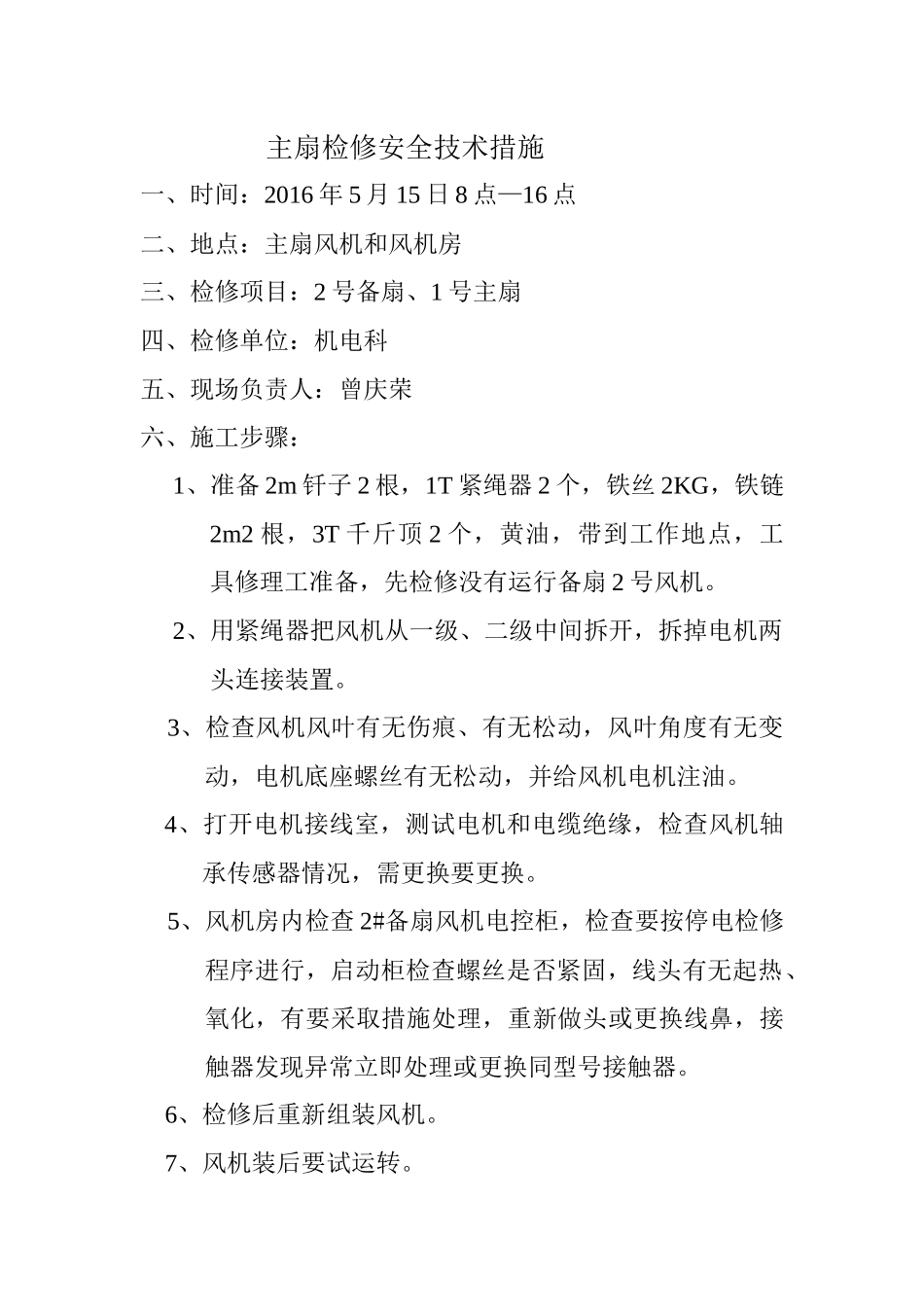

习水县华航煤矿主扇检修安全技术措施二零一六年五月主扇检修安全技术措施一、时间:2016年5月15日8点—16点二、地点:主扇风机和风机房三、检修项目:2号备扇、1号主扇四、检修单位:机电科五、现场负责人:曾庆荣六、施工步骤:1、准备2m钎子2根,1T紧绳器2个,铁丝2KG,铁链2m2根,3T千斤顶2个,黄油,带到工作地点,工具修理工准备,先检修没有运行备扇2号风机
2、用紧绳器把风机从一级、二级中间拆开,拆掉电机两头连接装置
3、检查风机风叶有无伤痕、有无松动,风叶角度有无变动,电机底座螺丝有无松动,并给风机电机注油
4、打开电机接线室,测试电机和电缆绝缘,检查风机轴承传感器情况,需更换要更换
5、风机房内检查2#备扇风机电控柜,检查要按停电检修程序进行,启动柜检查螺丝是否紧固,线头有无起热、氧化,有要采取措施处理,重新做头或更换线鼻,接触器发现异常立即处理或更换同型号接触器
6、检修后重新组装风机
7、风机装后要试运转

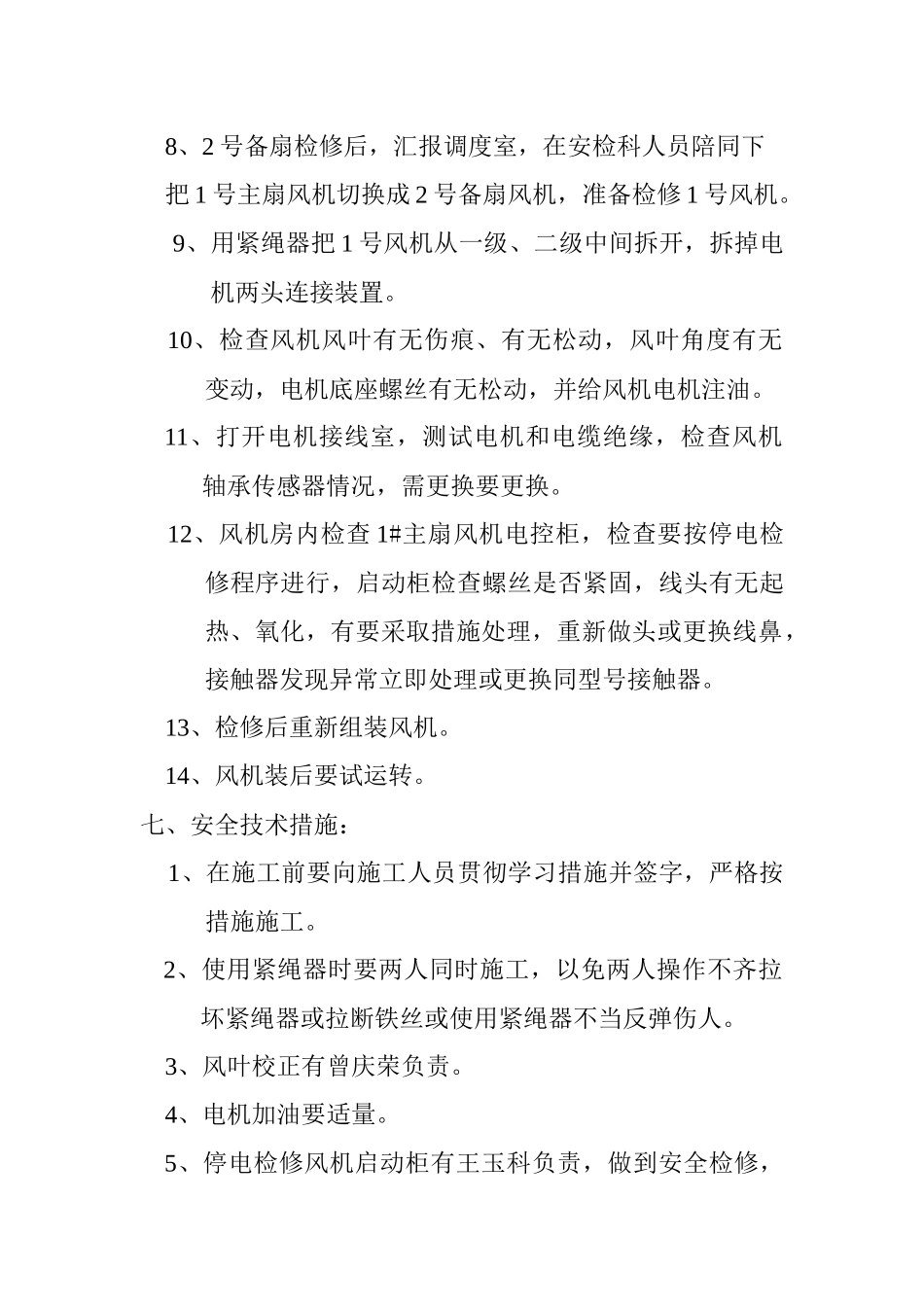

8、2号备扇检修后,汇报调度室,在安检科人员陪同下把1号主扇风机切换成2号备扇风机,准备检修1号风机
9、用紧绳器把1号风机从一级、二级中间拆开,拆掉电机两头连接装置
10、检查风机风叶有无伤痕、有无松动,风叶角度有无变动,电机底座螺丝有无松动,并给风机电机注油
11、打开电机接线室,测试电机和电缆绝缘,检查风机轴承传感器情况,需更换要更换
12、风机房内检查1#主扇风机电控柜,检查要按停电检修程序进行,启动柜检查螺丝是否紧固,线头有无起热、氧化,有要采取措施处理,重新做头或更换线鼻,接触器发现异常立即处理或更换同型号接触器
13、检修后重新组装风机
14、风机装后要试运转
七、安全技术措施:1、在施工前要向施工人员贯彻学习措施并签字,严格按措施施工
2、使用紧绳器时要两人同时施工,以免两人操作不齐拉坏紧绳器或拉断铁丝或使用紧绳器不当反弹伤人
3、风叶校正
