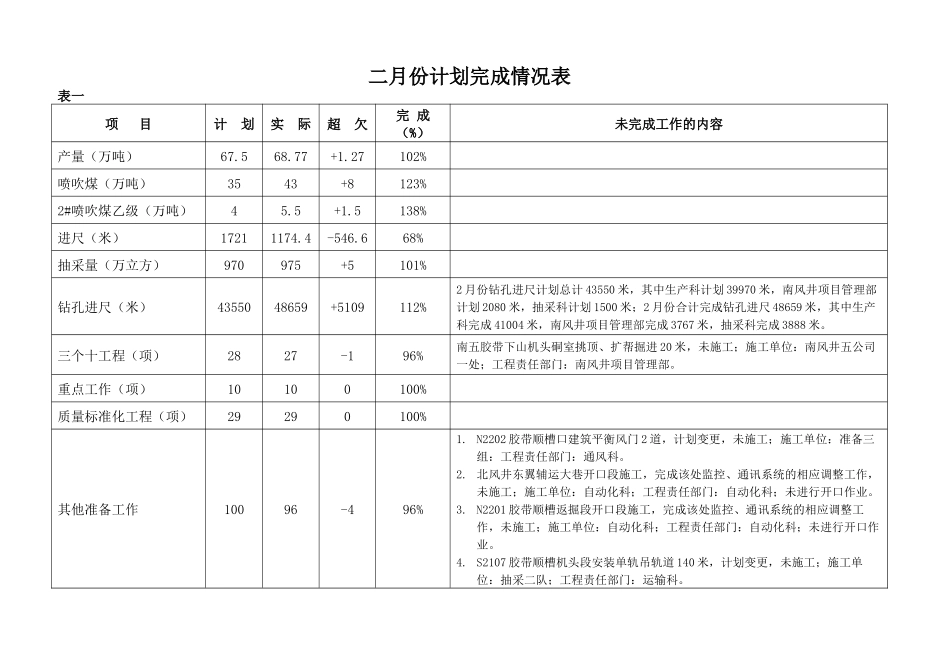

编号:JHW/YJ1403余吾煤业公司二〇一三年三月份生产作业计划批准:史红邈审核:卞同庆编制:周靖余吾煤业公司计划科二〇一四年三月一日二月份计划完成情况表表一项目计划实际超欠完成(%)未完成工作的内容产量(万吨)67
27102%喷吹煤(万吨)3543+8123%2#喷吹煤乙级(万吨)45
5138%进尺(米)17211174
668%抽采量(万立方)970975+5101%钻孔进尺(米)4355048659+5109112%2月份钻孔进尺计划总计43550米,其中生产科计划39970米,南风井项目管理部计划2080米,抽采科计划1500米;2月份合计完成钻孔进尺48659米,其中生产科完成41004米,南风井项目管理部完成3767米,抽采科完成3888米
三个十工程(项)2827-196%南五胶带下山机头硐室挑顶、扩帮掘进20米,未施工;施工单位:南风井五公司一处;工程责任部门:南风井项目管理部
重点工作(项)10100100%质量标准化工程(项)29290100%其他准备工作10096-496%1
N2202胶带顺槽口建筑平衡风门2道,计划变更,未施工;施工单位:准备三组:工程责任部门:通风科
北风井东翼辅运大巷开口段施工,完成该处监控、通讯系统的相应调整工作,未施工;施工单位:自动化科;工程责任部门:自动化科;未进行开口作业
N2201胶带顺槽返掘段开口段施工,完成该处监控、通讯系统的相应调整工作,未施工;施工单位:自动化科;工程责任部门:自动化科;未进行开口作业
S2107胶带顺槽机头段安装单轨吊轨道140米,计划变更,未施工;施工单位:抽采二队;工程责任部门:运输科

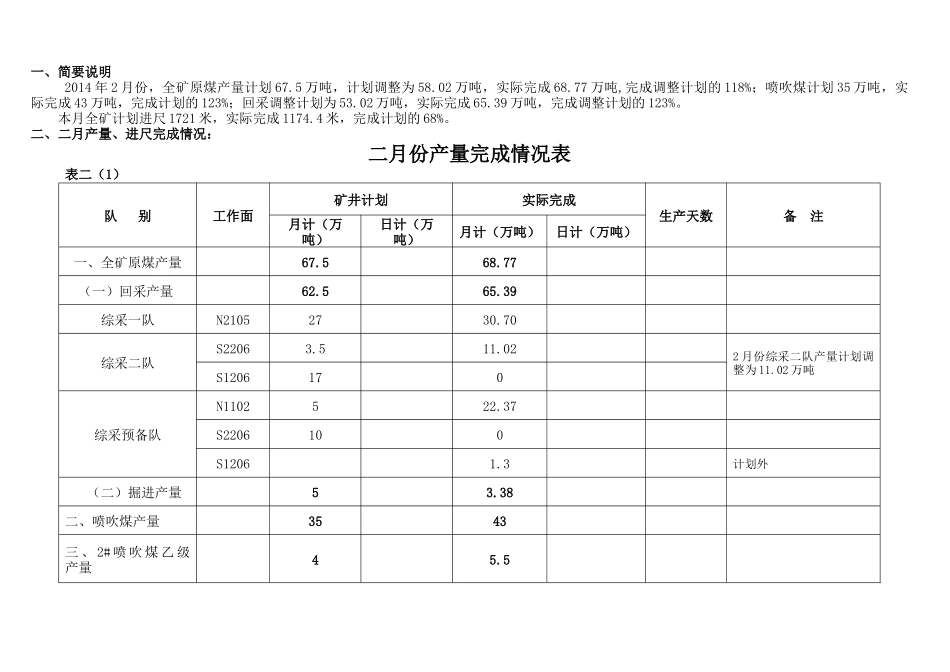

一、简要说明2014年2月份,全矿原煤产量计划67
5万吨,计划调整为58
02万吨,实际完成68
77万吨,完成调整计划的118%;喷吹煤计划35
