海上混凝土生产方案1、工程概况象山港公路大桥及接线工程为浙江省沿海通道甬台温复线宁波段
象山港公路大桥设计全长约6761
0m,按双向四车道设计,桥面宽度25
5米,设计行车速度为100Km/h
其中主桥为五跨连续钢箱梁双塔双索面半漂浮体系斜拉桥,主桥全长1376m,跨径布置为82m+262m+688m+262m+68m
我部承担主桥P71~P76施工任务,混凝土生产需求量极大
特别是下部基础施工时,混凝土需求量集中,对生产速度要求较高
其中桩基础C35水下混凝土98616m3;承台C25水下混凝土22308m3,C40混凝土52337m3;墩身C40混凝土8122m3,塔身C50混凝土33336m3,共计214719m3
2、生产方案概述根据施工计划安排和现场实际情况,施工期间采用两台船载混凝土搅拌站供应混凝土
施工时优先保证P73、P74主墩混凝土供应,兼顾辅助墩和过渡墩
所有原材料进场全部按规范要求的批次进行检验,检验合格后进入储料仓
严格按实验室提供的施工配合比进行混凝土拌制,泵送入模
拌合船在一次浇筑完成后,立刻备料,随时保证满仓状态
3、工艺装备为保证主桥海上施工优质高效进行,采用两台先进的船载混凝土搅拌站供应混凝土
一台为“二公砼1号”,另一台为“路桥建设砼2号”
“二公砼1号”采用两套混凝土拌合系统,配备有两台75m3/h型拌合机,两台三一80m3/h型拖泵,两台三一重工布料半径为38m的4节臂布料机
同时动力配备有250KW康明斯主发电机组3台(1台为备用),90KW停泊发电机组1台
料仓一次备料可以满足1200m3混凝土供应量,料仓两侧各设1台1

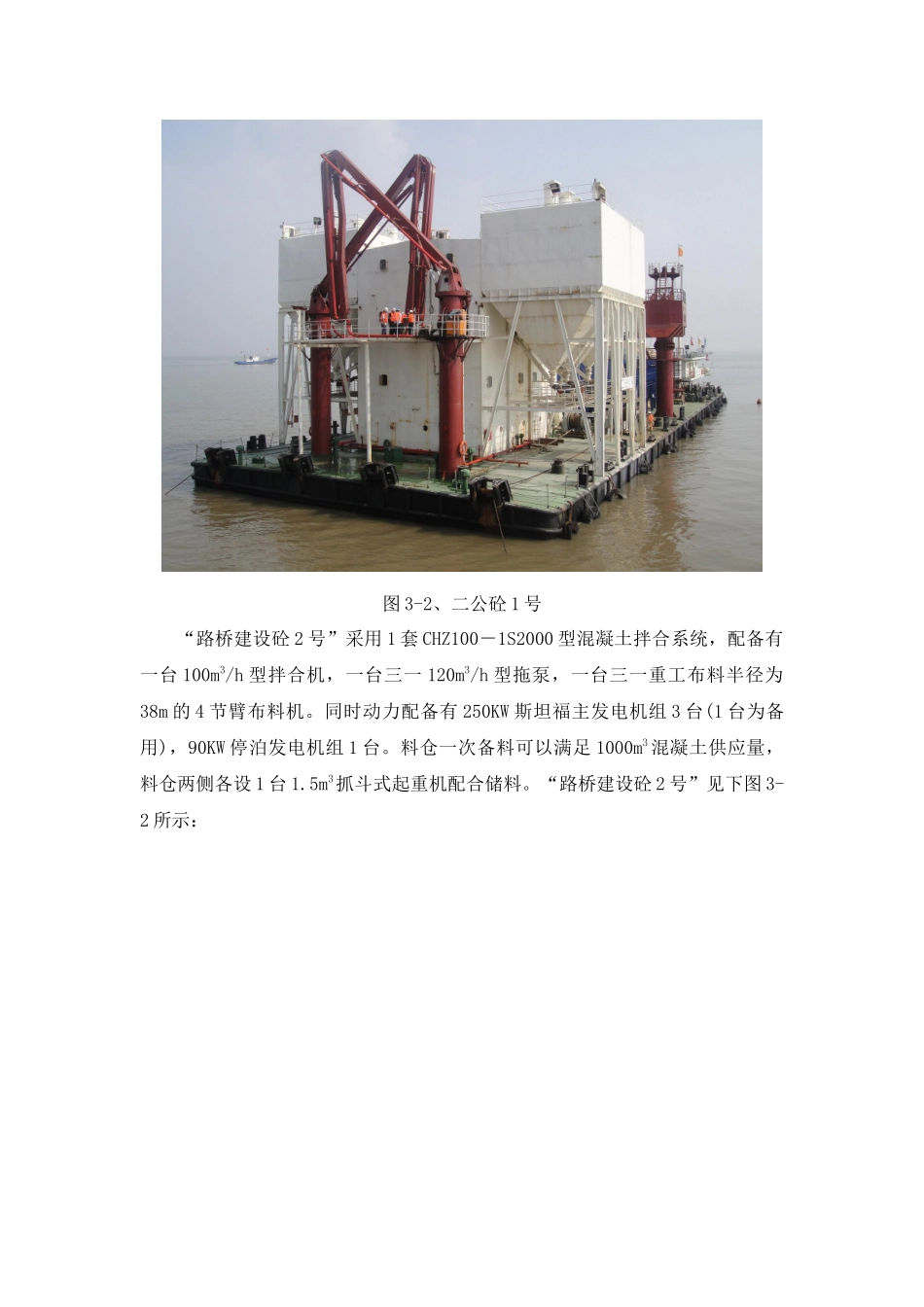

5m3抓斗式起重机配合储料
“二公砼1号”见下图3-1所示:图3-2、二公砼1号“路桥建设砼2号”采用1套CHZ100-1S2000型混凝土拌合系统,配备有一台100m3/h型拌合机,一台三一120m3/h型拖
