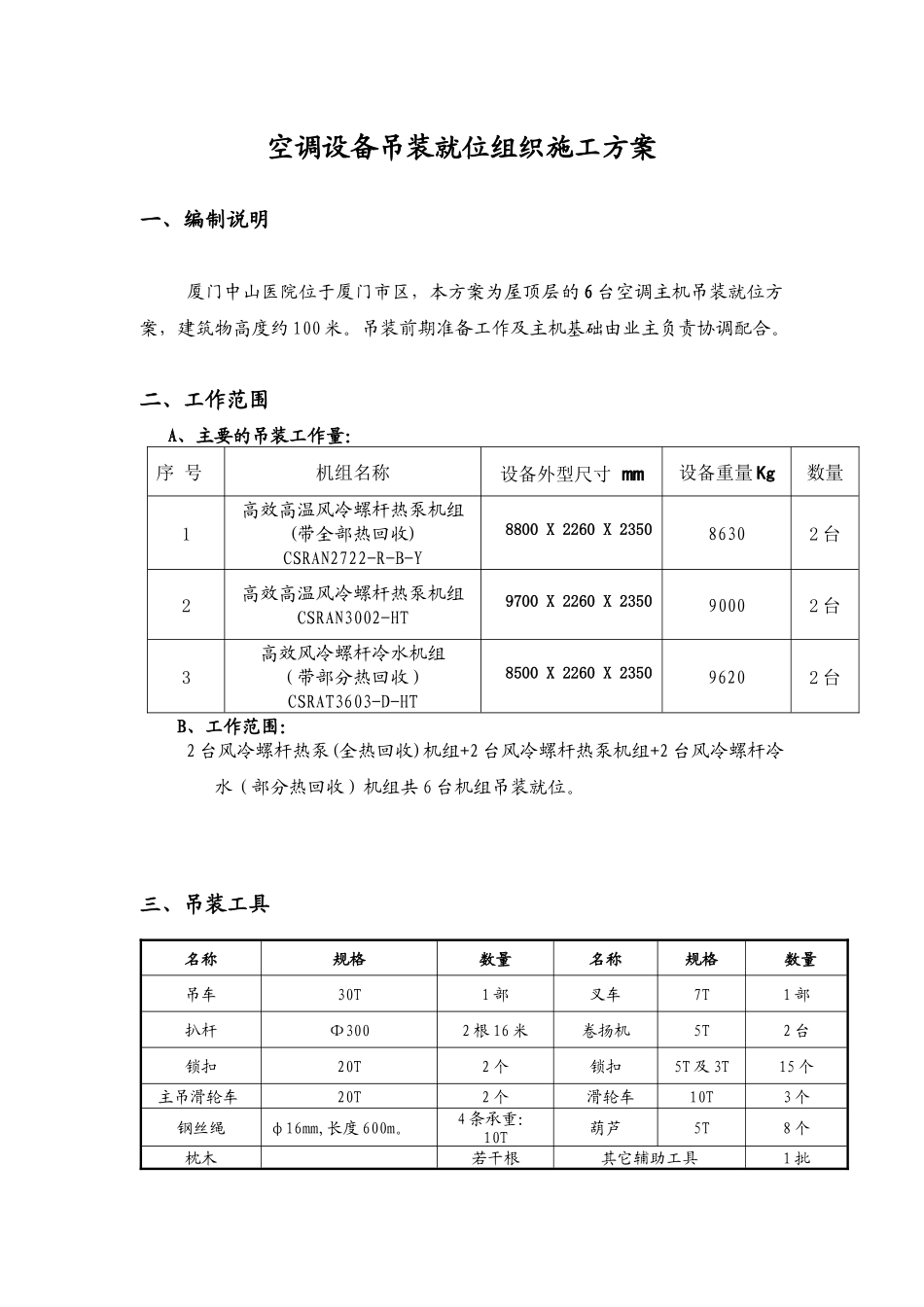

厦门大学附属中山医院内科病房大楼空调工程屋面空调主机吊装施工组织方案施工组织方案现场负责人:项目经理:时间:2011年11月15日空调设备吊装就位组织施工方案一、编制说明厦门中山医院位于厦门市区,本方案为屋顶层的6台空调主机吊装就位方案,建筑物高度约100米
吊装前期准备工作及主机基础由业主负责协调配合
二、工作范围A、主要的吊装工作量:序号机组名称设备外型尺寸mm设备重量Kg数量1高效高温风冷螺杆热泵机组(带全部热回收)CSRAN2722-R-B-Y8800X2260X235086302台2高效高温风冷螺杆热泵机组CSRAN3002-HT9700X2260X235090002台3高效风冷螺杆冷水机组(带部分热回收)CSRAT3603-D-HT8500X2260X235096202台B、工作范围:2台风冷螺杆热泵(全热回收)机组+2台风冷螺杆热泵机组+2台风冷螺杆冷水(部分热回收)机组共6台机组吊装就位
三、吊装工具名称规格数量名称规格数量吊车30T1部叉车7T1部扒杆Φ3002根16米卷扬机5T2台锁扣20T2个锁扣5T及3T15个主吊滑轮车20T2个滑轮车10T3个钢丝绳φ16mm,长度600m

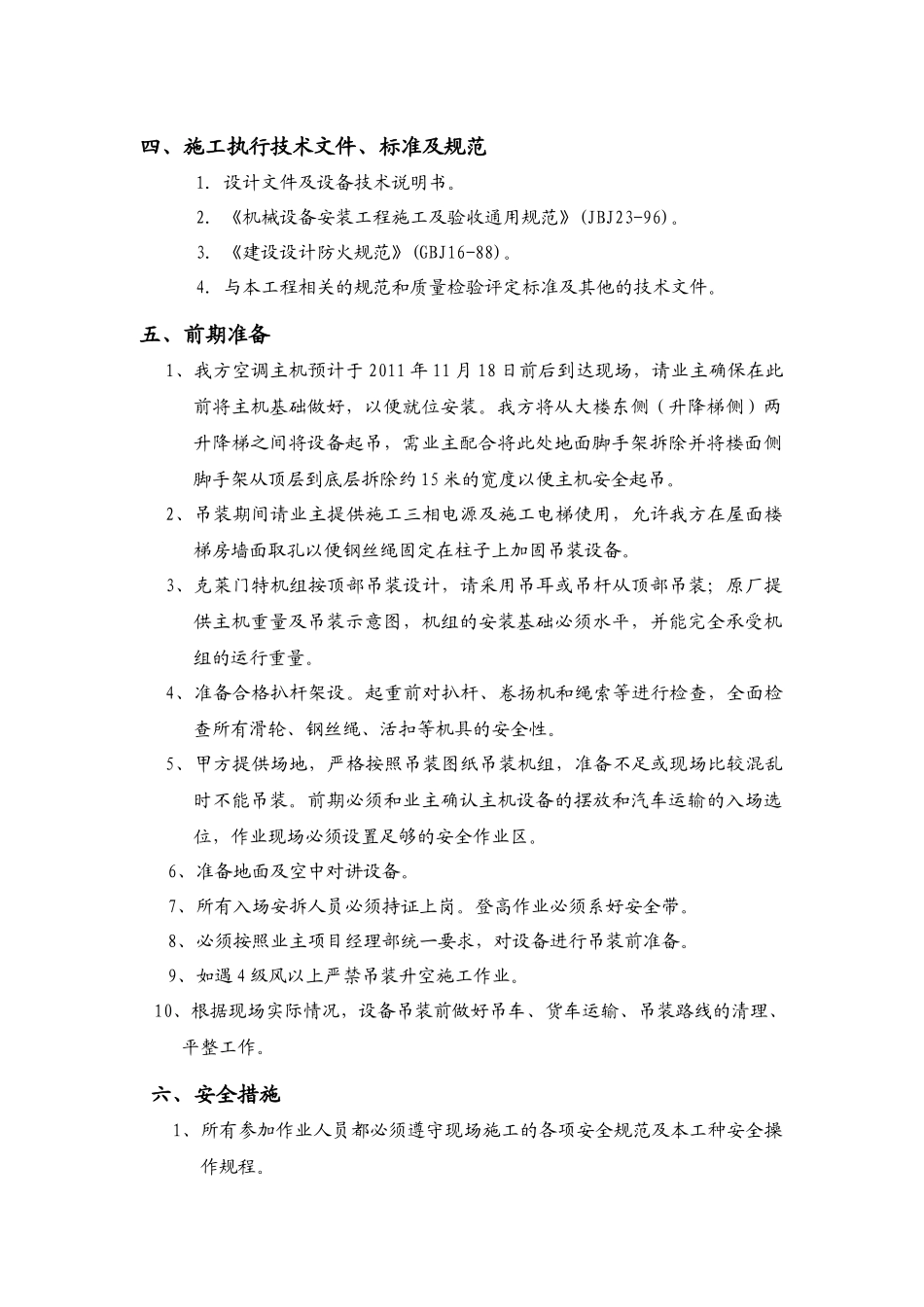

4条承重:10T葫芦5T8个枕木若干根其它辅助工具1批四、施工执行技术文件、标准及规范1.设计文件及设备技术说明书
2.《机械设备安装工程施工及验收通用规范》(JBJ23-96)
3.《建设设计防火规范》(GBJ16-88)
4.与本工程相关的规范和质量检验评定标准及其他的技术文件
五、前期准备1、我方空调主机预计于2011年11月18日前后到达现场,请业主确保在此前将主机基础做好,以便就位安装
我方将从大楼东侧(升降梯侧)两升降梯之间将设备起吊,需业主配合将此处地面脚手架拆除并将楼面侧脚手架从顶层到底层拆除约15米的宽度以便主机安全起吊
2、吊装期间请业主提供施工三相电源及施
