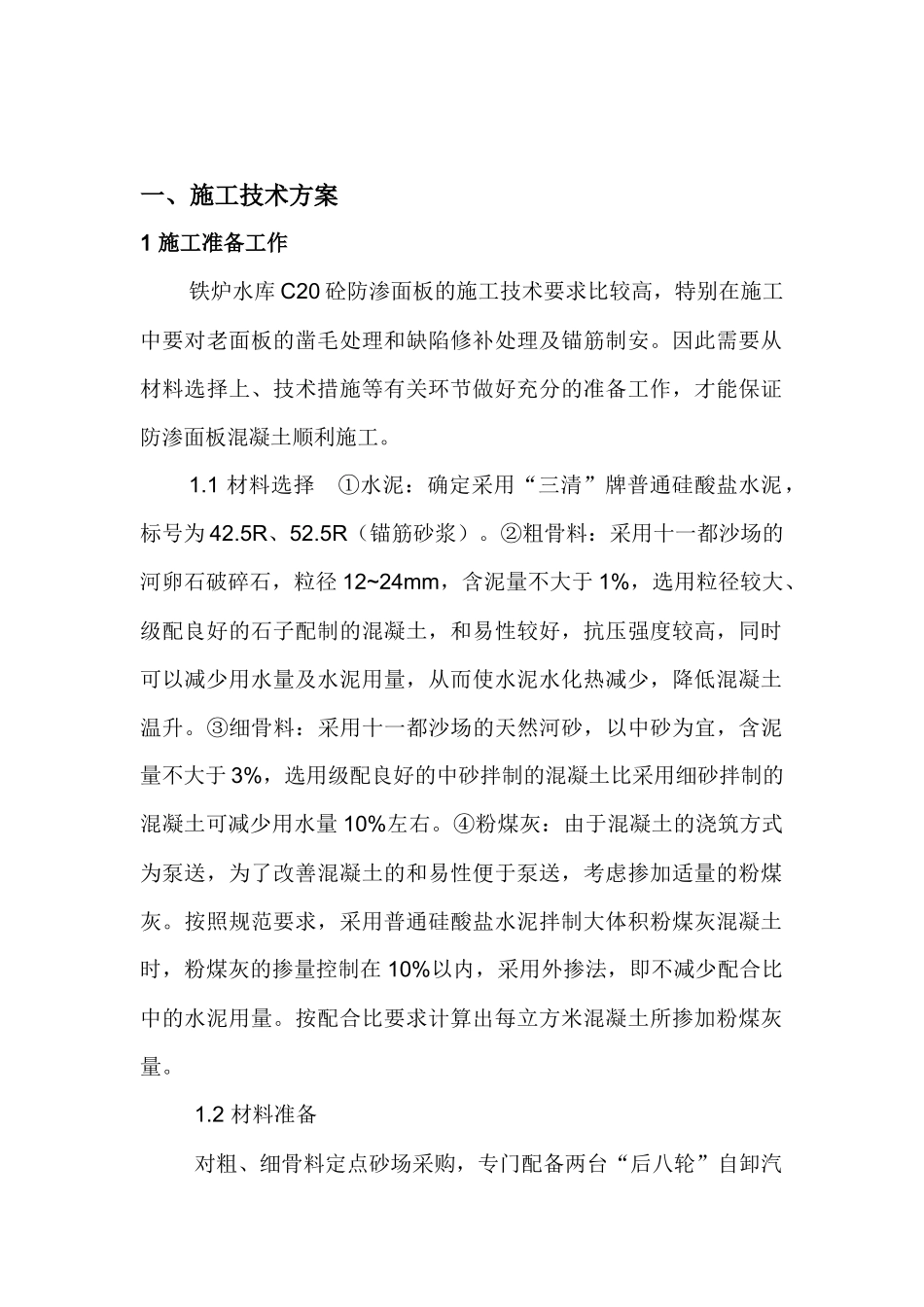

铅山县铁炉水库除险加固一期工程防渗面板浇筑工程施工技术、组织措施福建省水利水电工程局有限公司铁炉水库除险加固工程项目部2009年12月15日一、施工技术方案1施工准备工作铁炉水库C20砼防渗面板的施工技术要求比较高,特别在施工中要对老面板的凿毛处理和缺陷修补处理及锚筋制安
因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证防渗面板混凝土顺利施工
1材料选择①水泥:确定采用“三清”牌普通硅酸盐水泥,标号为42
5R(锚筋砂浆)
②粗骨料:采用十一都沙场的河卵石破碎石,粒径12~24mm,含泥量不大于1%,选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升
③细骨料:采用十一都沙场的天然河砂,以中砂为宜,含泥量不大于3%,选用级配良好的中砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右
④粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰
按照规范要求,采用普通硅酸盐水泥拌制大体积粉煤灰混凝土时,粉煤灰的掺量控制在10%以内,采用外掺法,即不减少配合比中的水泥用量
按配合比要求计算出每立方米混凝土所掺加粉煤灰量

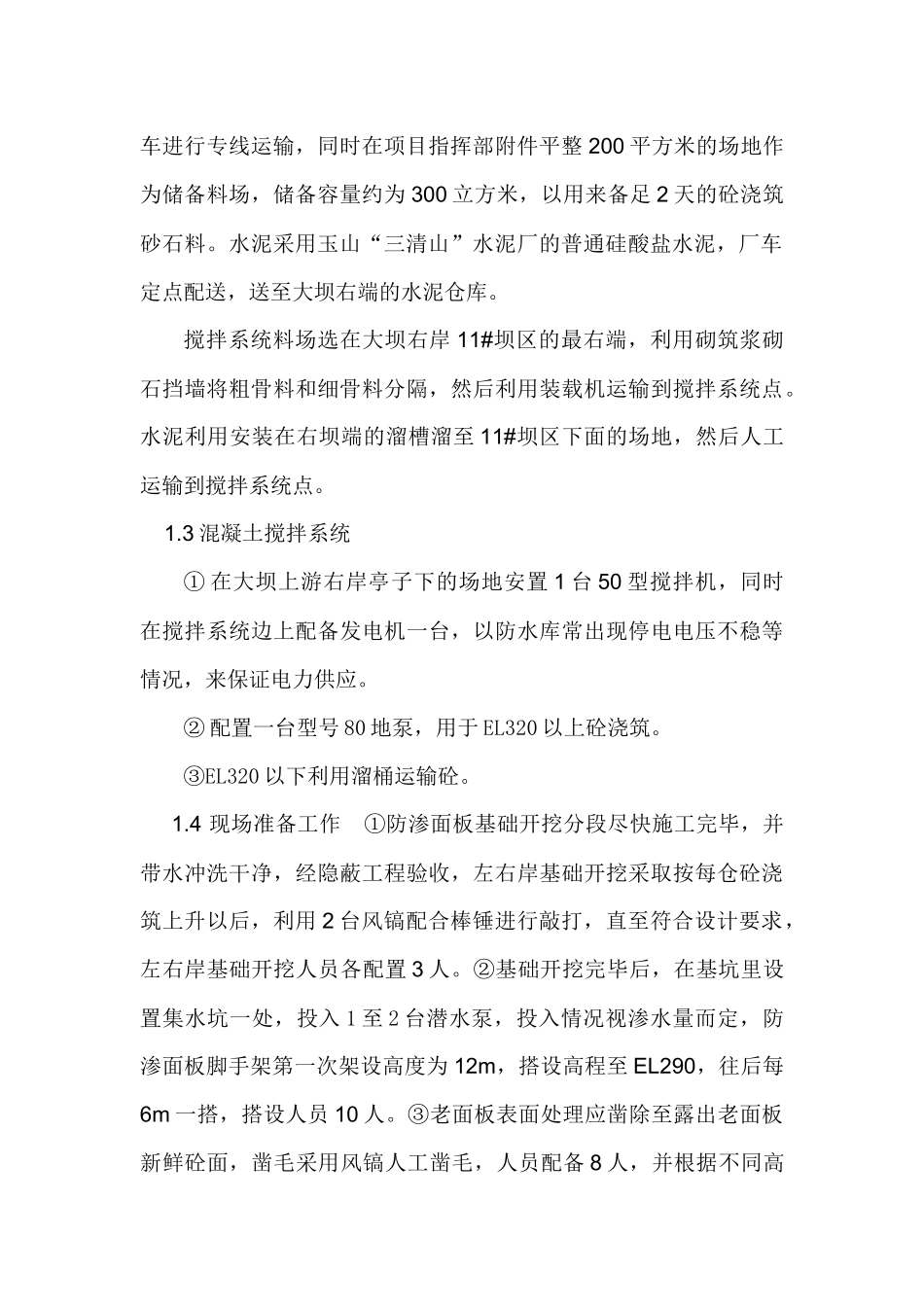

2材料准备对粗、细骨料定点砂场采购,专门配备两台“后八轮”自卸汽车进行专线运输,同时在项目指挥部附件平整200平方米的场地作为储备料场,储备容量约为300立方米,以用来备足2天的砼浇筑砂石料
水泥采用玉山“三清山”水泥厂的普通硅酸盐水泥,厂车定点配送,送至大坝右端的水泥仓库
搅拌系统料场选在大坝右岸11#坝区的最右端,利用砌筑浆砌石挡墙将粗骨料和细骨料分隔,然后利用装载机运输到搅拌系统点
水泥利用安装在右坝端的溜槽溜至11#坝区下面的场地,然后人工运输到搅拌系统点
3混凝土搅拌系统①在大坝上游右岸亭
