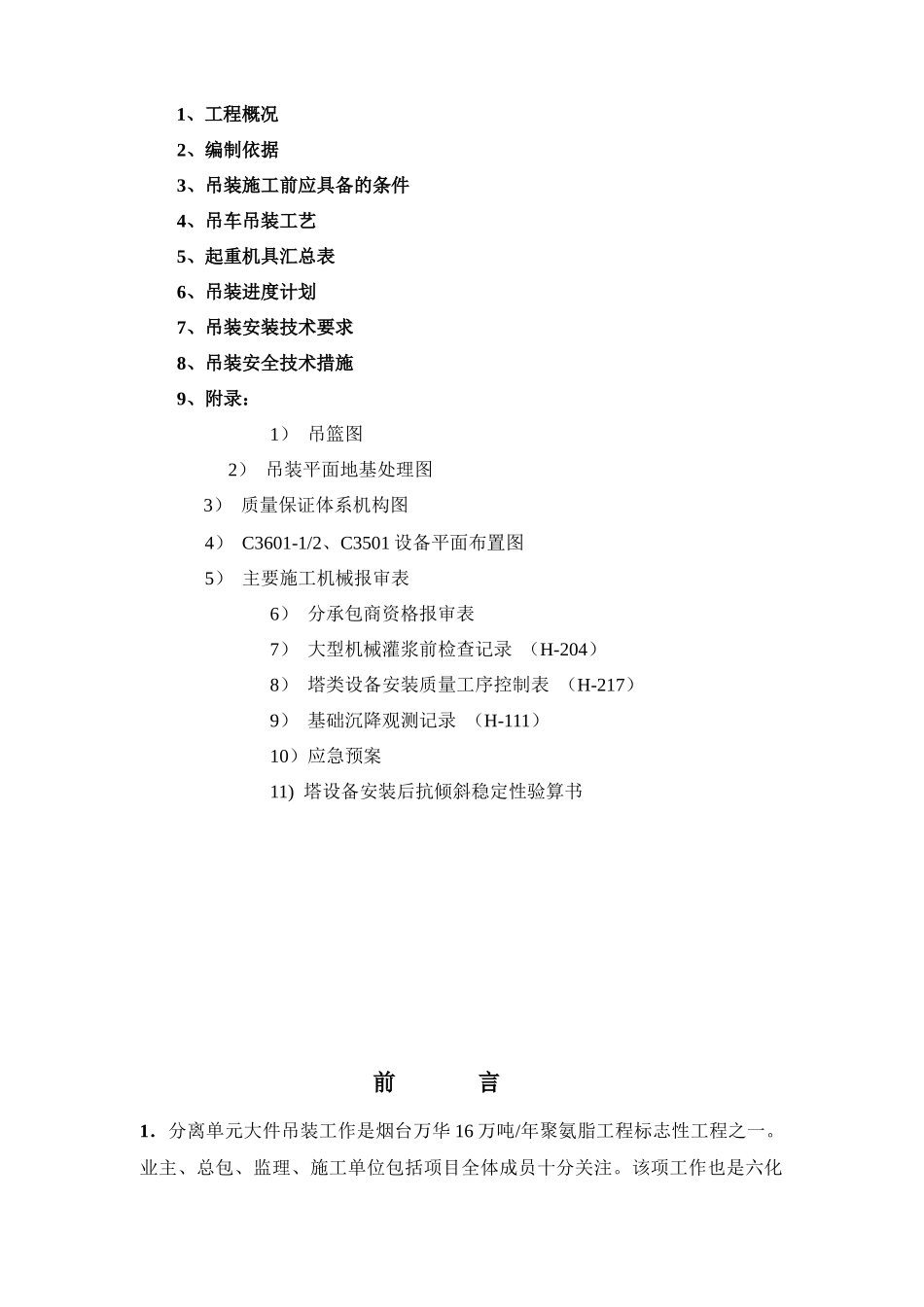

烟台万华聚氨脂有限公司16万吨/年MDI工程C3601-1/2、C3501塔设备吊装方案中国化学工程第六建设公司宁波项目经理部建设单位:审核:审批:总承包单位:审核:审批:监理单位:审核:审批:施工单位:编制:审核:审批:目录前言1、工程概况2、编制依据3、吊装施工前应具备的条件4、吊车吊装工艺5、起重机具汇总表6、吊装进度计划7、吊装安装技术要求8、吊装安全技术措施9、附录:1)吊篮图2)吊装平面地基处理图3)质量保证体系机构图4)C3601-1/2、C3501设备平面布置图5)主要施工机械报审表6)分承包商资格报审表7)大型机械灌浆前检查记录(H-204)8)塔类设备安装质量工序控制表(H-217)9)基础沉降观测记录(H-111)10)应急预案11)塔设备安装后抗倾斜稳定性验算书前言1.分离单元大件吊装工作是烟台万华16万吨/年聚氨脂工程标志性工程之一
业主、总包、监理、施工单位包括项目全体成员十分关注
该项工作也是六化建进入万华工程项目中首次亮相的施工工作
也是整个735分离单元的关键工作
也是万华项目关键性工作,吊装作业是否安全顺利决定整个项目管理的成败
作为全体施工人员应深刻认识到做好这项工作的重要意义
2.吊装方案的编制应针对工程特点、项目的各种因素、各个环节考虑周全、细致,做到科学合理、切实可行
应急预案应认真筹划,其组织措施应坚决落实每一项工作必须深入细致,慎之又慎,做到万无一失,确保吊装工作顺利成功
3.应认真体现施工方案的严肃性,必须坚决按照施工方案确定的方法和原则办事
认真做好吊装方案的宣贯与交底,应使吊装作业人员人人明白,熟悉其作业要领
项目管理者和作业指挥人员更要心中有数、头脑清晰,项目管理人员特别是技术、质量、安全管理人员必须清楚管理职责,坚守岗位职责,认真监督和检查施工质量、安全是否符合施工方案和施工规范及标准
作业人员必须严格遵照施工方案和
