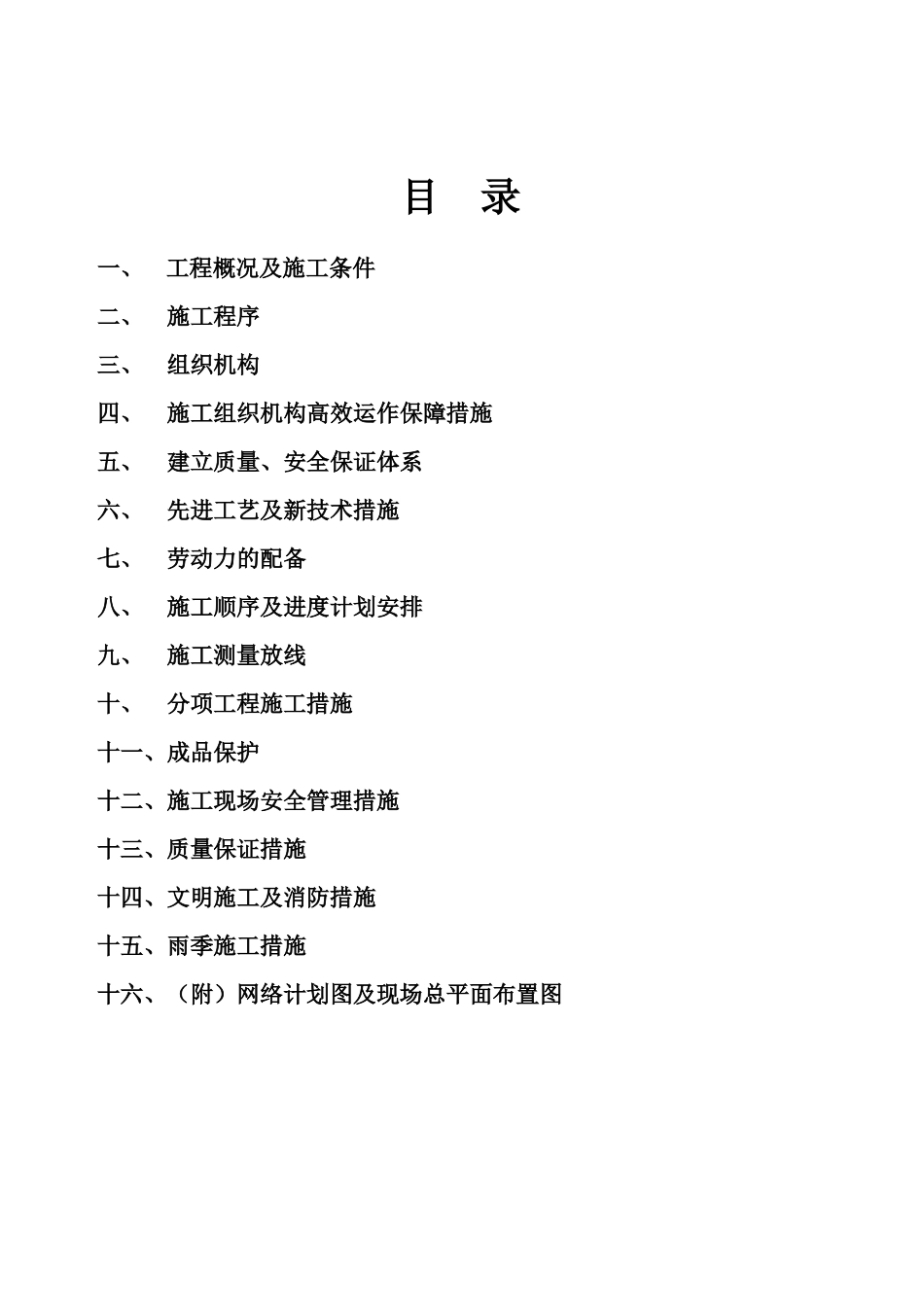

新峪选煤厂改扩建工程机修车间材料库施工组织方案编制单位:工程公司土建第一项目部编制时间:2012-08-28施工措施报审表一、编制单位负责人:审核人:编制人:二、审批部门总工办:计划科:质检科:安监处:分管经理:安全经理:总工:目录一、工程概况及施工条件二、施工程序三、组织机构四、施工组织机构高效运作保障措施五、建立质量、安全保证体系六、先进工艺及新技术措施七、劳动力的配备八、施工顺序及进度计划安排九、施工测量放线十、分项工程施工措施十一、成品保护十二、施工现场安全管理措施十三、质量保证措施十四、文明施工及消防措施十五、雨季施工措施十六、(附)网络计划图及现场总平面布置图新峪选煤厂改扩建工程机修车间材料库施工组织方案一、工程概况及施工条件本工程位于山西省孝义市新峪选煤厂煤场内,工程类别工业厂房、建筑层数单层(局部二层)
55M,宽度为12
屋面檐口高度为:10
抗震设防:7度
安全等级:二级
结构形式为:钢筋混凝土框架结构
00相当于绝对高程889
5M,室内地坪标高为-1
77M,室内外高差0
基础底标高为-3
由于现场土质为松散回填土,挖深较深,基础采用条形基槽开挖,局部采用大开挖
本工程施工场地位于煤场位置,西侧为751精煤栈桥落煤口
为不影响矿方正常生产,煤场有拉煤卡车来回通过,场地内堆煤过多、场区无材料堆放场地,钢筋、模板、混凝土等周转材料需装载机从制作场二次搬运
,施工场区用彩板及钢管支架进行场地外围维护,场地平整定位测量后整体进行土方开挖
施工进度预计在10月底以前全部完成
根据工程的施工进度情况,要跨越秋季和冬季初期,需做好各种材料、设备和成品的保养及保护工作,并加强秋季和冬季的施工措施二、施工程序:了解施工现场→熟悉图纸→编制施工方案→施工前准备工作→组织机械人员进场→测量放线→开挖基槽→验槽→回填土→
