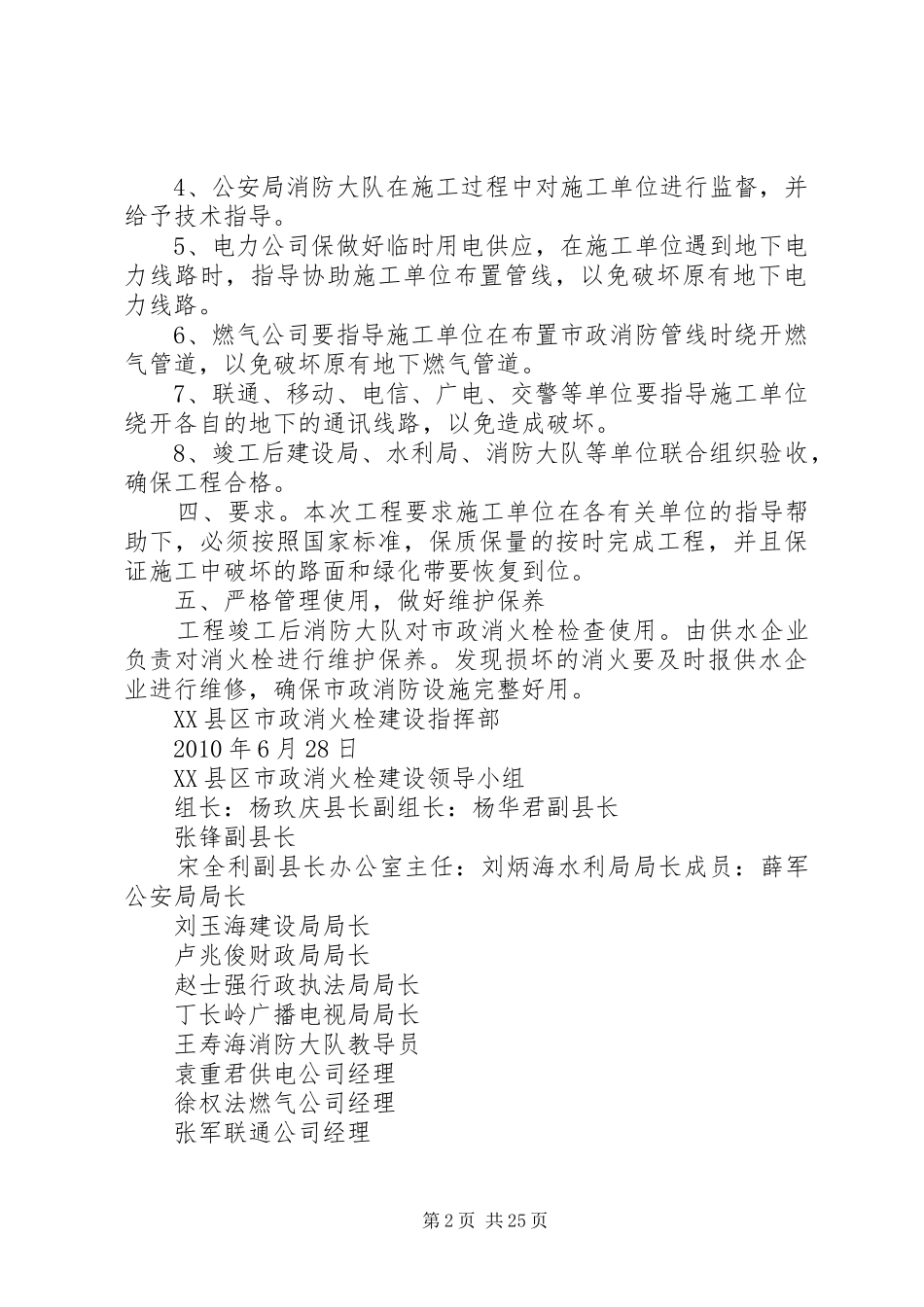

消火栓建设工作方案为进一步加强我县XX县区抗御火灾能力,经县长办公会议研究决定,在XX县区XX县区内修缮和新建市政消火栓40具。本次消火栓建设是沿县XX县区主要道路的市政管道排列,分布在XX县区内的重点单位和人员密集场所附近。施工中会遇到开挖路面和绿化带、调整与地下电力、电讯、燃气等管线交错间距等问题,各有关单位要按照规划位置、顺序和时间要求,及时给予施工单位指导和帮助,以确保消火栓工程顺利完工,提升县XX县区抗御火灾能力。一、规划内容和位置(详见附件)1、市政消防给水管道的直径不应小于dn100,消火栓距路边不应大于2.0m;2、为不影响道路顺畅,路边有绿化带的尽量设置在路边绿化带边缘部位;3、设置在路边的市政消火栓要做好防撞保护,以免车辆碰撞损坏;4、市政消火栓布置在距离市政管道较近的道路一边;5、供电公司、燃气公司、供热公司、联通、移动、电信、广电等单位要提前指导协助施工单位,确保消火栓管线布置合理,不影响地下其他管线的正常使用。二、建设顺序及时间1、建设顺序按照XX县区主要道路由北至南,从府前街、东关街、十字街依次向南建设;2、在建设中同时修缮损坏的市政消火栓;3、该工程在8月30日前确保完工。三、明确责任、各负其责1、水利局做出本次建设40具消火栓工程预算,并负责具体施工。2、建设局、行政执法局要提前清理施工点的障碍,保证施工单位正常施工。指导施工单位开挖和恢复道路,绿化带,对于道路和绿化带恢复不到位的要督促施工单位依法整改。3、财政局做好建设资金保障和使用监督。第1页共25页4、公安局消防大队在施工过程中对施工单位进行监督,并给予技术指导。5、电力公司保做好临时用电供应,在施工单位遇到地下电力线路时,指导协助施工单位布置管线,以免破坏原有地下电力线路。6、燃气公司要指导施工单位在布置市政消防管线时绕开燃气管道,以免破坏原有地下燃气管道。7、联通、移动、电信、广电、交警等单位要指导施工单位绕开各自的地下的通讯线路,以免造成破坏。8、竣工后建设局、水利局、消防大队等单位联合组织验收,确保工程合格。四、要求。本次工程要求施工单位在各有关单位的指导帮助下,必须按照国家标准,保质保量的按时完成工程,并且保证施工中破坏的路面和绿化带要恢复到位。五、严格管理使用,做好维护保养工程竣工后消防大队对市政消火栓检查使用。由供水企业负责对消火栓进行维护保养。发现损坏的消火要及时报供水企业进行维修,确保市政消防设施完整好用。XX县区市政消火栓建设指挥部2010年6月28日XX县区市政消火栓建设领导小组组长:杨玖庆县长副组长:杨华君副县长张锋副县长宋全利副县长办公室主任:刘炳海水利局局长成员:薛军公安局局长刘玉海建设局局长卢兆俊财政局局长赵士强行政执法局局长丁长岭广播电视局局长王寿海消防大队教导员袁重君供电公司经理徐权法燃气公司经理张军联通公司经理第2页共25页刘学斌电信公司经理张峰移动公司经理第二篇:消火栓系统施工方案目录一、工程概况及施工规范和规程标准二、三、四、五、六、七、八、九、十、十一十二工艺流程安装准备主管安装箱体及支管安装箱体配件安装通水调试施工进度计划及进度保证措施保证质量措施保证安全措施主要施工机具设备和仪器劳动力安排及保证措施1/9、消火栓系统施工方案一、工程概况及施工规范和规程标准:1、工程名称:1.1质量标准。工程质量符合现行国家有关施工验收规范、建筑安装工程质量检验评定标准,经质量监督部门检测验收,一次验收合格。1.2工程概况:1.2.1。本工程建筑面积32192.27平方米,地下3层,地上29层,主楼建筑高度78.6米。主要为住宅用房。1.3编制依据:1.3.1设计院设计的XX县区旧城保护定向安置房项目(4X地块)消防水、电专业图纸和招标文件的要求。1.3.2严格按照国家现行的给排水、电气、消防系统等安装工程设计、施工规程、规范和验收标准。第3页共25页1).《建筑工程施工质量验收统一标准》gb50300-20132).《工程建设标准强制性条文》。3).《建筑给水及消火栓系统技术规范》gb50974-20144).《建筑施工安全检查标准》(jgj59-2011)5).《施工现场临时用电安全技术规范》(jgj46-200...
