副本全国新增千亿斤粮食生产能力规划2012天长市田间工程Ⅱ标段施工投标文件(技术标文件)投标人:安徽安泰建筑工程有限公司(盖单位章)企业技术负责人:(签字)2013年7月9日一、工程概况一、工程概述1、工程名称:全国新增千亿斤粮食生产能力规划2012天长市田间工程Ⅱ标段施工2、工程位置:天长市永丰镇二墩村、三元村,杨村镇桥南村、沂湖村3、建设单位:天长市全国新增千亿斤粮食生产能力规划建设项目办公室4、工期:不高于150个日历天5、质量标准:合格二、工程概况1、新建及维修机耕路约22
4km,清淤排水沟约4
4万m³,衬砌渠道约28
88km,过路涵300座,机耕桥8座,放水口518座,分水闸24座,节制闸44座,斗门43座,泵站4座,林网约10000株
总投资约1600万元

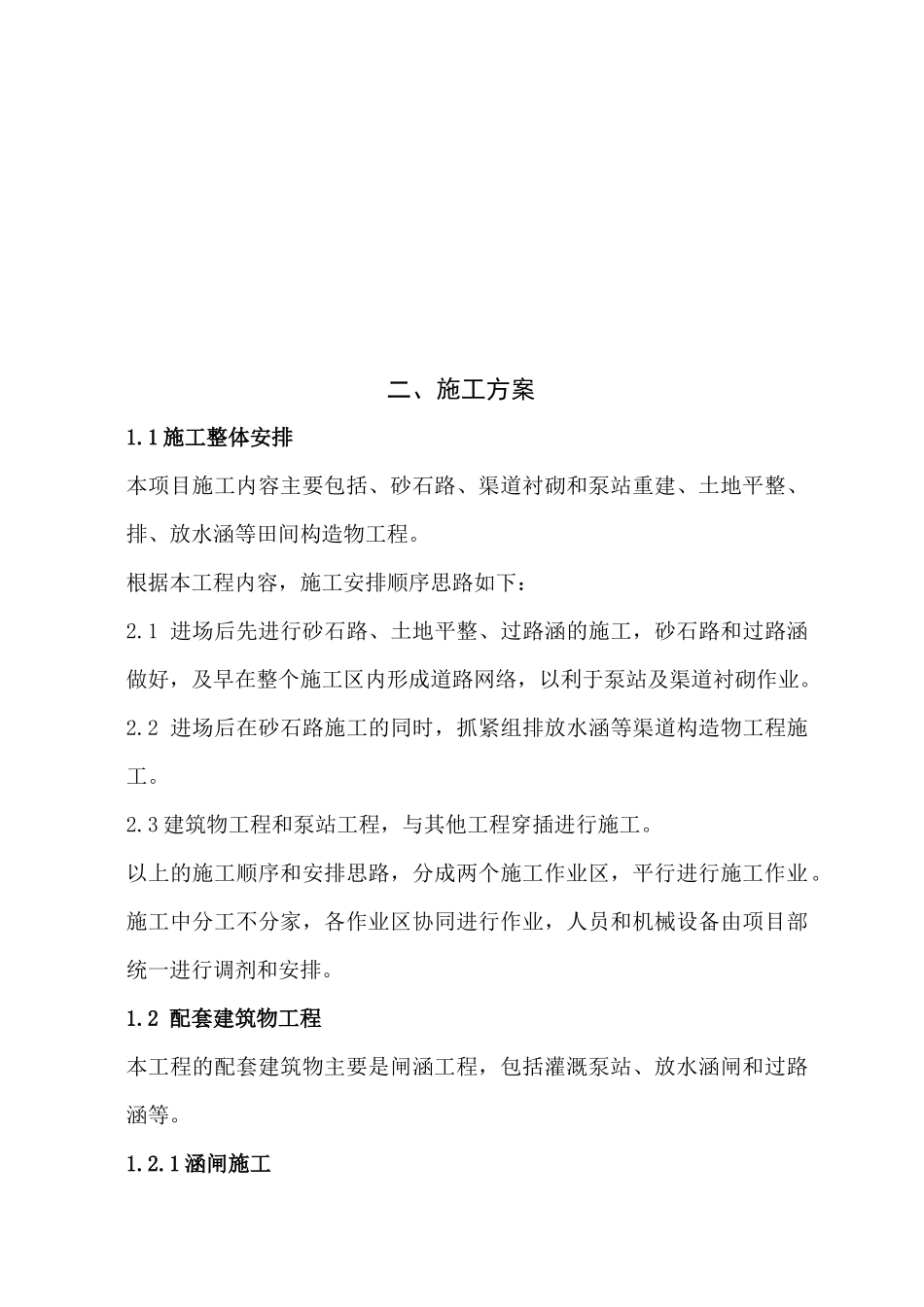

二、施工方案1
1施工整体安排本项目施工内容主要包括、砂石路、渠道衬砌和泵站重建、土地平整、排、放水涵等田间构造物工程
根据本工程内容,施工安排顺序思路如下:2
1进场后先进行砂石路、土地平整、过路涵的施工,砂石路和过路涵做好,及早在整个施工区内形成道路网络,以利于泵站及渠道衬砌作业
2进场后在砂石路施工的同时,抓紧组排放水涵等渠道构造物工程施工
3建筑物工程和泵站工程,与其他工程穿插进行施工
以上的施工顺序和安排思路,分成两个施工作业区,平行进行施工作业
施工中分工不分家,各作业区协同进行作业,人员和机械设备由项目部统一进行调剂和安排
2配套建筑物工程本工程的配套建筑物主要是闸涵工程,包括灌溉泵站、放水涵闸和过路涵等
1涵闸施工(1)施工工艺施工准备→测量放样→土方开挖→验槽→垫层施工→涵管安装→灌水试验→回填土方→交工验收(2)运输与装卸涵管在运输、装卸过程中,应采取防碰撞措施,避免管节损坏或产生裂纹
涵管装卸工作必须用经监理工程师批准的吊具进行;除非取得监理工程师的书面许可,不
