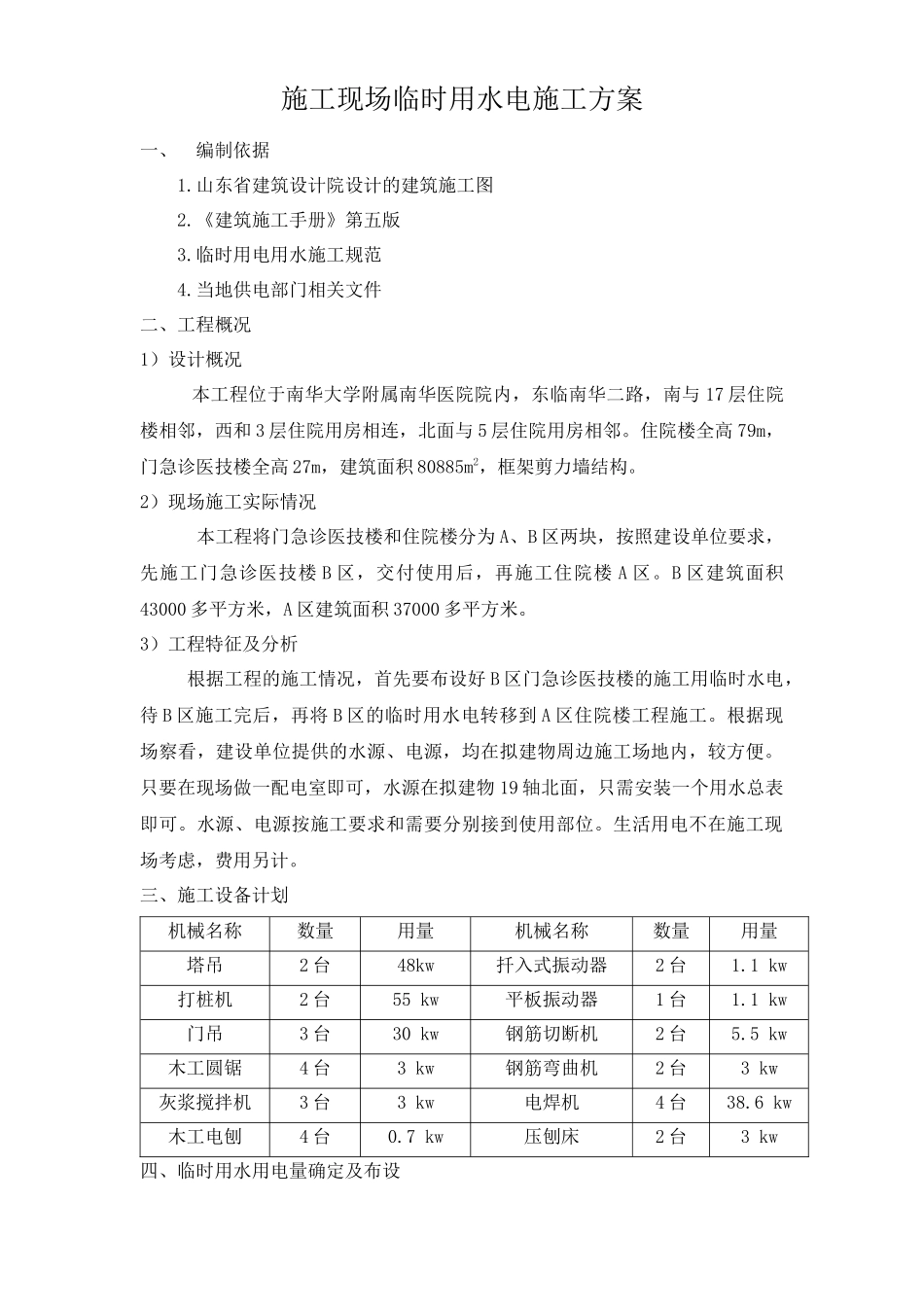

施工现场临时用水电施工方案一、编制依据1
山东省建筑设计院设计的建筑施工图2
《建筑施工手册》第五版3
临时用电用水施工规范4
当地供电部门相关文件二、工程概况1)设计概况本工程位于南华大学附属南华医院院内,东临南华二路,南与17层住院楼相邻,西和3层住院用房相连,北面与5层住院用房相邻
住院楼全高79m,门急诊医技楼全高27m,建筑面积80885m2,框架剪力墙结构
2)现场施工实际情况本工程将门急诊医技楼和住院楼分为A、B区两块,按照建设单位要求,先施工门急诊医技楼B区,交付使用后,再施工住院楼A区
B区建筑面积43000多平方米,A区建筑面积37000多平方米
3)工程特征及分析根据工程的施工情况,首先要布设好B区门急诊医技楼的施工用临时水电,待B区施工完后,再将B区的临时用水电转移到A区住院楼工程施工
根据现场察看,建设单位提供的水源、电源,均在拟建物周边施工场地内,较方便
只要在现场做一配电室即可,水源在拟建物19轴北面,只需安装一个用水总表即可
水源、电源按施工要求和需要分别接到使用部位
生活用电不在施工现场考虑,费用另计
三、施工设备计划机械名称数量用量机械名称数量用量塔吊2台48kw扦入式振动器2台1
1kw打桩机2台55kw平板振动器1台1
1kw门吊3台30kw钢筋切断机2台5
5kw木工圆锯4台3kw钢筋弯曲机2台3kw灰浆搅拌机3台3kw电焊机4台38
6kw木工电刨4台0

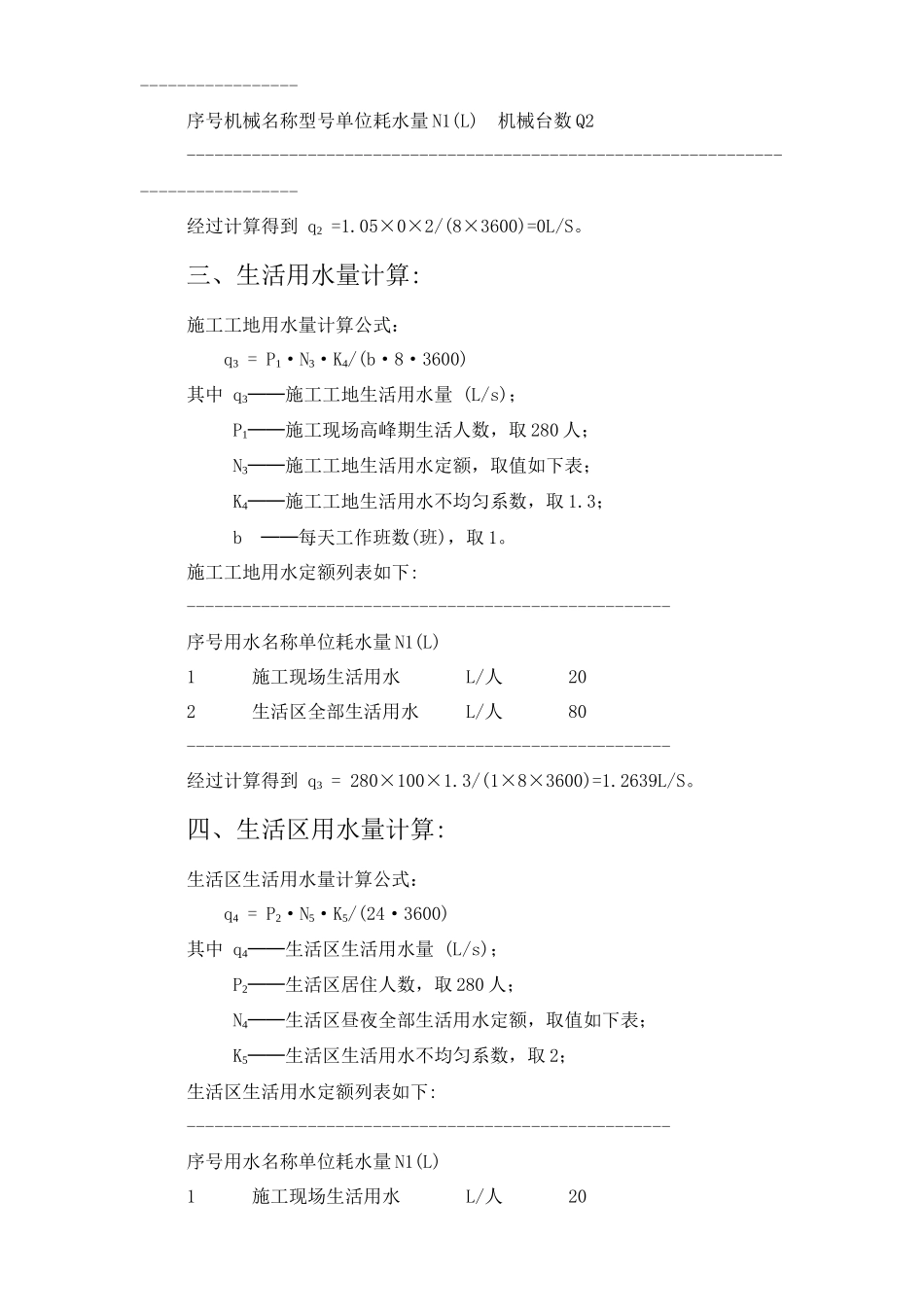

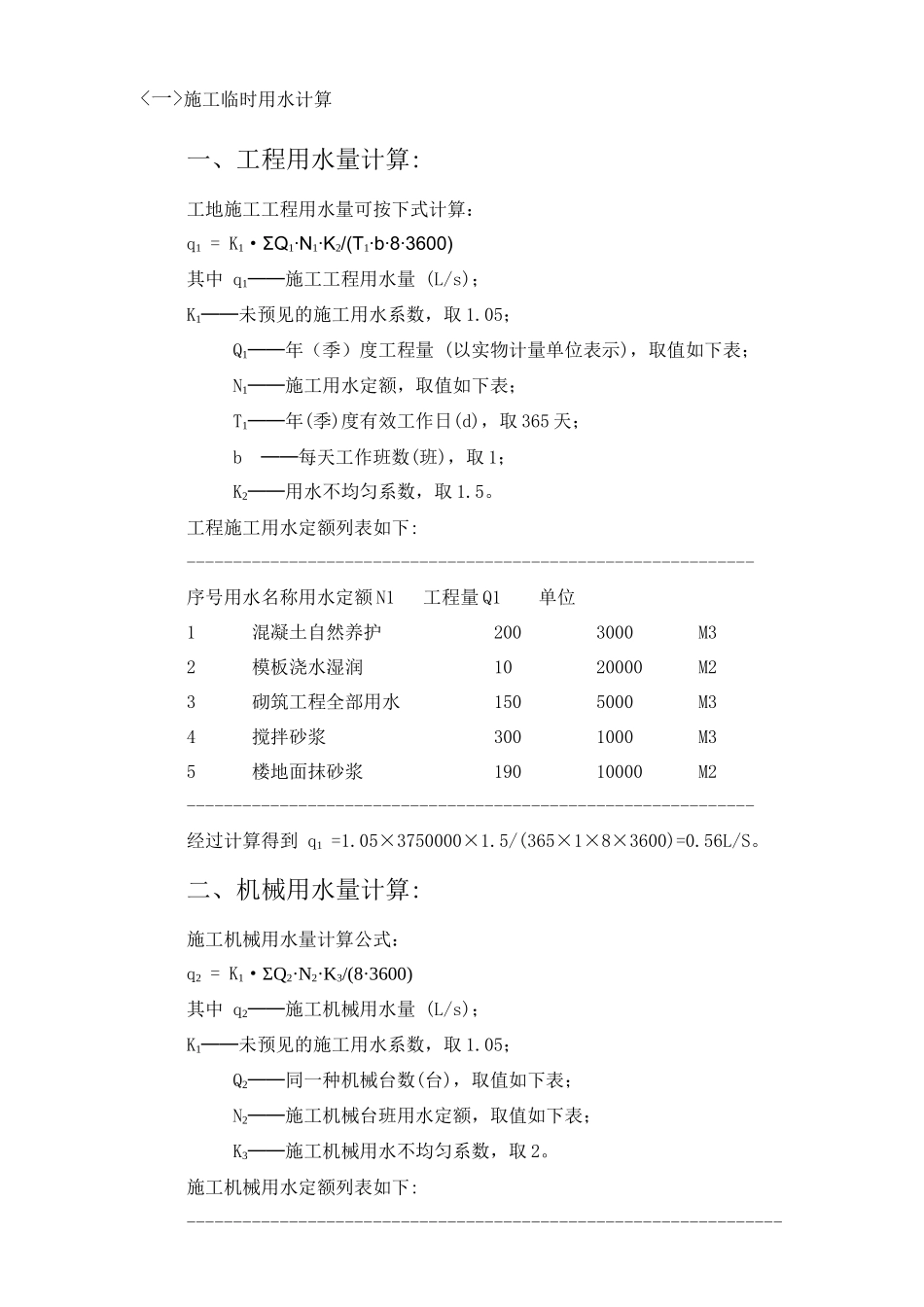

7kw压刨床2台3kw四、临时用水用电量确定及布设施工临时用水计算一、工程用水量计算:工地施工工程用水量可按下式计算:q1=K1·ΣQ1·N1·K2/(T1·b·8·3600)其中q1──施工工程用水量(L/s);K1──未预见的施工用水系数,取1
05;Q1──年(季)度工程量(以实物计量单位表示),取值如下表;N1──施工用水定额,取值如下表;T1──年(季)度有效工作日(d
