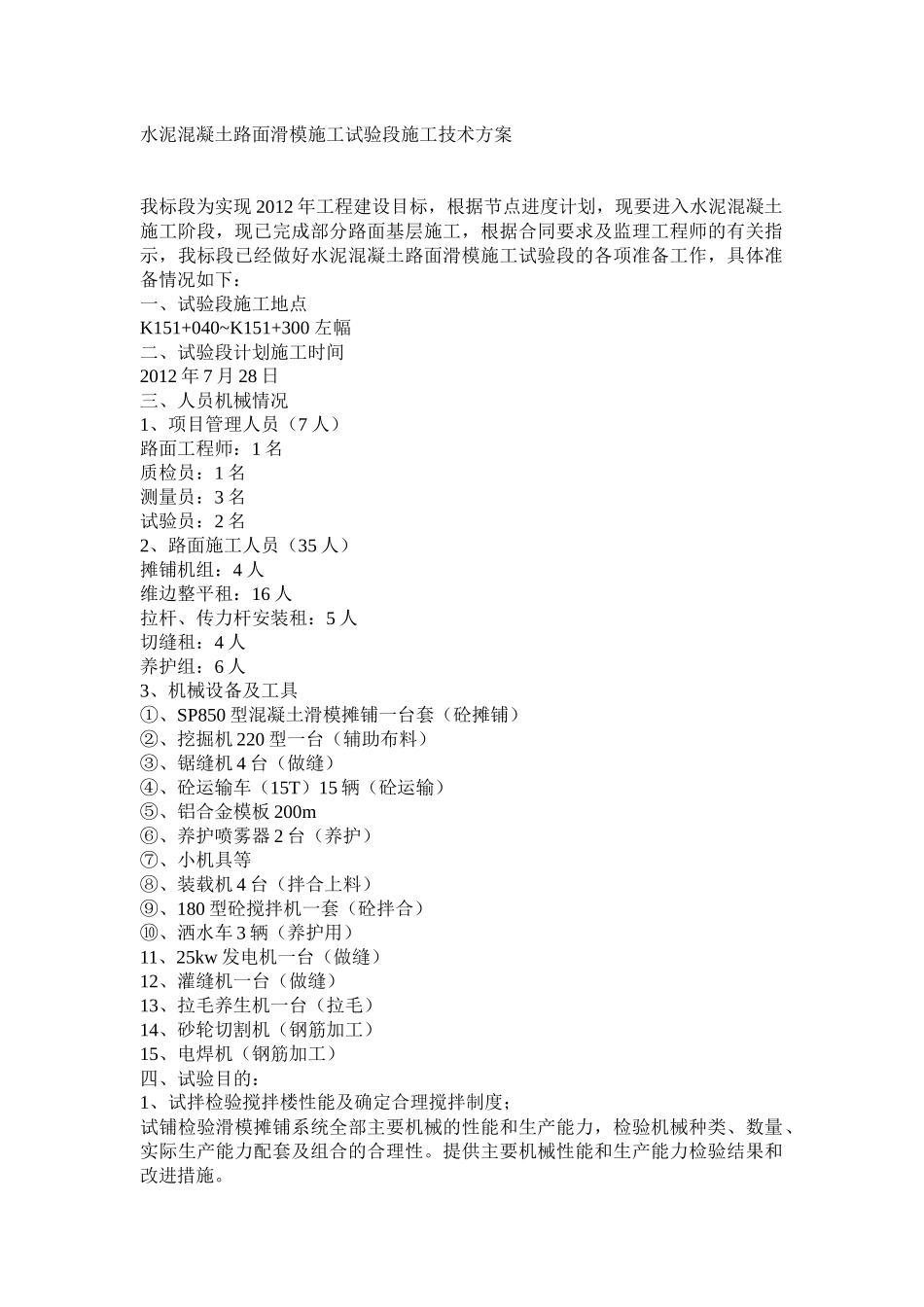

水泥混凝土路面滑模施工试验段施工技术方案我标段为实现2012年工程建设目标,根据节点进度计划,现要进入水泥混凝土施工阶段,现已完成部分路面基层施工,根据合同要求及监理工程师的有关指示,我标段已经做好水泥混凝土路面滑模施工试验段的各项准备工作,具体准备情况如下:一、试验段施工地点K151+040~K151+300左幅二、试验段计划施工时间2012年7月28日三、人员机械情况1、项目管理人员(7人)路面工程师:1名质检员:1名测量员:3名试验员:2名2、路面施工人员(35人)摊铺机组:4人维边整平租:16人拉杆、传力杆安装租:5人切缝租:4人养护组:6人3、机械设备及工具①、SP850型混凝土滑模摊铺一台套(砼摊铺)②、挖掘机220型一台(辅助布料)③、锯缝机4台(做缝)④、砼运输车(15T)15辆(砼运输)⑤、铝合金模板200m⑥、养护喷雾器2台(养护)⑦、小机具等⑧、装载机4台(拌合上料)⑨、180型砼搅拌机一套(砼拌合)⑩、洒水车3辆(养护用)11、25kw发电机一台(做缝)12、灌缝机一台(做缝)13、拉毛养生机一台(拉毛)14、砂轮切割机(钢筋加工)15、电焊机(钢筋加工)四、试验目的:1、试拌检验搅拌楼性能及确定合理搅拌制度;试铺检验滑模摊铺系统全部主要机械的性能和生产能力,检验机械种类、数量、实际生产能力配套及组合的合理性

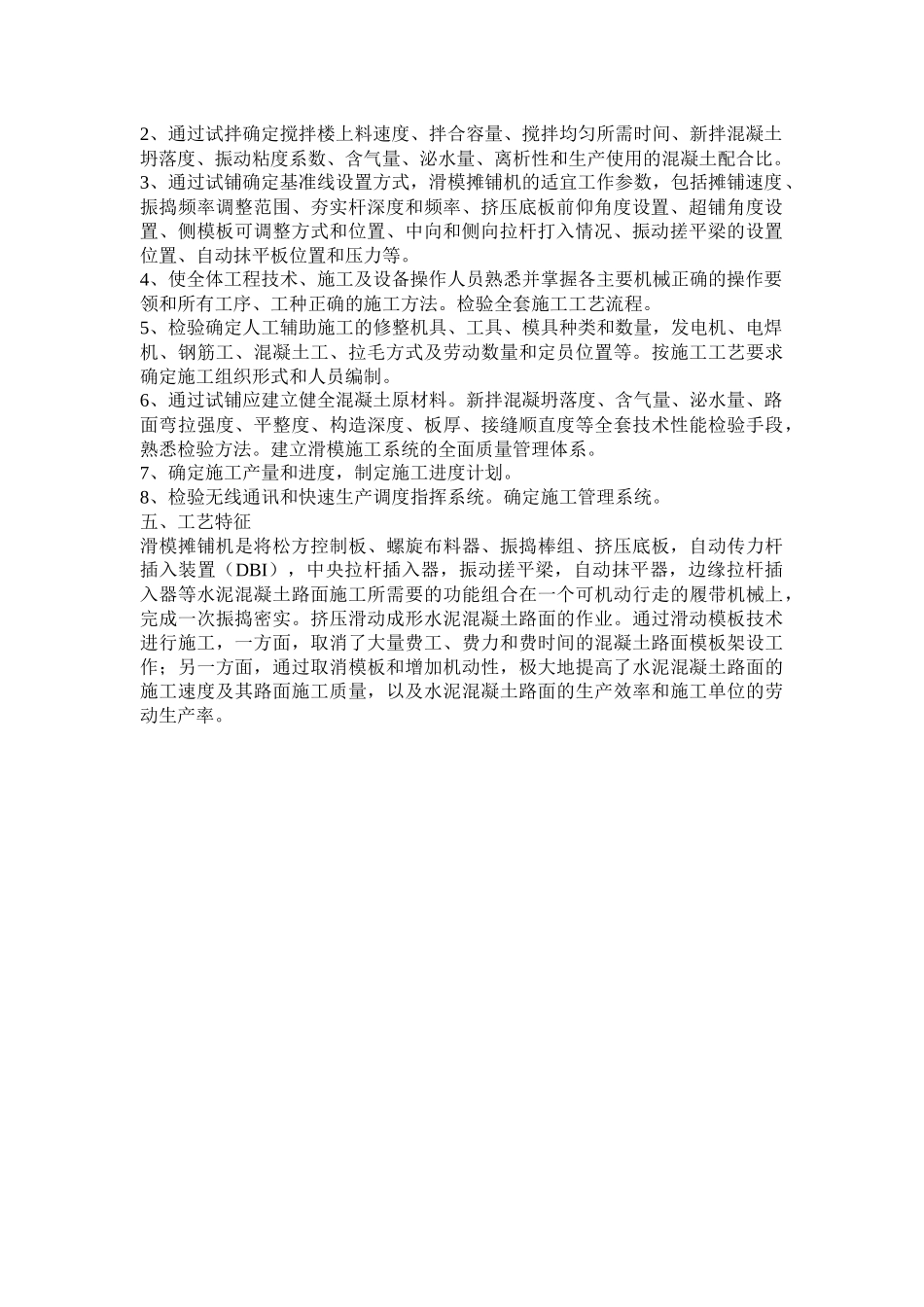

提供主要机械性能和生产能力检验结果和改进措施
2、通过试拌确定搅拌楼上料速度、拌合容量、搅拌均匀所需时间、新拌混凝土坍落度、振动粘度系数、含气量、泌水量、离析性和生产使用的混凝土配合比
3、通过试铺确定基准线设置方式,滑模摊铺机的适宜工作参数,包括摊铺速度、振捣频率调整范围、夯实杆深度和频率、挤压底板前仰角度设置、超铺角度设置、侧模板可调整方式和位置、中向和侧向拉杆打入情况、振动搓平梁的设置位置、自动抹平板位置和压力等
4、使全体工程技术、施工
