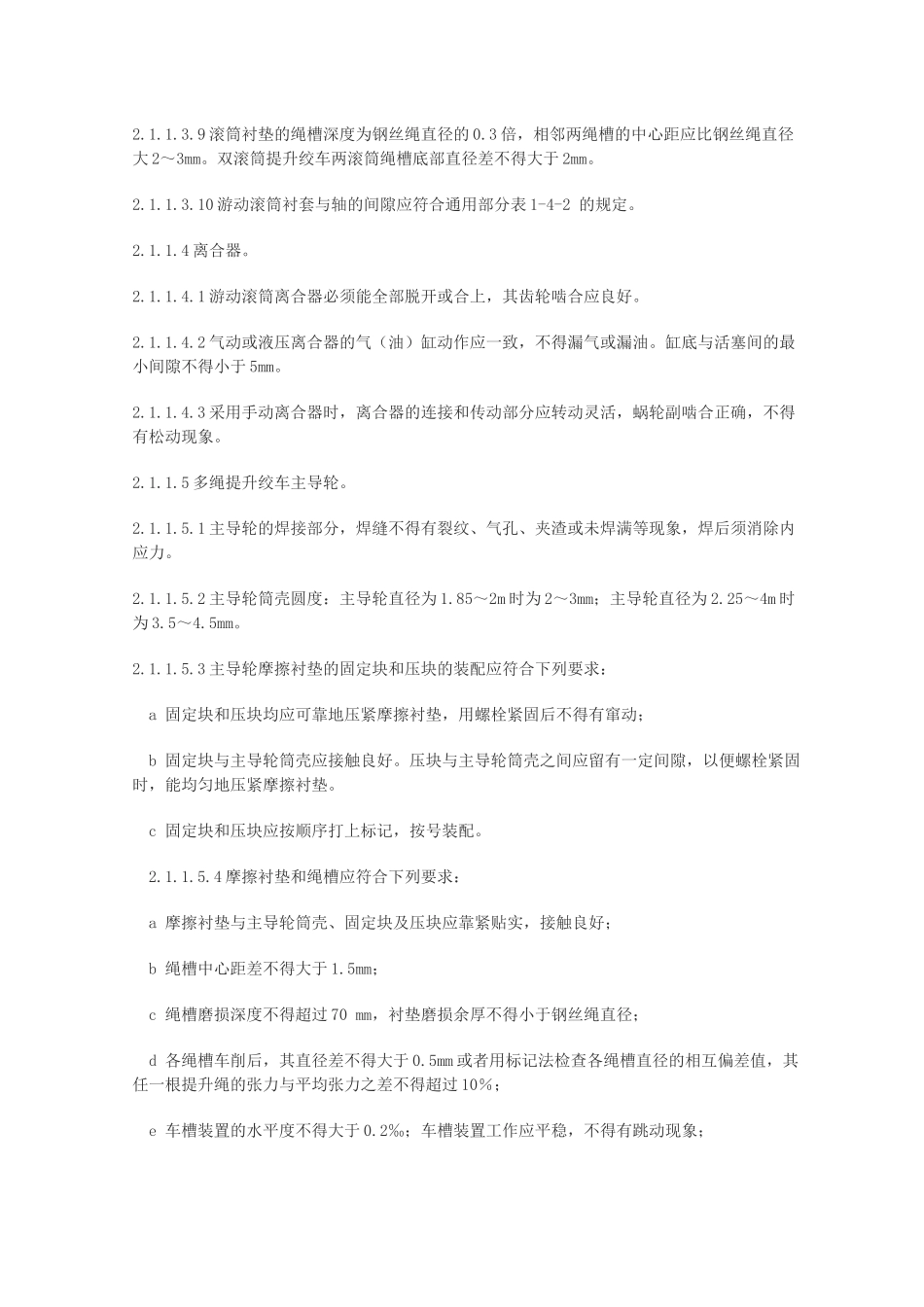

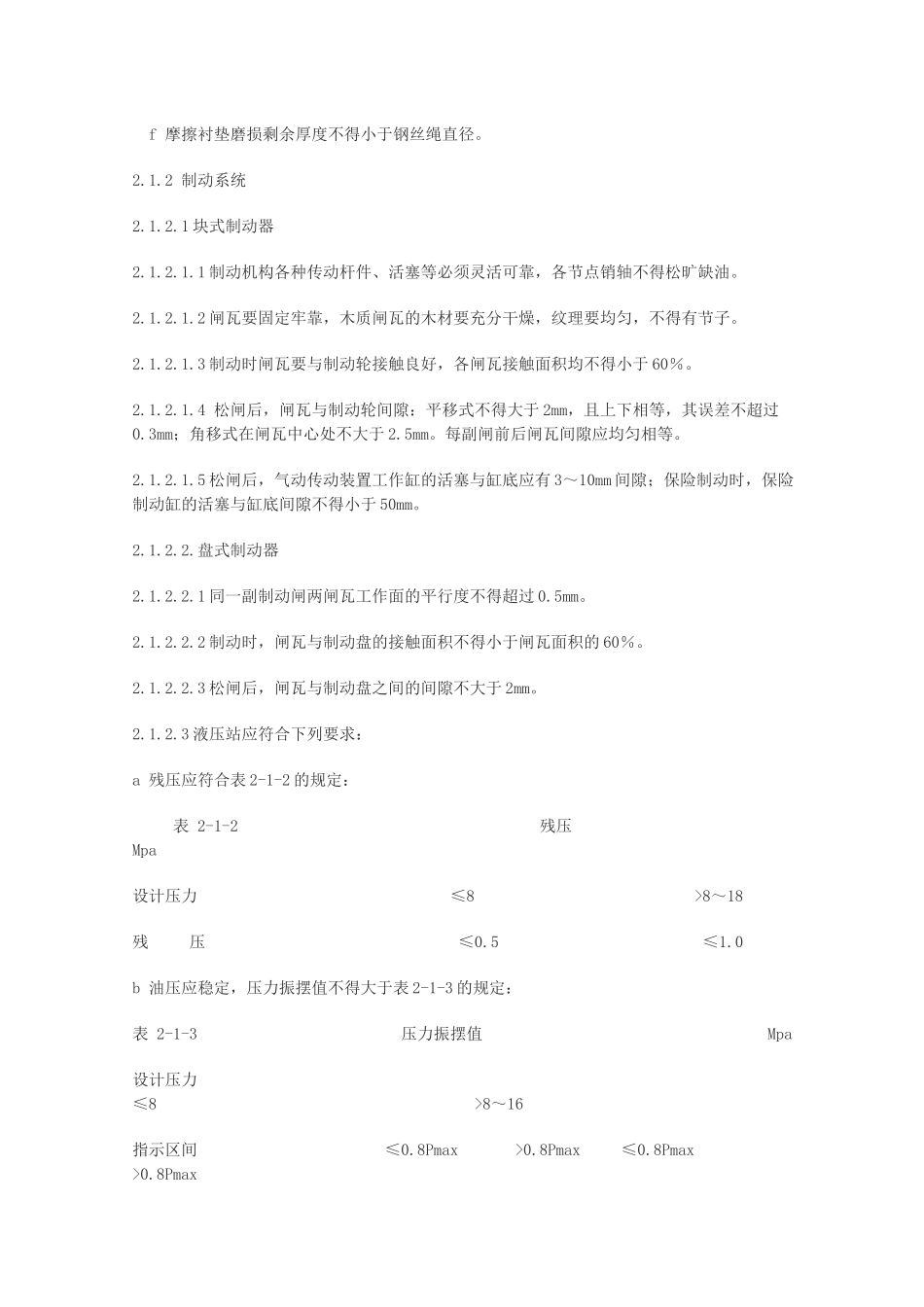

二、固定设备2
1矿井提升机2
1主轴装置2
1主轴轴向水平度不得大于0
1‰,三支座的轴以两端轴颈水平为准
轴承座的纵、横向水平度不得大于0
轴向窜量应符合设备技术文件的要求
2检修时主轴及制动系统的传动杆件应进行无损探伤
1滚筒的组合连接件,包括螺栓、铆钉、键等必须紧固,轮毂与轴的配合必须严密,不得松动
2滚筒的焊接部分,焊缝不得有气孔、夹渣、裂纹或未焊满等缺陷,焊后须消除内应力
3筒壳应均匀地贴合在支轮上
螺栓固定处的接合面间不得有间隙,其余的接合面间隙不得大于0
两半筒壳对口处不得有间隙,如有间隙需用电焊补平或加垫
4两半支轮的结合面处应对齐,并留有1~2mm间隙
对口处不得加垫
5滚筒组装后,滚筒外径对轴线的径向圆跳动不得大于表2-1-1的规定:表2-1-1滚筒外径对轴线的径向圆跳动滚筒直径(m)2~2
54~5径向圆跳动(mm)710122
6钢丝绳绳头在滚筒内固定,必须用专用的卡绳装置卡紧,且不得作锐角弯曲
7滚筒衬垫应采用干燥的硬木(水曲柳、柞木或榆木等)或高耐磨性能材料(聚胺脂、PVC、钢)制作,每块衬垫的长度与滚筒宽度相等,厚度不得小于钢丝绳直径的2
衬垫断面应为扇形,并贴紧在筒壳上
8固定衬垫的螺栓孔应用同质木塞或填料将沉孔填实并胶固
螺钉穿入部分的衬垫厚度不得小于绳径的1
衬垫磨损到距螺栓头端面5mm时应更换衬垫
9滚筒衬垫的绳槽深度为钢丝绳直径的0
3倍,相邻两绳槽的中心距应比钢丝绳直径大2~3mm
双滚筒提升绞车两滚筒绳槽底部直径差不得大于2mm
10游动滚筒衬套与轴的间隙应符合通用部分表1-4-2的规定
