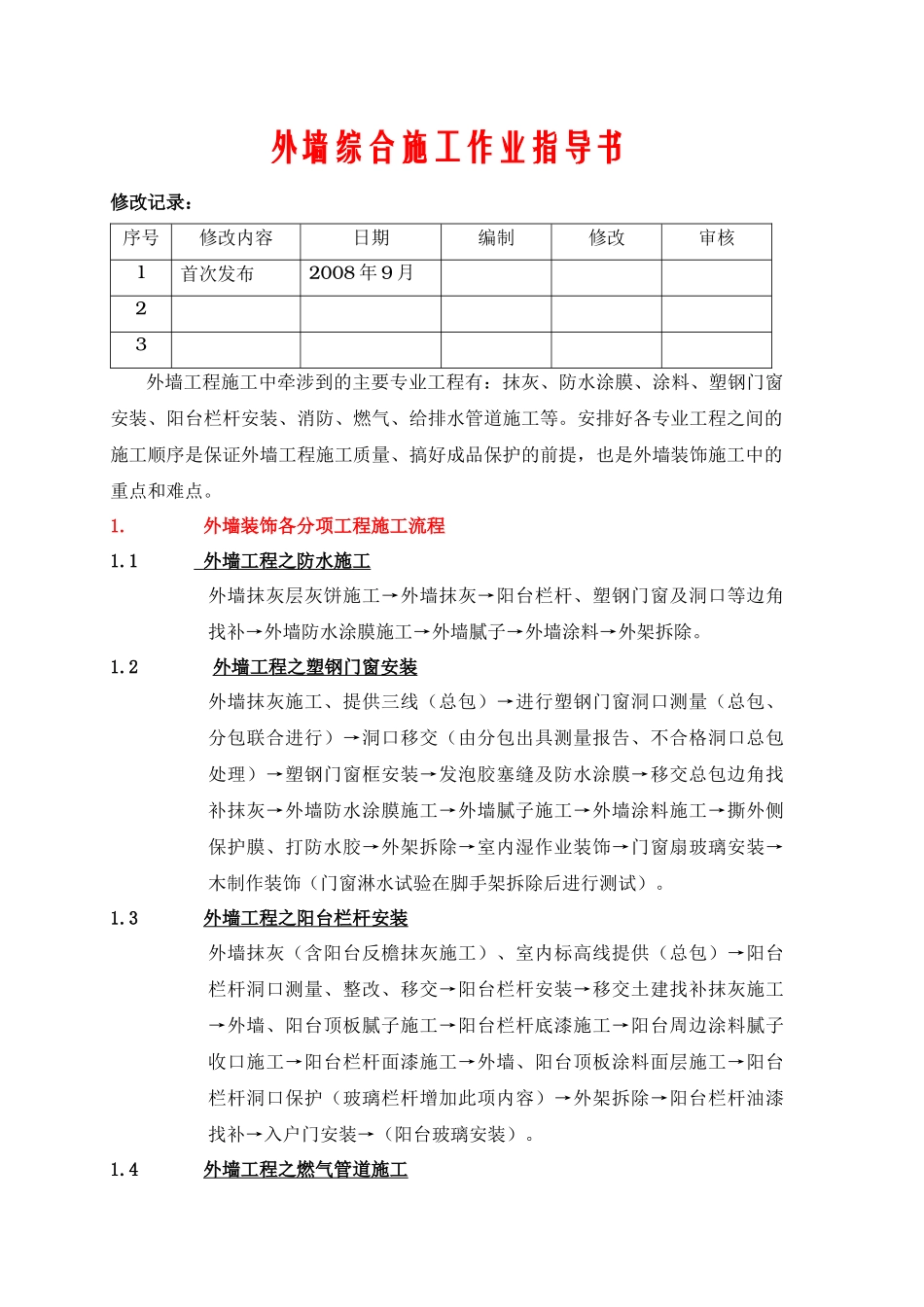

外墙综合施工作业指导书修改记录:序号修改内容日期编制修改审核1首次发布2008年9月23外墙工程施工中牵涉到的主要专业工程有:抹灰、防水涂膜、涂料、塑钢门窗安装、阳台栏杆安装、消防、燃气、给排水管道施工等
安排好各专业工程之间的施工顺序是保证外墙工程施工质量、搞好成品保护的前提,也是外墙装饰施工中的重点和难点
外墙装饰各分项工程施工流程1
1外墙工程之防水施工外墙抹灰层灰饼施工→外墙抹灰→阳台栏杆、塑钢门窗及洞口等边角找补→外墙防水涂膜施工→外墙腻子→外墙涂料→外架拆除
2外墙工程之塑钢门窗安装外墙抹灰施工、提供三线(总包)→进行塑钢门窗洞口测量(总包、分包联合进行)→洞口移交(由分包出具测量报告、不合格洞口总包处理)→塑钢门窗框安装→发泡胶塞缝及防水涂膜→移交总包边角找补抹灰→外墙防水涂膜施工→外墙腻子施工→外墙涂料施工→撕外侧保护膜、打防水胶→外架拆除→室内湿作业装饰→门窗扇玻璃安装→木制作装饰(门窗淋水试验在脚手架拆除后进行测试)
3外墙工程之阳台栏杆安装外墙抹灰(含阳台反檐抹灰施工)、室内标高线提供(总包)→阳台栏杆洞口测量、整改、移交→阳台栏杆安装→移交土建找补抹灰施工→外墙、阳台顶板腻子施工→阳台栏杆底漆施工→阳台周边涂料腻子收口施工→阳台栏杆面漆施工→外墙、阳台顶板涂料面层施工→阳台栏杆洞口保护(玻璃栏杆增加此项内容)→外架拆除→阳台栏杆油漆找补→入户门安装→(阳台玻璃安装)

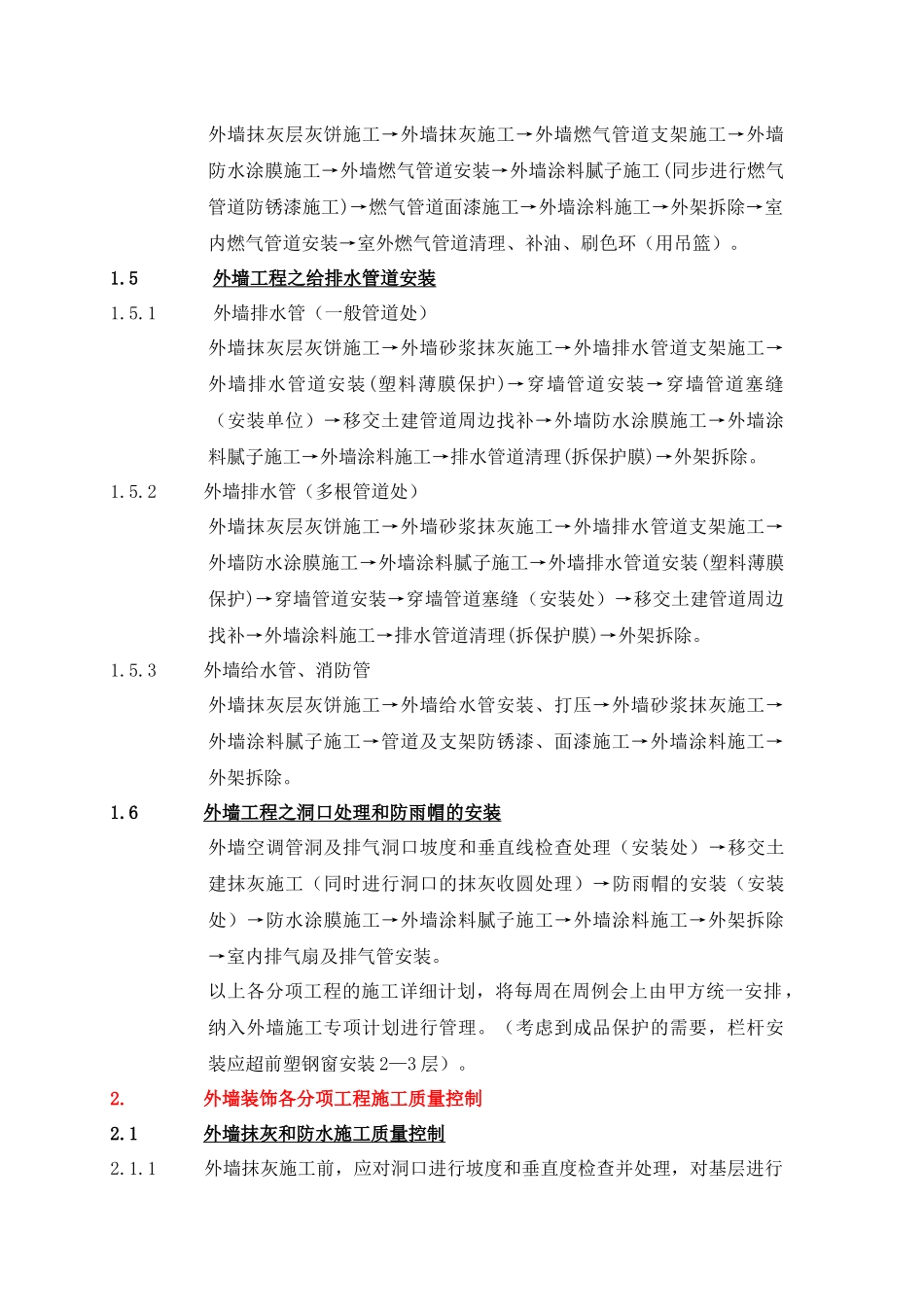

4外墙工程之燃气管道施工外墙抹灰层灰饼施工→外墙抹灰施工→外墙燃气管道支架施工→外墙防水涂膜施工→外墙燃气管道安装→外墙涂料腻子施工(同步进行燃气管道防锈漆施工)→燃气管道面漆施工→外墙涂料施工→外架拆除→室内燃气管道安装→室外燃气管道清理、补油、刷色环(用吊篮)
5外墙工程之给排水管道安装1
1外墙排水管(一般管道处)外墙抹灰层灰饼施工→外墙砂浆抹灰施工→外墙排
