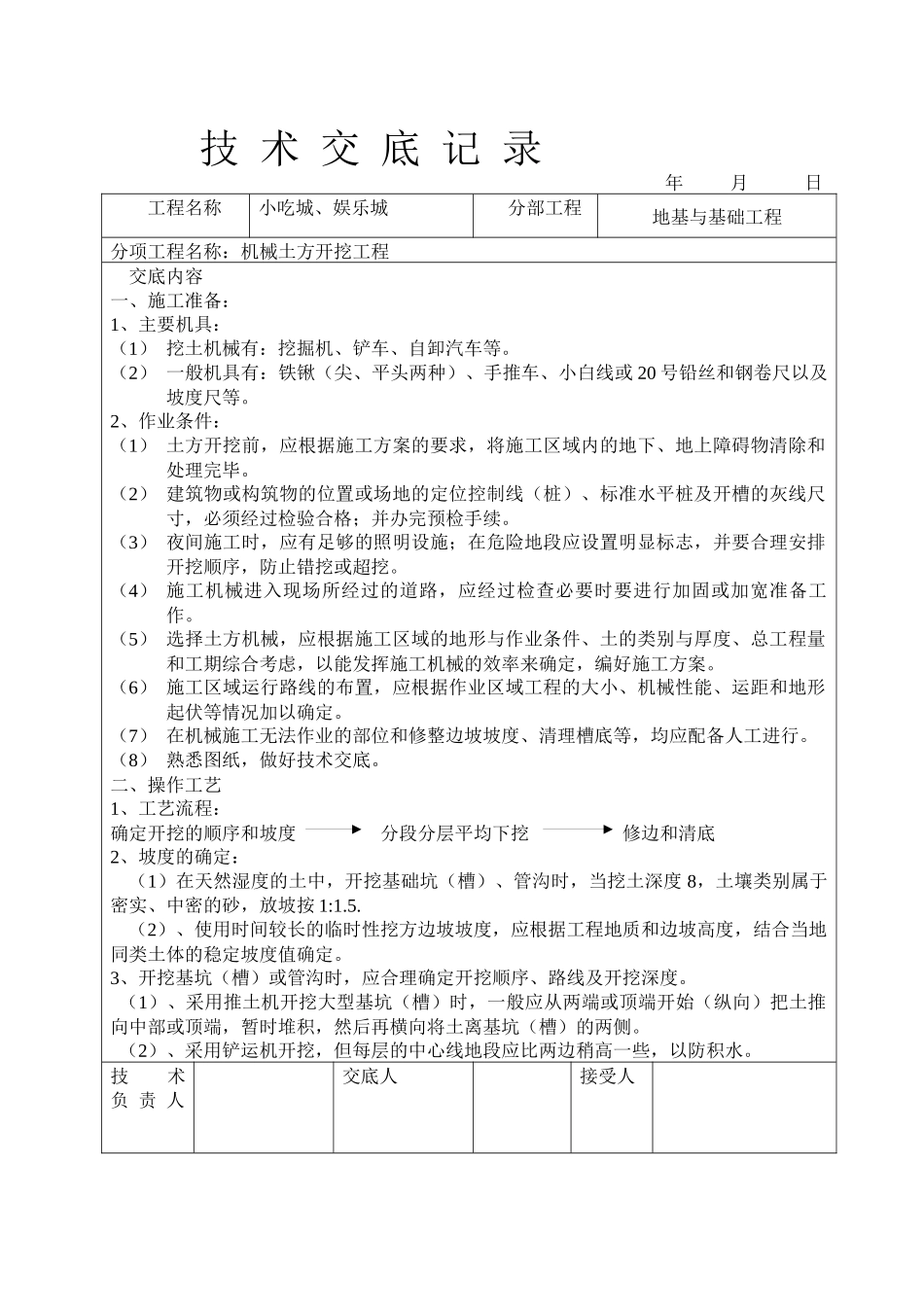

技术交底记录年月日工程名称小吃城、娱乐城分部工程地基与基础工程分项工程名称:机械土方开挖工程交底内容一、施工准备:1、主要机具:(1)挖土机械有:挖掘机、铲车、自卸汽车等
(2)一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等
2、作业条件:(1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
(3)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
(4)施工机械进入现场所经过的道路,应经过检查必要时要进行加固或加宽准备工作
(5)选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案
(6)施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定
(7)在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行
(8)熟悉图纸,做好技术交底
二、操作工艺1、工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底2、坡度的确定:(1)在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度8,土壤类别属于密实、中密的砂,放坡按1:1

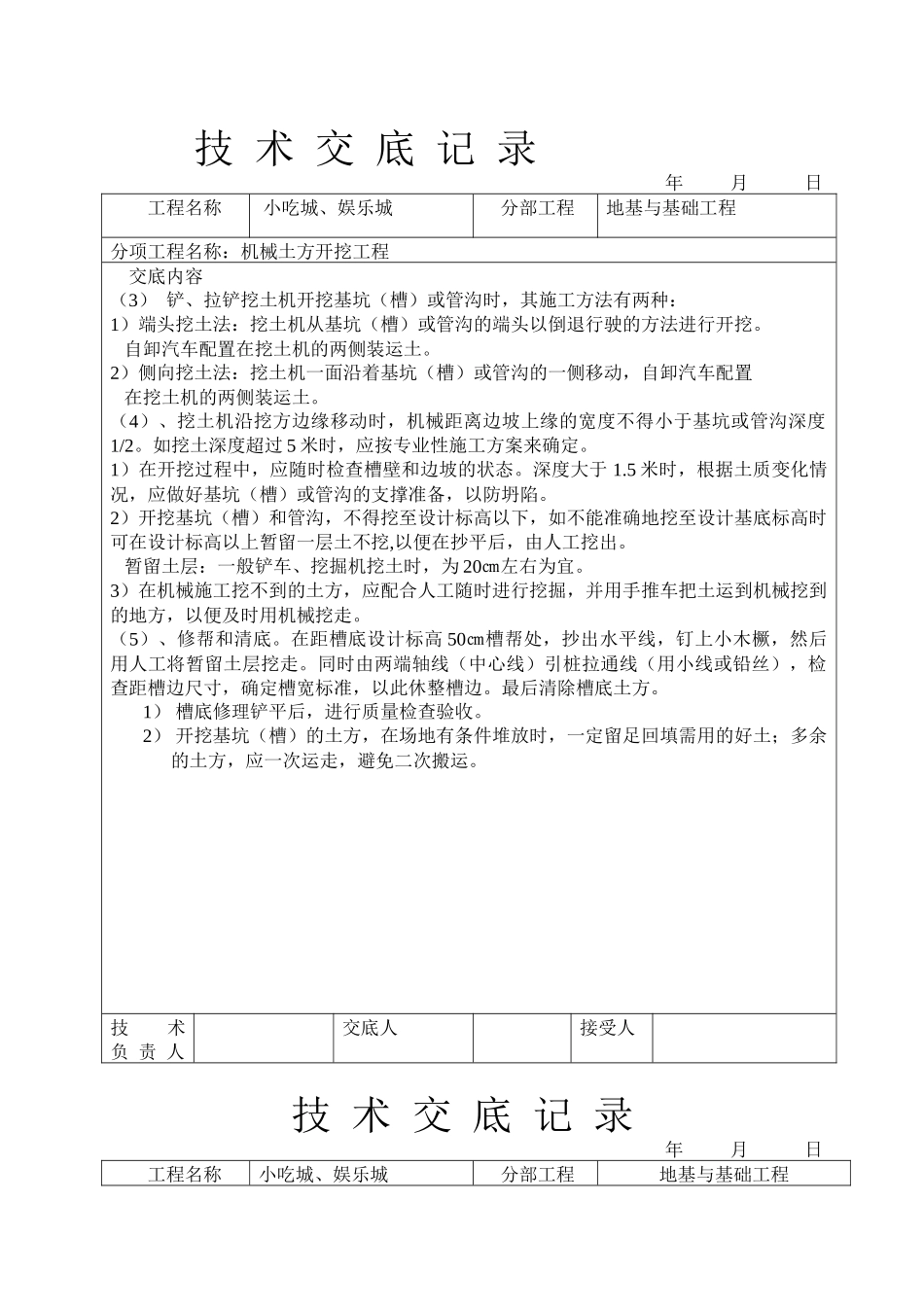

(2)、使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定
3、开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度
(1)、采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)把土推向中部或顶端,暂时堆积,然后再横向将土离基坑(槽)的两侧
(2)、采用铲运机开挖,但每层的中心线地段应比两边稍高一些,以防积水
技术负责人交底人接受人技术交底记录年月日
