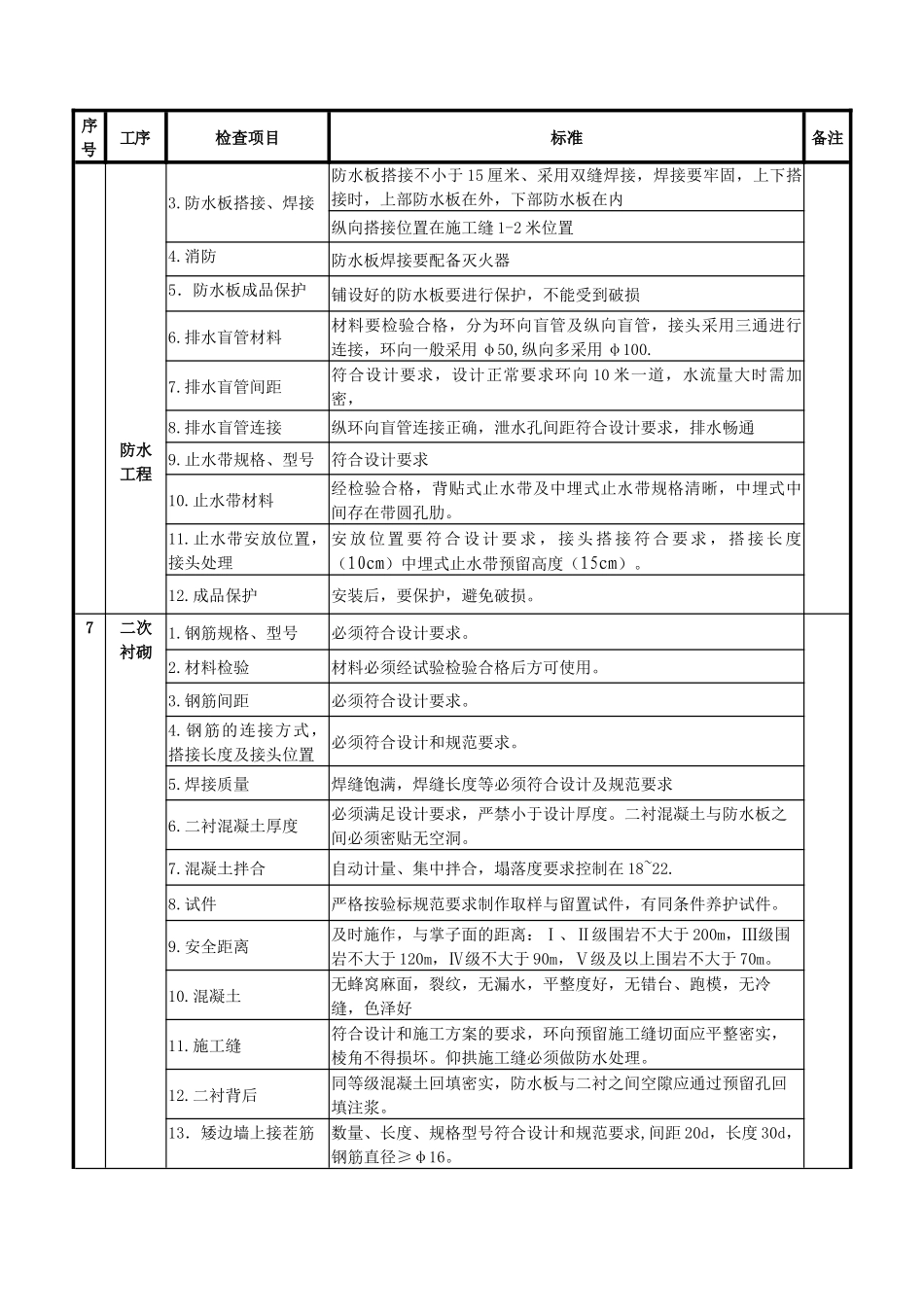

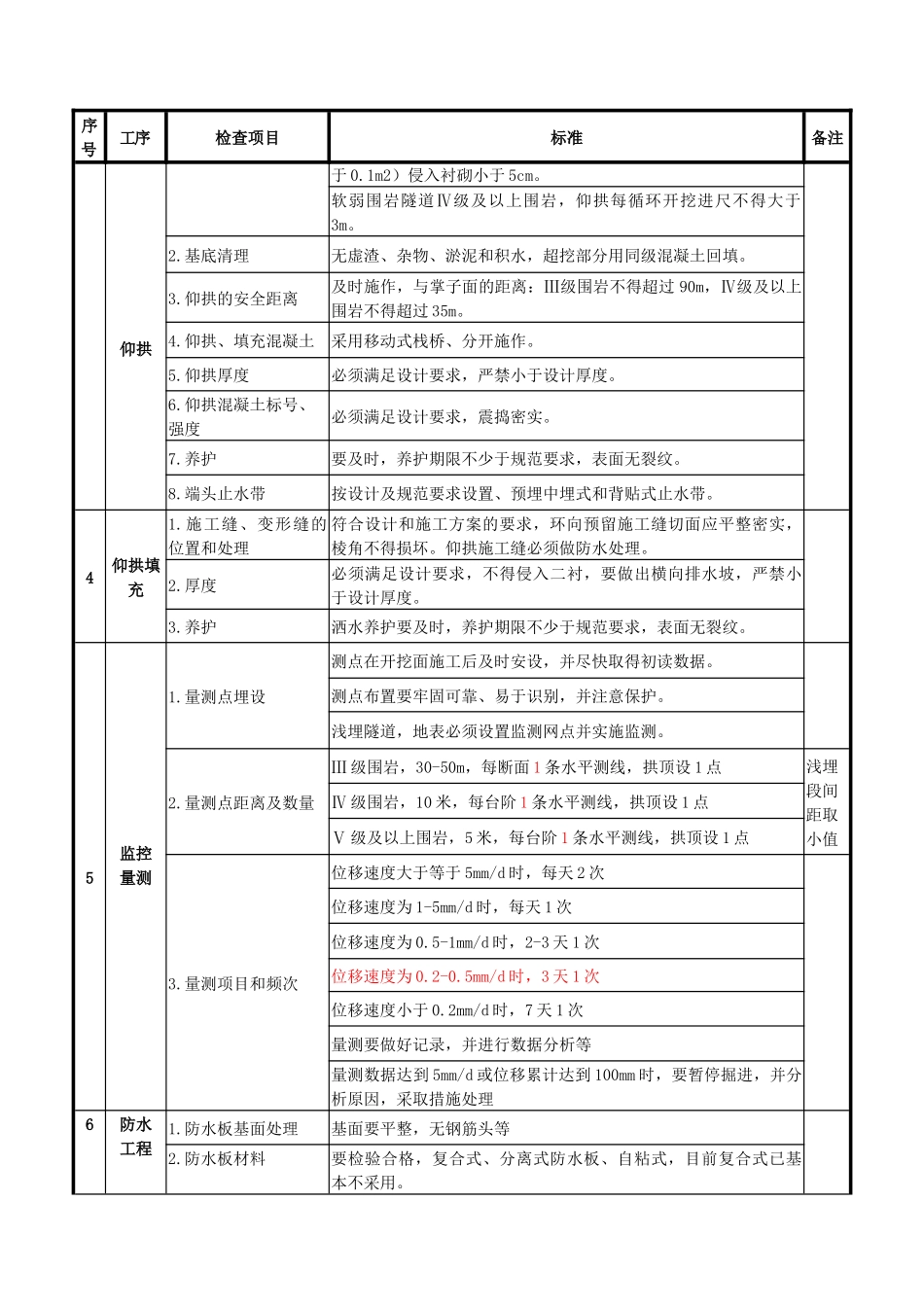

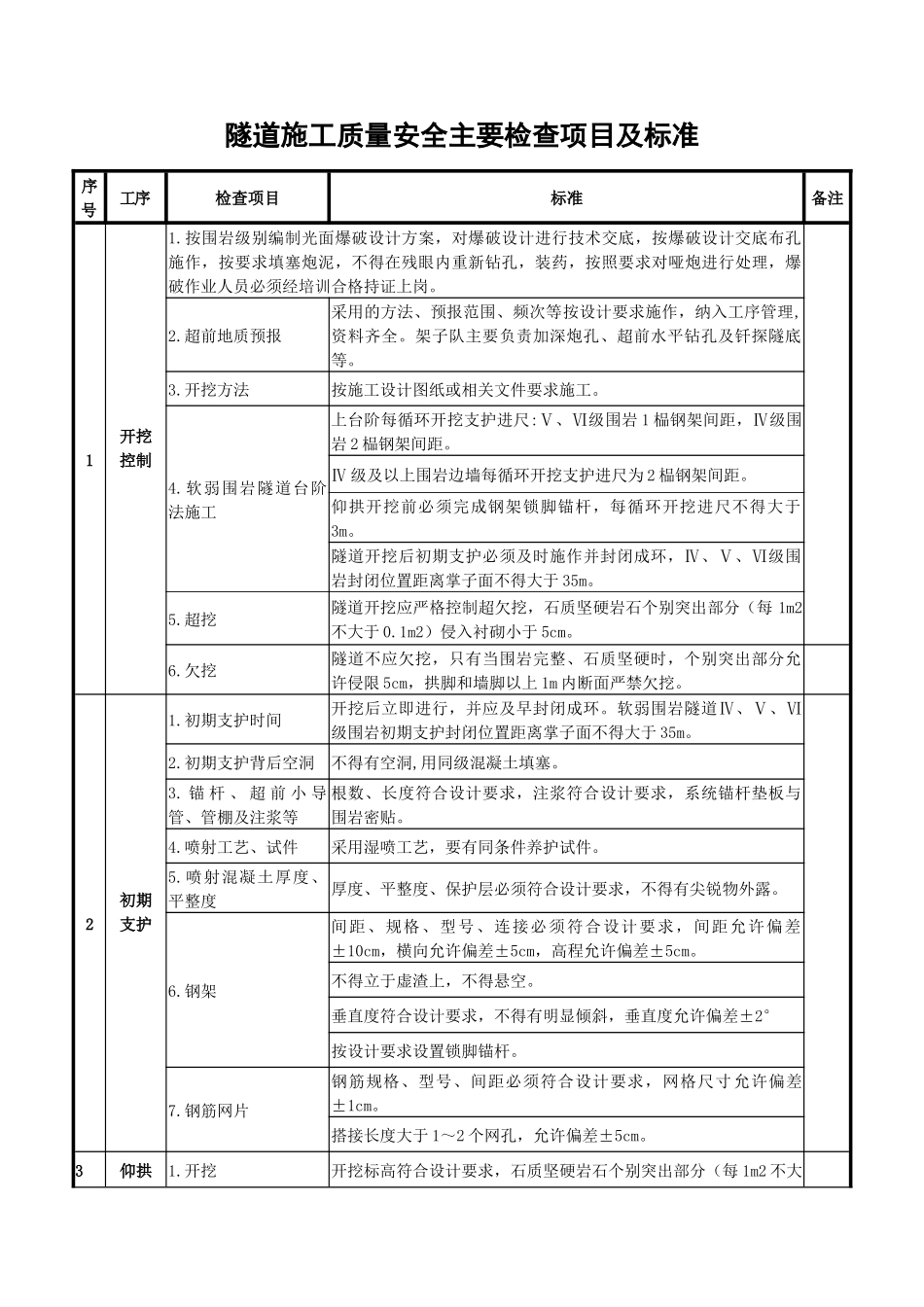

隧道施工质量安全主要检查项目及标准序号工序检查项目标准备注1开挖控制1
按围岩级别编制光面爆破设计方案,对爆破设计进行技术交底,按爆破设计交底布孔施作,按要求填塞炮泥,不得在残眼内重新钻孔,装药,按照要求对哑炮进行处理,爆破作业人员必须经培训合格持证上岗
超前地质预报采用的方法、预报范围、频次等按设计要求施作,纳入工序管理,资料齐全
架子队主要负责加深炮孔、超前水平钻孔及钎探隧底等
开挖方法按施工设计图纸或相关文件要求施工
软弱围岩隧道台阶法施工上台阶每循环开挖支护进尺:Ⅴ、Ⅵ级围岩1榀钢架间距,Ⅳ级围岩2榀钢架间距
Ⅳ级及以上围岩边墙每循环开挖支护进尺为2榀钢架间距
仰拱开挖前必须完成钢架锁脚锚杆,每循环开挖进尺不得大于3m
隧道开挖后初期支护必须及时施作并封闭成环,Ⅳ、Ⅴ、Ⅵ级围岩封闭位置距离掌子面不得大于35m
超挖隧道开挖应严格控制超欠挖,石质坚硬岩石个别突出部分(每1m2不大于0
1m2)侵入衬砌小于5cm
欠挖隧道不应欠挖,只有当围岩完整、石质坚硬时,个别突出部分允许侵限5cm,拱脚和墙脚以上1m内断面严禁欠挖
2初期支护1
初期支护时间开挖后立即进行,并应及早封闭成环
软弱围岩隧道Ⅳ、Ⅴ、Ⅵ级围岩初期支护封闭位置距离掌子面不得大于35m
初期支护背后空洞不得有空洞,用同级混凝土填塞
锚杆、超前小导管、管棚及注浆等根数、长度符合设计要求,注浆符合设计要求,系统锚杆垫板与围岩密贴
喷射工艺、试件采用湿喷工艺,要有同条件养护试件
喷射混凝土厚度、平整度厚度、平整度、保护层必须符合设计要求,不得有尖锐物外露
钢架间距、规格、型号、连接必须符合设计要求,间距允许偏差±10cm,横向允许偏差±5cm,高程允许偏差±5cm
不得立于虚渣上,不得悬空
垂直度符合设计要求,不得有明显倾斜,垂直度允许偏差±2°按设计要求设置锁脚锚杆
