屈庄隧道边仰坡开挖施工工艺及质量控制程序一、编制依据:1、局指下发的《石武客运专线SWZQ-8标段隧道施工作业指导书》;2、屈庄隧道设计图(石武客专郑武施图(隧)02)、郑武隧参1-53、相关施工规范及验收标准二、屈庄隧道工程数量及地质情况1、工程数量概况屈庄隧道全长543米,设计为双线隧道,起止里程DK953+245~DK953+788,设计坡度18‰,其中DK953+425~DK954+175段为竖曲线段,其中曲线半径:30000m
隧道开挖断面大,标准要求高,主体结构设计使用寿命100年,防水标准较高
本隧道DK953+245~+270、DK953+720~+788段为Ⅴ级明洞段,其中DK953+245~+270段明洞边、仰坡临时防护采用间距1
5m、长度4
5mφ42小导管注浆支护,小导管梅花形布置;DK953+720~+788段明洞边、仰坡临时支护采用间距1
5m、长度4mφ22全螺纹砂浆锚杆防护,梅花形布置,喷射混凝土采用10cm后C20网喷混凝土,钢筋网采用φ6,网眼尺寸25*25cm

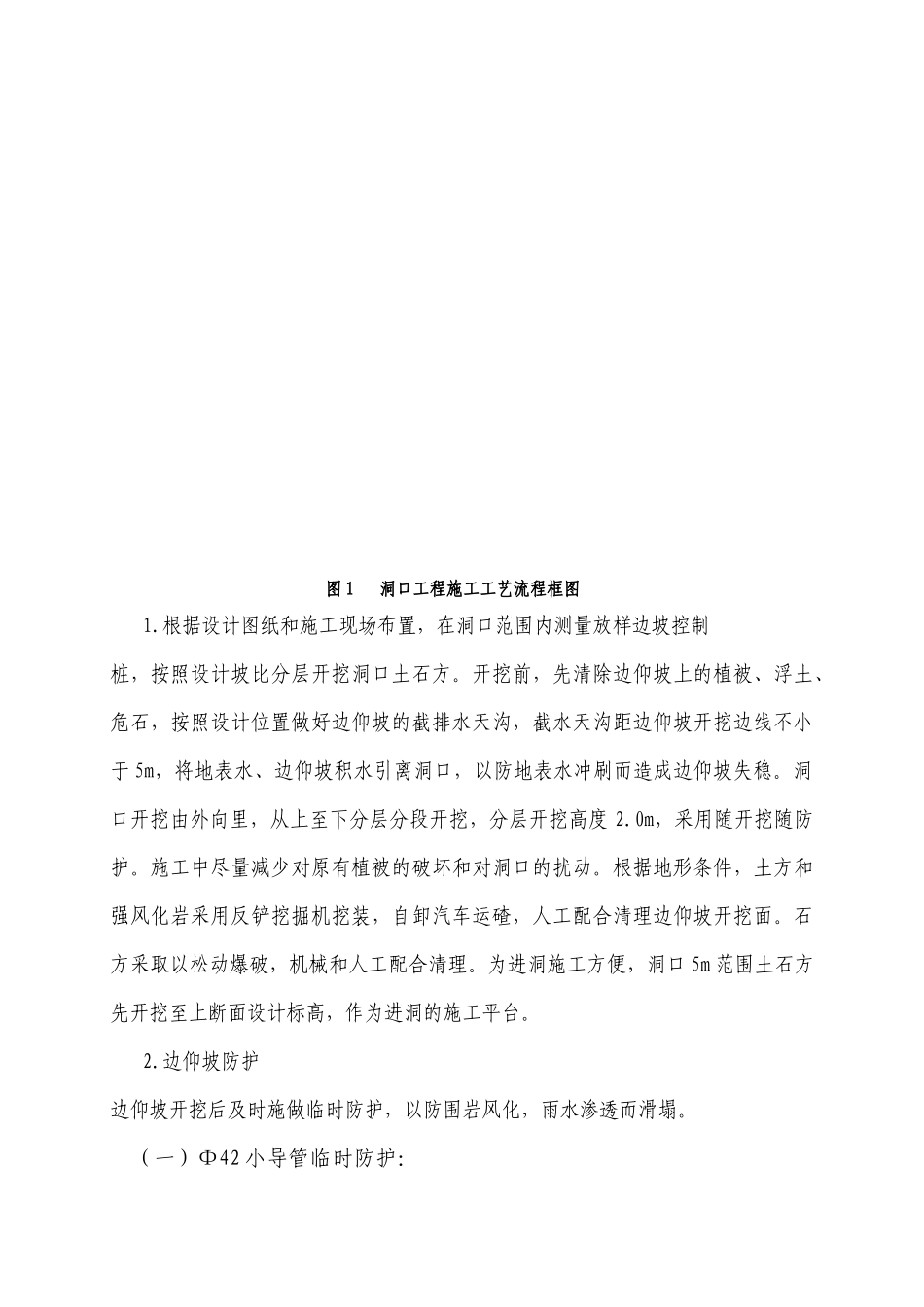

2、地质情况屈庄隧道位于新安店镇,隧道处于丘陵地带,穿越分水岭,丘陵平缓,呈椭圆形,岩层破碎,坡顶植被稀少,地下水位高,进口附近DK953+290~DK953+310段为断层破碎带,岩体破碎,断层易富水,隧道施工时易塌顶和突水、突泥;隧临时截排水设施测量放样洞口土石方开挖边仰坡防护侧墙、拱圈、(帽檐)钢筋绑扎开挖仰拱、边墙基础仰拱钢筋绑扎、预留与侧墙的连接筋仰拱、边墙基础砼浇筑仰拱填充拱顶防水层及明洞回填仰坡修整浆砌片石骨架施工喷播植草施工砼拌制砼运输侧墙、拱圈、(帽檐)砼整体浇筑立模立模道进出口段处于山坡坡麓地带,土层、岩层全强风化带厚度相变较大,多为不均匀地基,施工过程中充分考虑其稳定、不均匀沉降等影响,根据实际情况进行临时支护及地基加固措施,且隧道进出口处
