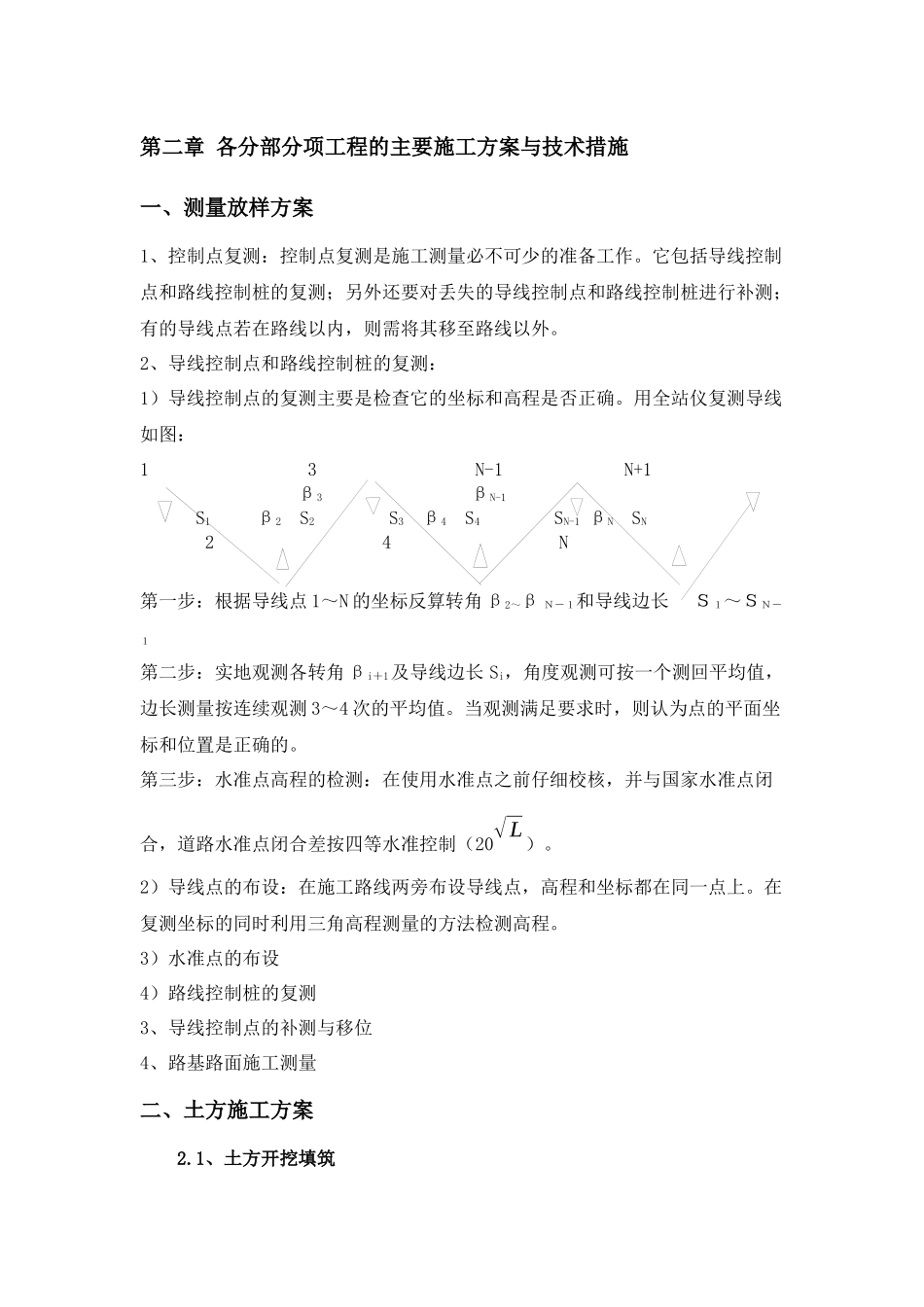

第二章各分部分项工程的主要施工方案与技术措施一、测量放样方案1、控制点复测:控制点复测是施工测量必不可少的准备工作
它包括导线控制点和路线控制桩的复测;另外还要对丢失的导线控制点和路线控制桩进行补测;有的导线点若在路线以内,则需将其移至路线以外
2、导线控制点和路线控制桩的复测:1)导线控制点的复测主要是检查它的坐标和高程是否正确
用全站仪复测导线如图:13N-1N+1β3βN-1S1β2S2S3β4S4SN-1βNSN24N第一步:根据导线点1~N的坐标反算转角β2~βN-1和导线边长S1~SN-1第二步:实地观测各转角βi+1及导线边长Si,角度观测可按一个测回平均值,边长测量按连续观测3~4次的平均值
当观测满足要求时,则认为点的平面坐标和位置是正确的
第三步:水准点高程的检测:在使用水准点之前仔细校核,并与国家水准点闭合,道路水准点闭合差按四等水准控制(20√L)
2)导线点的布设:在施工路线两旁布设导线点,高程和坐标都在同一点上
在复测坐标的同时利用三角高程测量的方法检测高程
3)水准点的布设4)路线控制桩的复测3、导线控制点的补测与移位4、路基路面施工测量二、土方施工方案2
1、土方开挖填筑开挖方式:采用人工与机械相结合的方法进行清除
开挖顺序:测量放样→土方开挖→土方运至指定堆料场
对于其他零星项目,在施工过程中根据相关工程的进展情况穿插进行
(1)、土方开挖土方开挖前,先进行场地清理
清除开挖区域内的全部杂草、垃圾、不可利用的表土及其它障碍物,运至指定地点堆放
开挖测量放线必须准确,误差应在允许范围内
开挖边坡1:1,挖出的土方运至指定料场堆放
基槽开挖注意事项开挖的槽底标高在地下水位以下时,应先设法降低地下水位
严格按沟槽断面尺寸要求进行,基槽壁应平整,槽底坡度要符事图纸要求,禁止超挖
当开挖到接近槽底深度时,应随时复核槽底标高,避免超挖
施工期间应注意保
