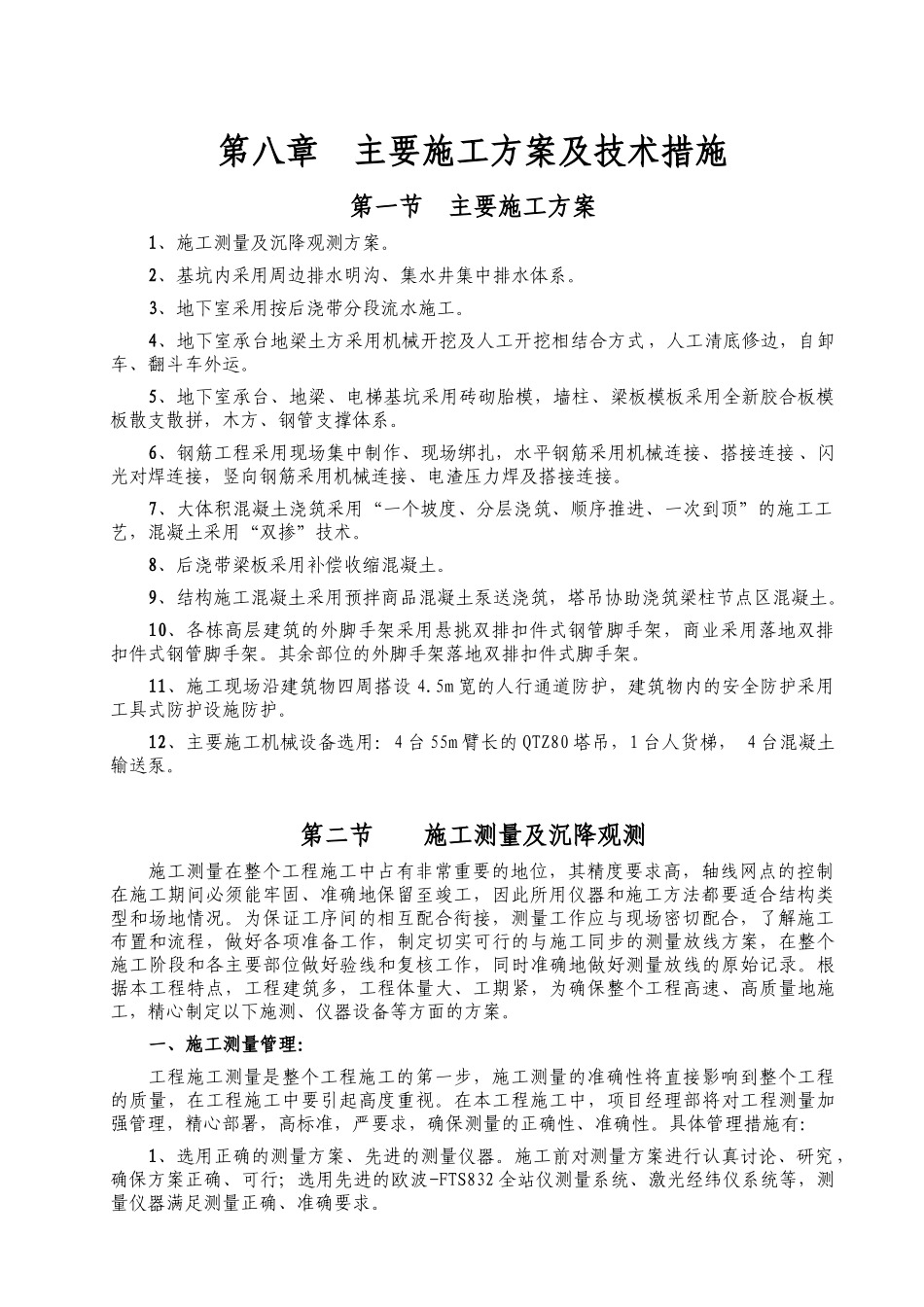

第八章主要施工方案及技术措施第一节主要施工方案1、施工测量及沉降观测方案
2、基坑内采用周边排水明沟、集水井集中排水体系
3、地下室采用按后浇带分段流水施工
4、地下室承台地梁土方采用机械开挖及人工开挖相结合方式,人工清底修边,自卸车、翻斗车外运
5、地下室承台、地梁、电梯基坑采用砖砌胎模,墙柱、梁板模板采用全新胶合板模板散支散拼,木方、钢管支撑体系
6、钢筋工程采用现场集中制作、现场绑扎,水平钢筋采用机械连接、搭接连接、闪光对焊连接,竖向钢筋采用机械连接、电渣压力焊及搭接连接
7、大体积混凝土浇筑采用“一个坡度、分层浇筑、顺序推进、一次到顶”的施工工艺,混凝土采用“双掺”技术
8、后浇带梁板采用补偿收缩混凝土
9、结构施工混凝土采用预拌商品混凝土泵送浇筑,塔吊协助浇筑梁柱节点区混凝土
10、各栋高层建筑的外脚手架采用悬挑双排扣件式钢管脚手架,商业采用落地双排扣件式钢管脚手架
其余部位的外脚手架落地双排扣件式脚手架
11、施工现场沿建筑物四周搭设4
5m宽的人行通道防护,建筑物内的安全防护采用工具式防护设施防护
12、主要施工机械设备选用:4台55m臂长的QTZ80塔吊,1台人货梯,4台混凝土输送泵
第二节施工测量及沉降观测施工测量在整个工程施工中占有非常重要的地位,其精度要求高,轴线网点的控制在施工期间必须能牢固、准确地保留至竣工,因此所用仪器和施工方法都要适合结构类型和场地情况
为保证工序间的相互配合衔接,测量工作应与现场密切配合,了解施工布置和流程,做好各项准备工作,制定切实可行的与施工同步的测量放线方案,在整个施工阶段和各主要部位做好验线和复核工作,同时准确地做好测量放线的原始记录
根据本工程特点,工程建筑多,工程体量大、工期紧,为确保整个工程高速、高质量地施工,精心制定以下施测、仪器设备等方面的方案
一、施工测量管理:工程施工测量是整个工程施工的第一步,施工测量的
