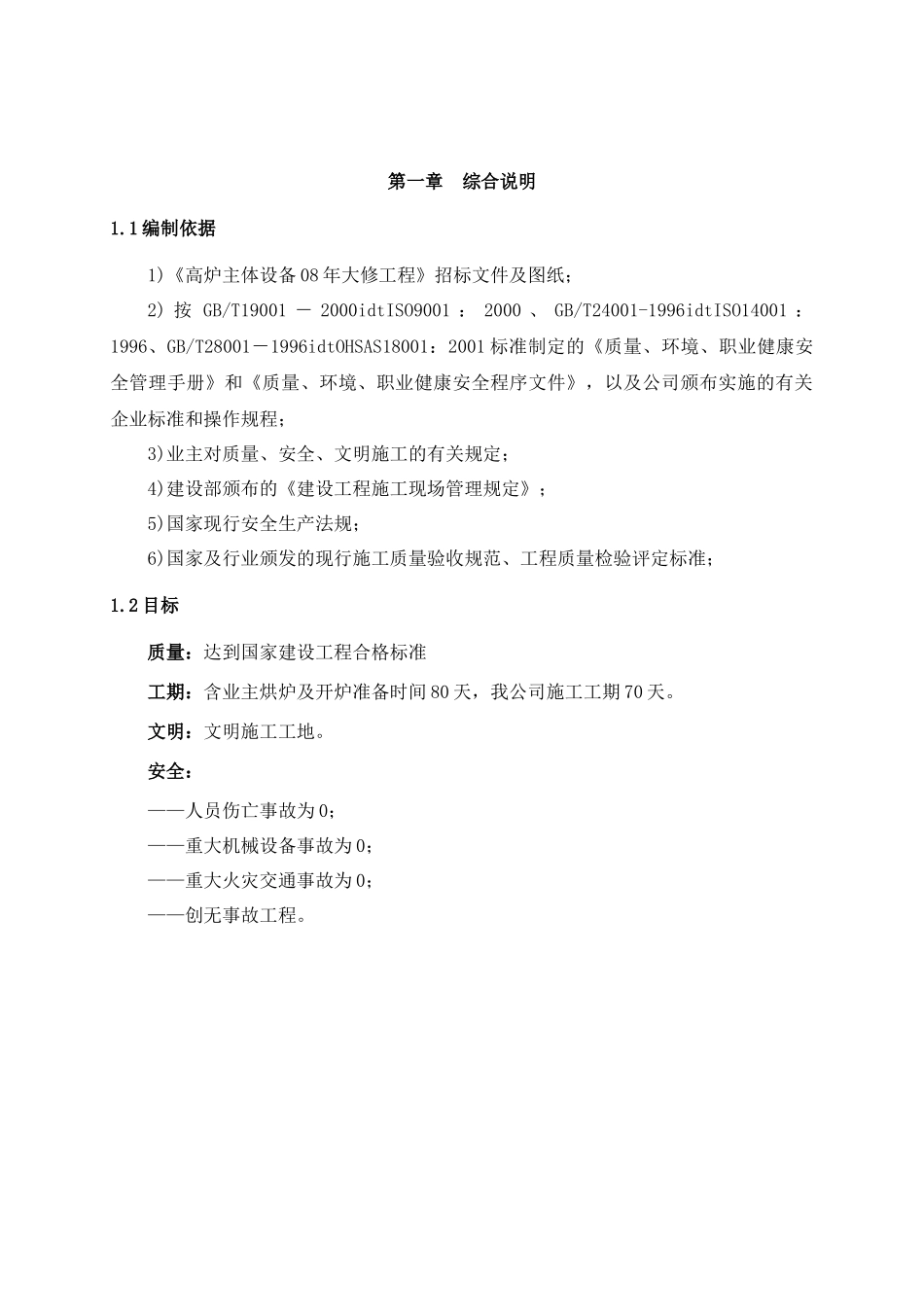

第一章综合说明1
1编制依据1)《高炉主体设备08年大修工程》招标文件及图纸;2)按GB/T19001-2000idtISO9001:2000、GB/T24001-1996idtISO14001:1996、GB/T28001-1996idtOHSAS18001:2001标准制定的《质量、环境、职业健康安全管理手册》和《质量、环境、职业健康安全程序文件》,以及公司颁布实施的有关企业标准和操作规程;3)业主对质量、安全、文明施工的有关规定;4)建设部颁布的《建设工程施工现场管理规定》;5)国家现行安全生产法规;6)国家及行业颁发的现行施工质量验收规范、工程质量检验评定标准;1
2目标质量:达到国家建设工程合格标准工期:含业主烘炉及开炉准备时间80天,我公司施工工期70天
文明:文明施工工地
安全:——人员伤亡事故为0;——重大机械设备事故为0;——重大火灾交通事故为0;——创无事故工程

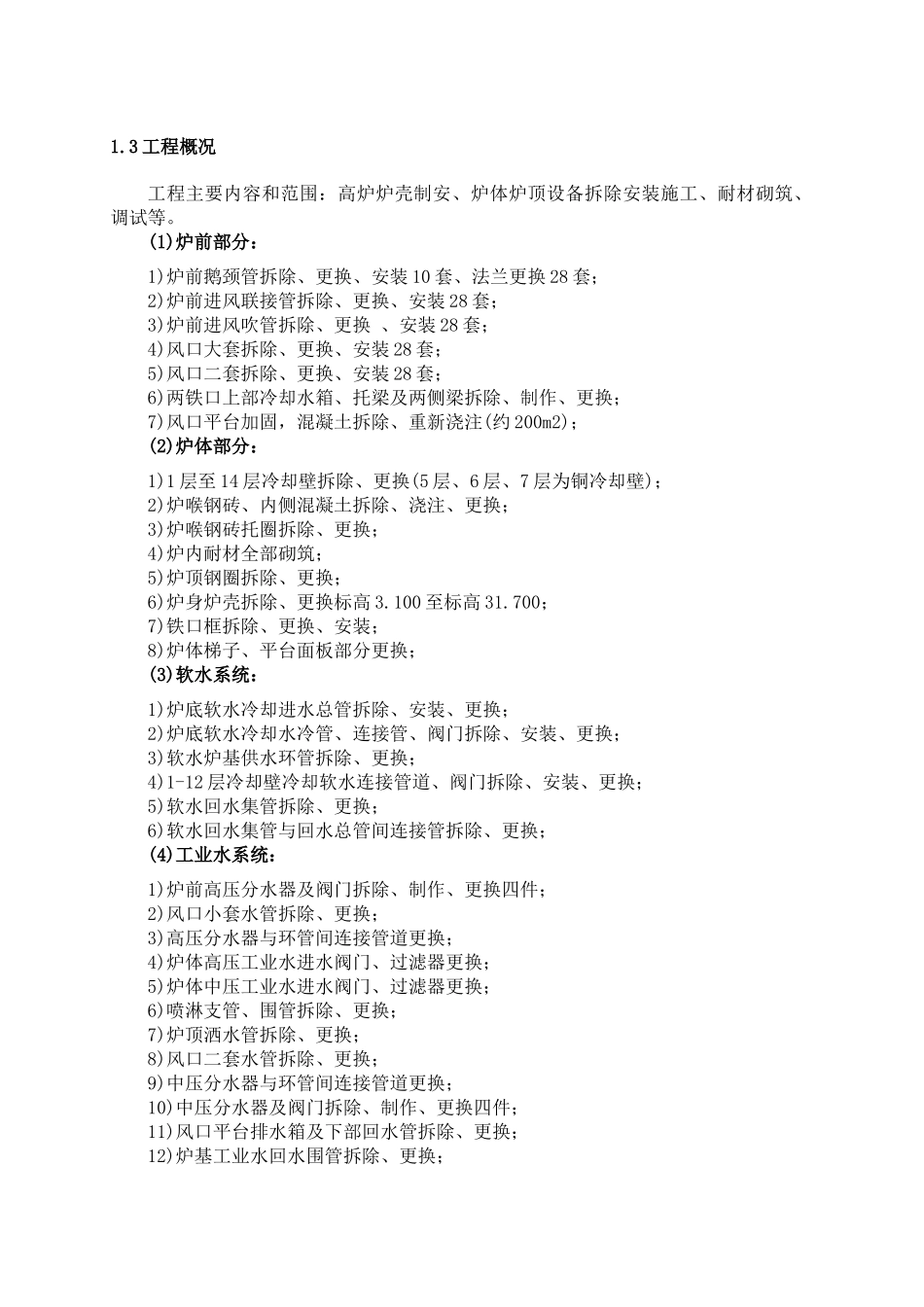

3工程概况工程主要内容和范围:高炉炉壳制安、炉体炉顶设备拆除安装施工、耐材砌筑、调试等
(1)炉前部分:1)炉前鹅颈管拆除、更换、安装10套、法兰更换28套;2)炉前进风联接管拆除、更换、安装28套;3)炉前进风吹管拆除、更换、安装28套;4)风口大套拆除、更换、安装28套;5)风口二套拆除、更换、安装28套;6)两铁口上部冷却水箱、托梁及两侧梁拆除、制作、更换;7)风口平台加固,混凝土拆除、重新浇注(约200m2);(2)炉体部分:1)1层至14层冷却壁拆除、更换(5层、6层、7层为铜冷却壁);2)炉喉钢砖、内侧混凝土拆除、浇注、更换;3)炉喉钢砖托圈拆除、更换;4)炉内耐材全部砌筑;5)炉顶钢圈拆除、更换;6)炉身炉壳拆除、更换标高3
100至标高31

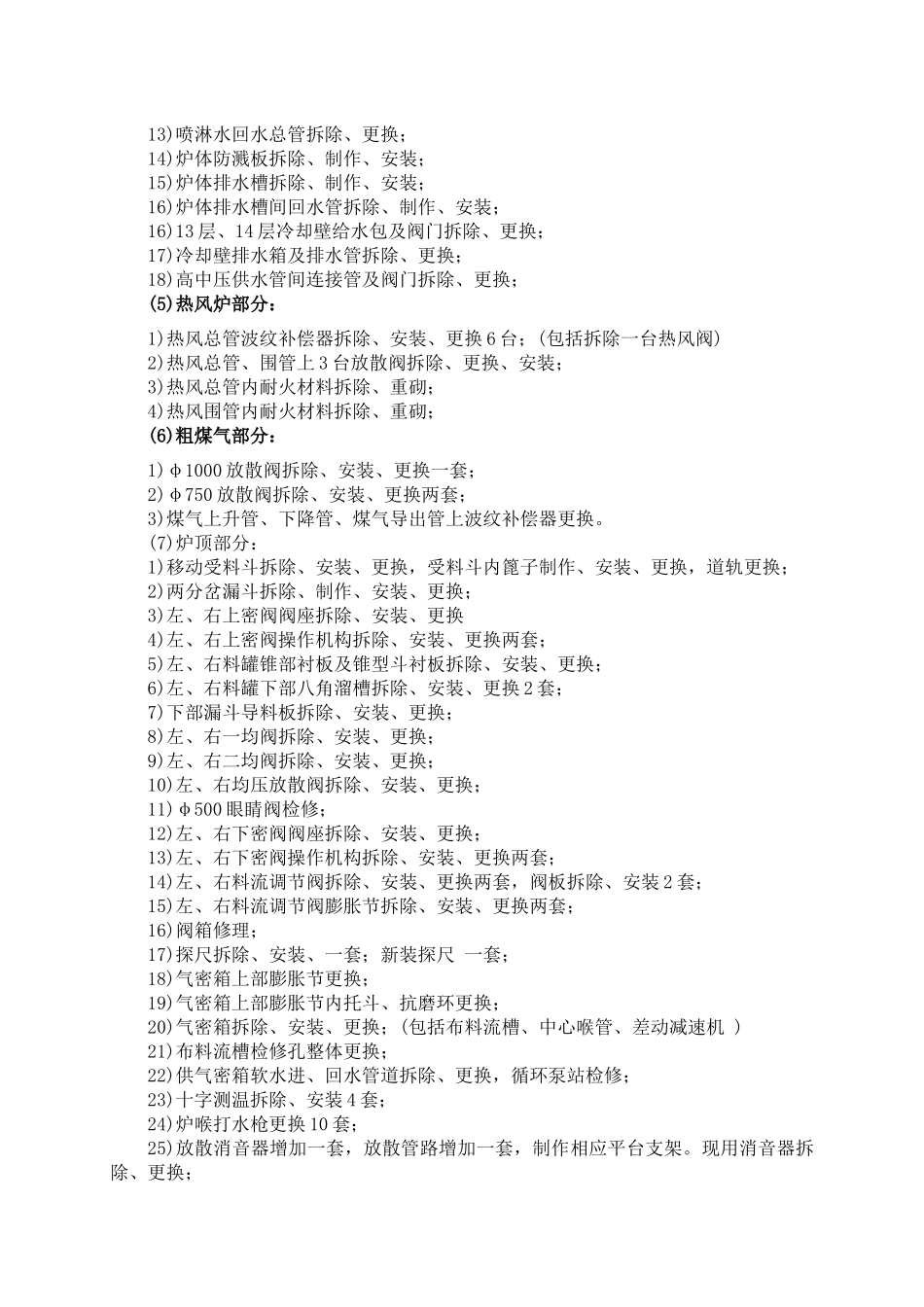

700;7)铁口框拆除、更换、安装;8)炉体梯子、平台面板部分更换;(3)软水系统:1)炉底软水冷却进水总管拆除、安装、更换;2)炉底软
