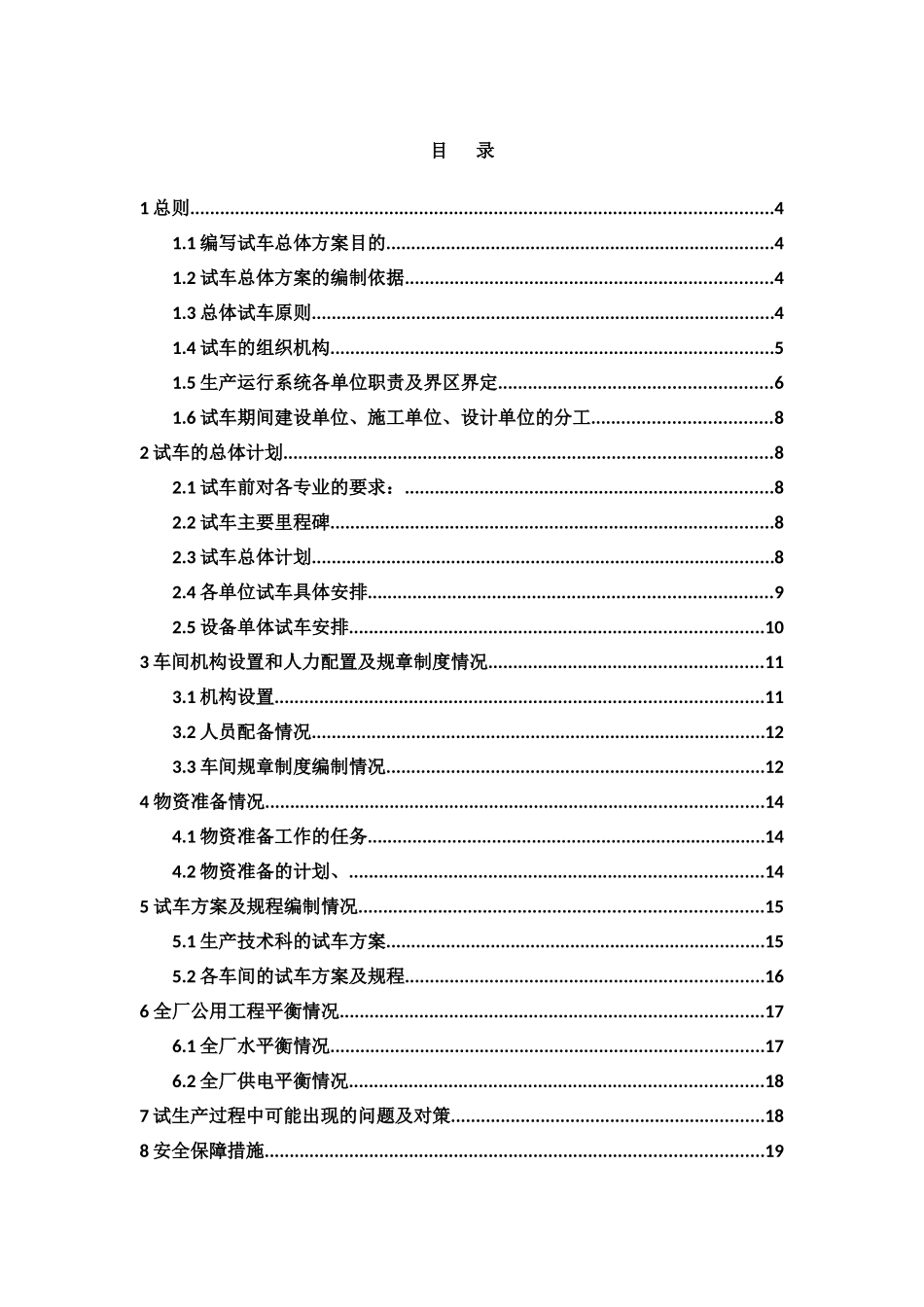

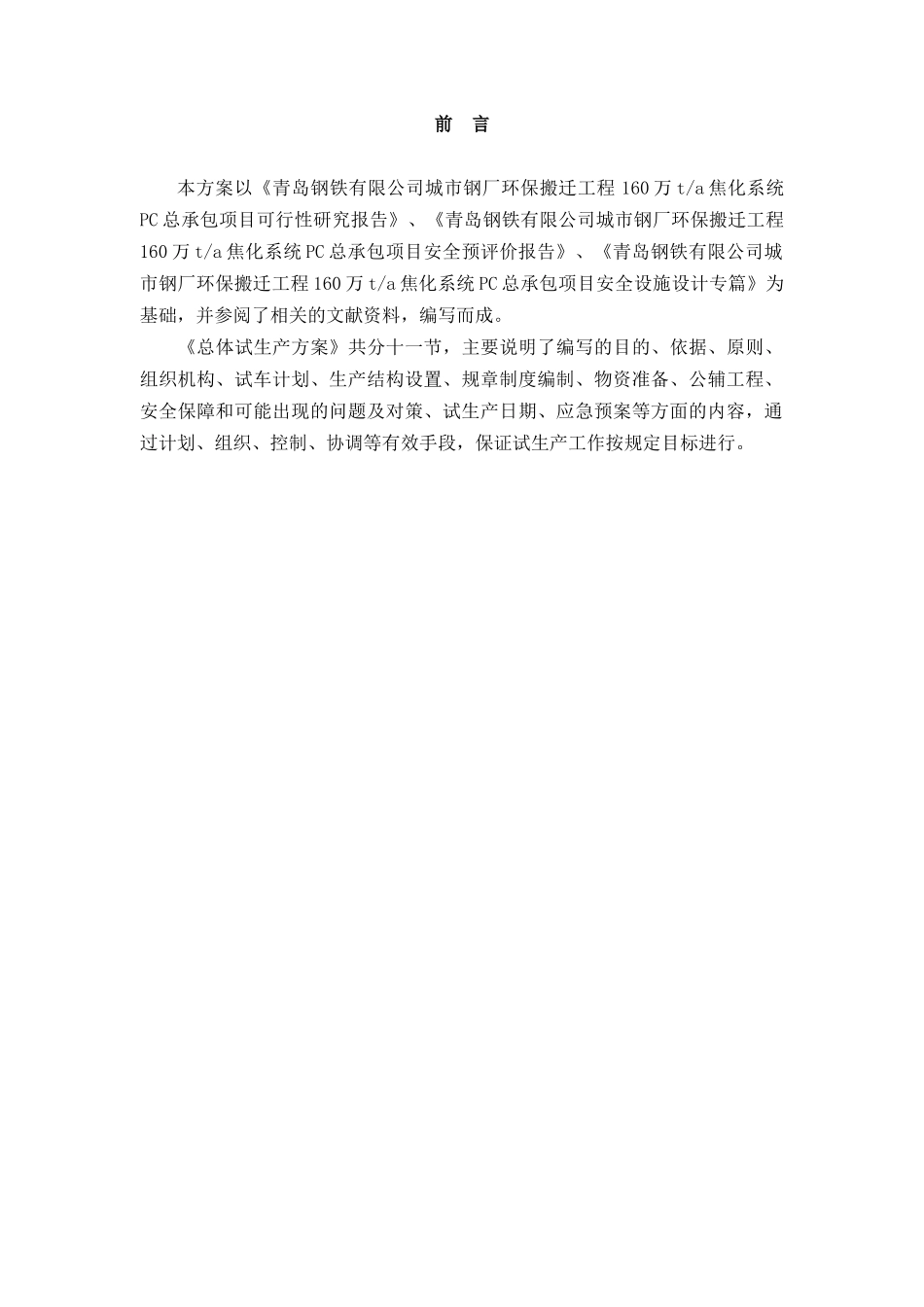

技术附件十六设备调试、试生产、达产组织方案前言本方案以《青岛钢铁有限公司城市钢厂环保搬迁工程160万t/a焦化系统PC总承包项目可行性研究报告》、《青岛钢铁有限公司城市钢厂环保搬迁工程160万t/a焦化系统PC总承包项目安全预评价报告》、《青岛钢铁有限公司城市钢厂环保搬迁工程160万t/a焦化系统PC总承包项目安全设施设计专篇》为基础,并参阅了相关的文献资料,编写而成。《总体试生产方案》共分十一节,主要说明了编写的目的、依据、原则、组织机构、试车计划、生产结构设置、规章制度编制、物资准备、公辅工程、安全保障和可能出现的问题及对策、试生产日期、应急预案等方面的内容,通过计划、组织、控制、协调等有效手段,保证试生产工作按规定目标进行。目录1总则.....................................................................................................................41.1编写试车总体方案目的..............................................................................41.2试车总体方案的编制依据..........................................................................41.3总体试车原则.............................................................................................41.4试车的组织机构.........................................................................................51.5生产运行系统各单位职责及界区界定.......................................................61.6试车期间建设单位、施工单位、设计单位的分工....................................82试车的总体计划..................................................................................................82.1试车前对各专业的要求:..........................................................................82.2试车主要里程碑.........................................................................................82.3试车总体计划.............................................................................................82.4各单位试车具体安排.................................................................................92.5设备单体试车安排...................................................................................103车间机构设置和人力配置及规章制度情况.......................................................113.1机构设置..................................................................................................113.2人员配备情况...........................................................................................123.3车间规章制度编制情况............................................................................124物资准备情况....................................................................................................144.1物资准备工作的任务................................................................................144.2物资准备的计划、...................................................................................145试车方案及规程编制情况.................................................................................155.1生产技术科的试车方案............................................................................155.2各车间的试车方案及规程........................................................................166全厂公用工程平衡情况.....................................................................................176.1全厂水平衡情况.......................................................................................176.2全厂供电平衡情况...................................................................................187...
