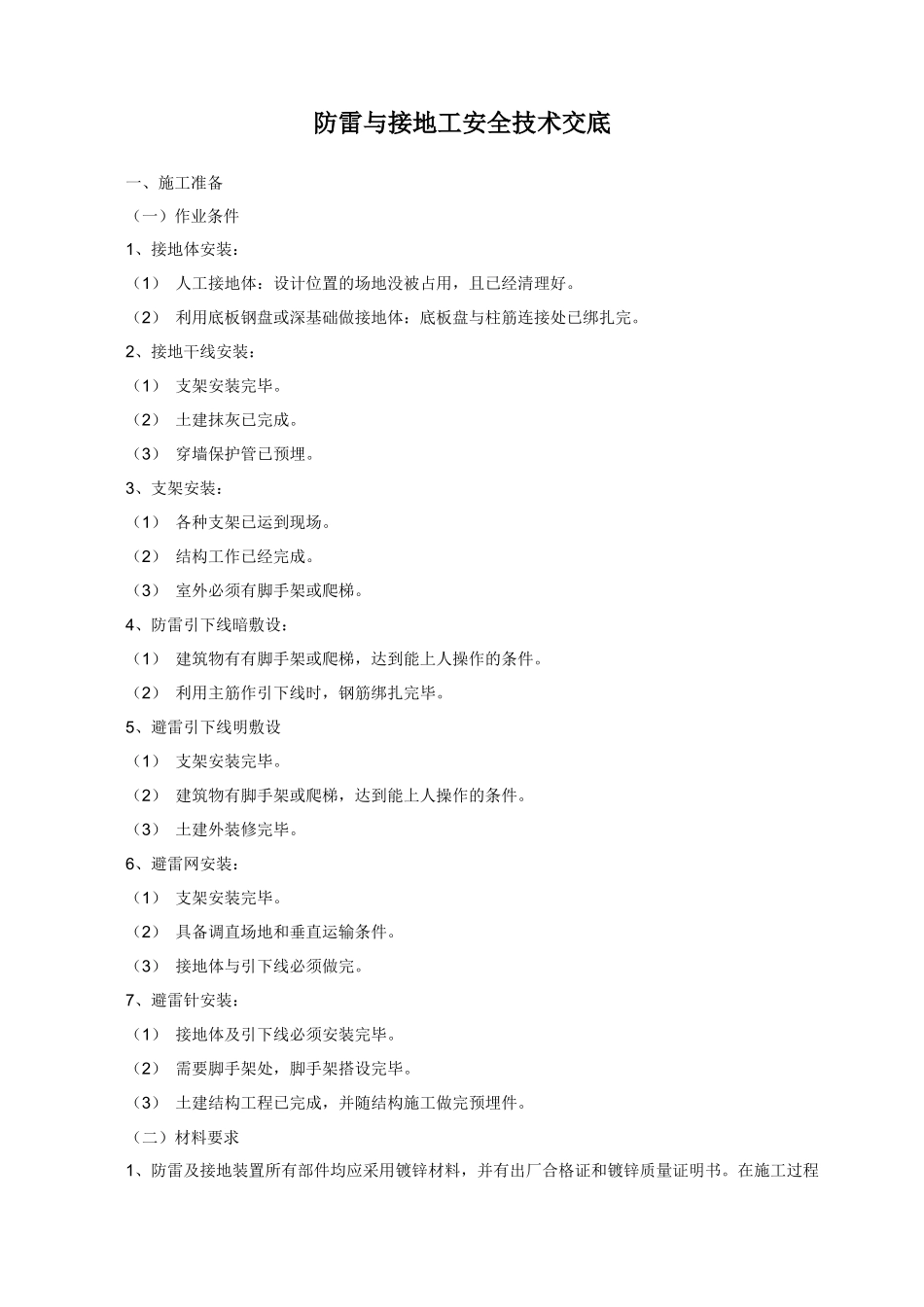

防雷与接地工安全技术交底一、施工准备(一)作业条件1、接地体安装:(1)人工接地体:设计位置的场地没被占用,且已经清理好
(2)利用底板钢盘或深基础做接地体:底板盘与柱筋连接处已绑扎完
2、接地干线安装:(1)支架安装完毕
(2)土建抹灰已完成
(3)穿墙保护管已预埋
3、支架安装:(1)各种支架已运到现场
(2)结构工作已经完成
(3)室外必须有脚手架或爬梯
4、防雷引下线暗敷设:(1)建筑物有有脚手架或爬梯,达到能上人操作的条件
(2)利用主筋作引下线时,钢筋绑扎完毕
5、避雷引下线明敷设(1)支架安装完毕
(2)建筑物有脚手架或爬梯,达到能上人操作的条件
(3)土建外装修完毕
6、避雷网安装:(1)支架安装完毕
(2)具备调直场地和垂直运输条件
(3)接地体与引下线必须做完
7、避雷针安装:(1)接地体及引下线必须安装完毕
(2)需要脚手架处,脚手架搭设完毕
(3)土建结构工程已完成,并随结构施工做完预埋件

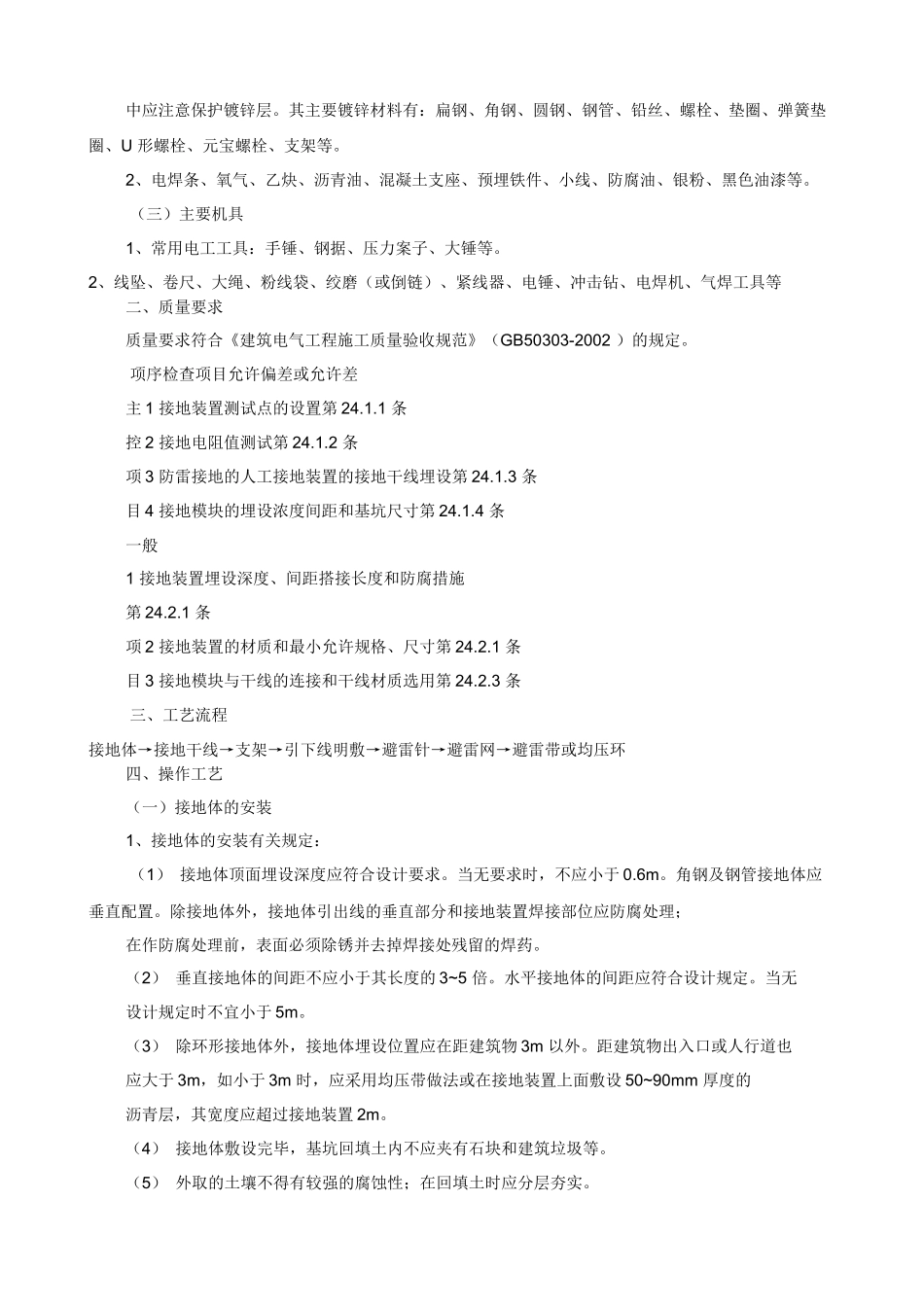

(二)材料要求1、防雷及接地装置所有部件均应采用镀锌材料,并有出厂合格证和镀锌质量证明书
在施工过程中应注意保护镀锌层
其主要镀锌材料有:扁钢、角钢、圆钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U形螺栓、元宝螺栓、支架等
2、电焊条、氧气、乙炔、沥青油、混凝土支座、预埋铁件、小线、防腐油、银粉、黑色油漆等
(三)主要机具1、常用电工工具:手锤、钢据、压力案子、大锤等
2、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定
项序检查项目允许偏差或允许差主1接地装置测试点的设置第24
1条控2接地电阻值测试第24
2条项3防雷接地的人工接地装置的接地干线埋设第24
3条目4接地模块的埋设浓度间距和基坑尺寸第24

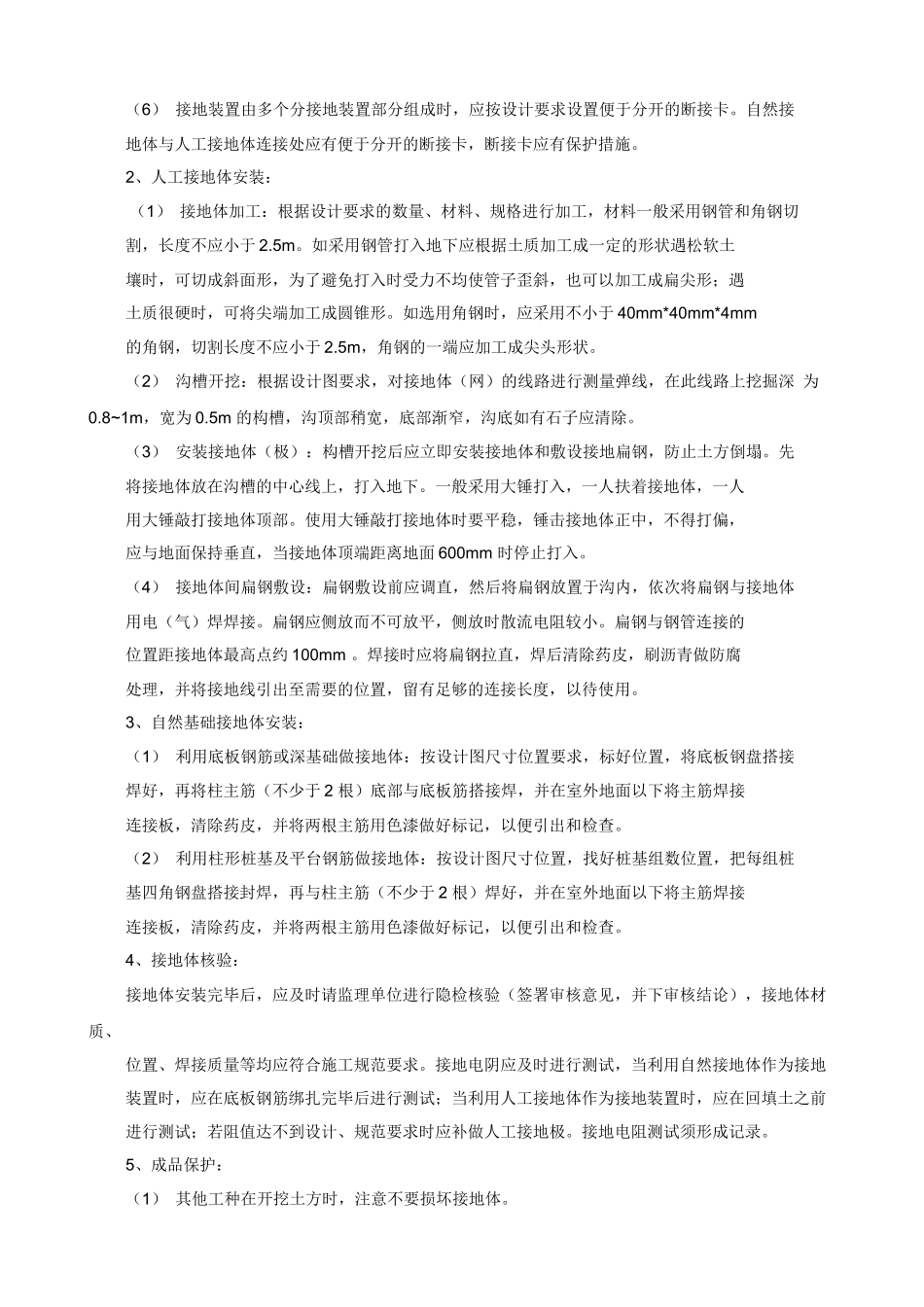

4条一般1接地装置埋设深
