桥梁下部结构施工技术交底高速公路的设计标准和工程质量要求高,必须重视和加强高速公路现场施工中的工程质量管理,为了提高高速公路的施工质量,制订桥梁下部构造施工质量技术交底如下:1、钻孔灌注桩1
1平整场地1
1平整场地前,测量原地面标高,控制平整后场地标高比桩顶标高高出0
2场地必须牢靠稳定,能够承受工作时所有静动荷载
2埋设护筒1
1护筒内径比桩径大200-400mm
2护筒高度高出地面0
3m,护筒埋深宜为2-4m,护筒埋设太浅,下端孔口容易漏水、坍塌
3在埋筒时,护筒四周应选用最佳含水量的粘土分层夯实
4钻头起落时,应防止碰撞护筒
5埋设护筒时护筒时仔细定位,埋好护筒时进行复测,做好护桩

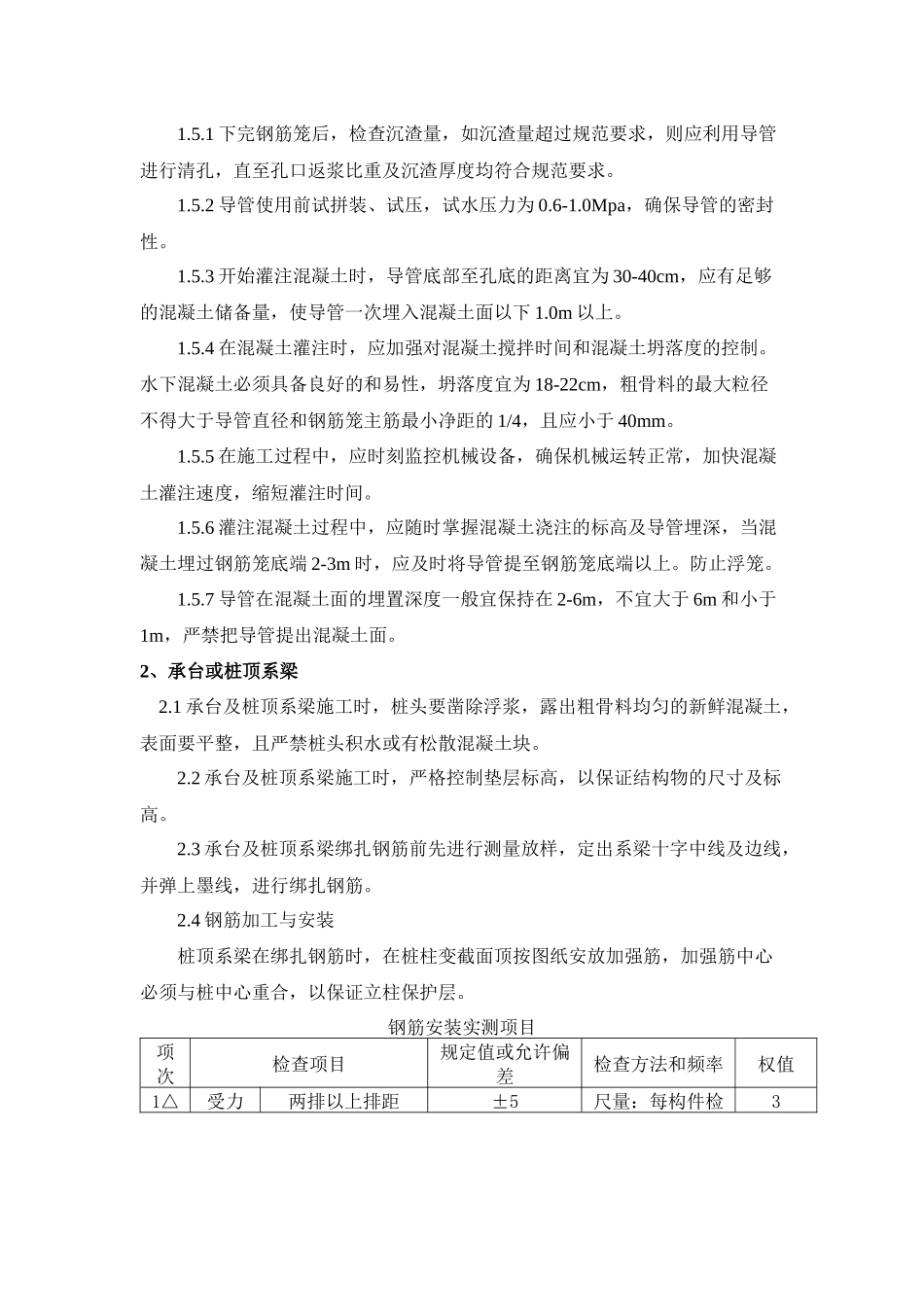

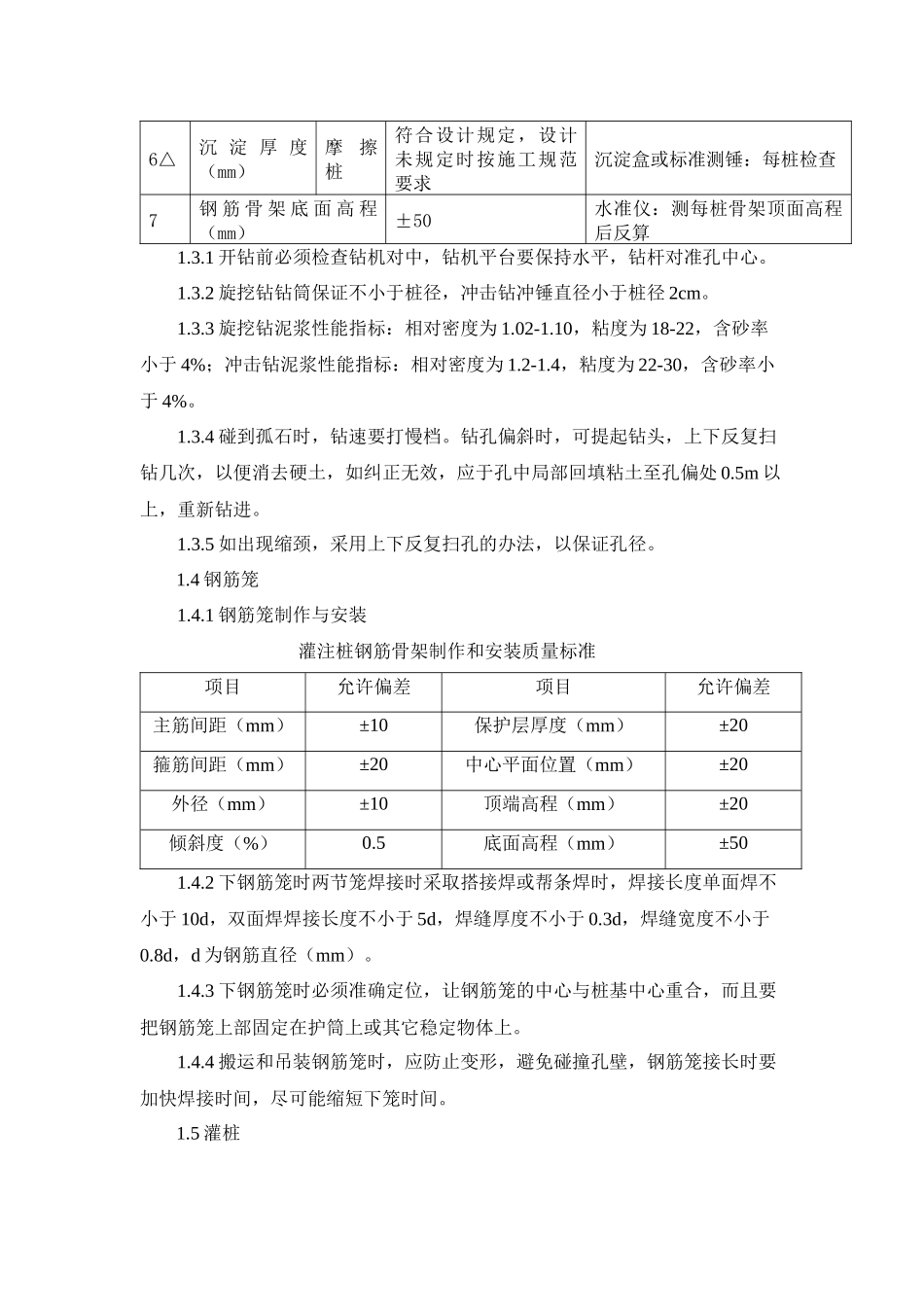

3钻孔实测项目见下表:项次检查项目规定值或允许偏差检查方法和频率1△混凝土强度(Mpa)在合格标准内试件大于等于10组时,按数理统计方法评定;试件小于10组时,按非统计方法评定;2△桩位(mm)群桩100全站仪或经纬仪:每桩检查排架桩允许50极值1003△孔深(m)不小于设计测绳:每桩量测4△孔径(m)不小于设计探孔器:每桩量测5钻孔倾斜度(mm)1%桩长,且不大于500用测斜仪或钻杆垂线法:每桩检查6△沉淀厚度(mm)摩擦桩符合设计规定,设计未规定时按施工规范要求沉淀盒或标准测锤:每桩检查7钢筋骨架底面高程(mm)±50水准仪:测每桩骨架顶面高程后反算1
1开钻前必须检查钻机对中,钻机平台要保持水平,钻杆对准孔中心
2旋挖钻钻筒保证不小于桩径,冲击钻冲锤直径小于桩径2cm
3旋挖钻泥浆性能指标:相对密度为1
10,粘度为18-22,含砂率小于4%;冲击钻泥浆性能指标:相对密度为1
4,粘度为22-30,含砂率小于4%
4碰到孤石时,钻速要打慢档
钻孔偏斜时,可提起钻头,上下
