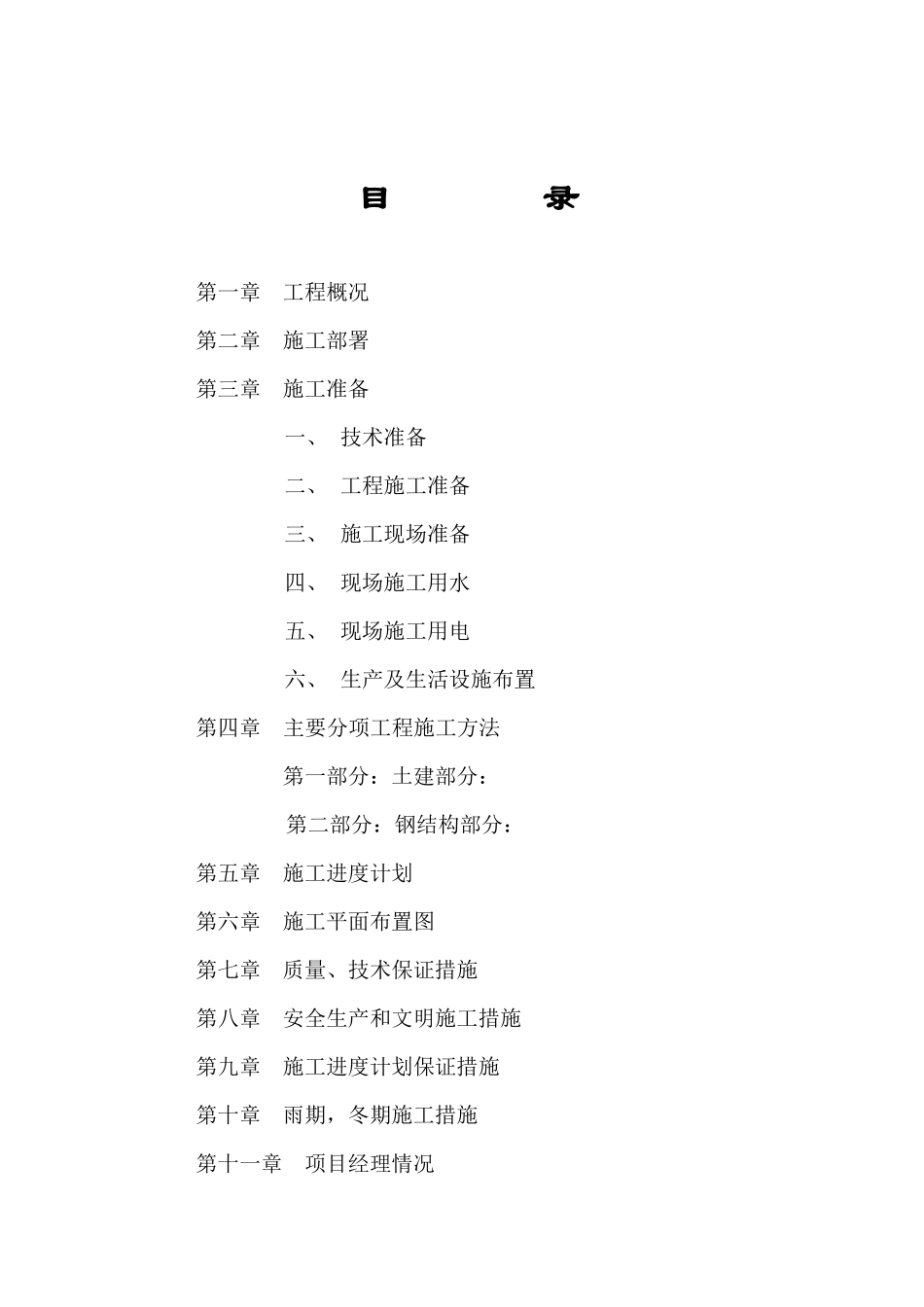

目录第一章工程概况第二章施工部署第三章施工准备一、技术准备二、工程施工准备三、施工现场准备四、现场施工用水五、现场施工用电六、生产及生活设施布置第四章主要分项工程施工方法第一部分:土建部分:第二部分:钢结构部分:第五章施工进度计划第六章施工平面布置图第七章质量、技术保证措施第八章安全生产和文明施工措施第九章施工进度计划保证措施第十章雨期,冬期施工措施第十一章项目经理情况第十二章主要施工机具使用计划第十三章劳动力安排使用计划第十四章临时设施布置及临时用地表第十五章编制依据第一章工程概况序号项目内容1工程名称联合车间厂房2工程地址3建设单位7施工总包10工期280天11质量目标市优12建筑规模建筑面积23000m213屋面彩色压型钢板14楼地面混凝土楼地面15外墙面彩色压型钢板15内墙面抹灰,涂料17顶棚水泥砂浆18防水SBS防水19门窗铝合金,彩板门窗20结构设计特点结构型式基础独立基础主体排架结构,钢结构其他抗震等级7防火等级二级第二章施工部署一、机构设置和管理目标1、机构设置按项目法施工模式组织项目经理部内的施工生产诸要素,对工程项目的工期、质量、安全、成本等综合效益进行高效有计划的组织,协调和管理,配备先进的机具设备,以科学的手段、先进的技术、优质高效地完成本工程
为圆满完成本工程,实现各项管理目标,在施工中认真贯彻ISO9002标准,选派富有多年建筑施工经验的行政、技术人员组成项目经理部
高、难、大工程可列为公司重点工程,由公司一名副总经理担任本工程的总指挥,成立专门指挥部,下设质量、文明施工及安全领导小组,项目经理资质与工程的规模吻合
项目经理部下设工程管理部门、施工技术部门及质量管理部门、物资设备部门及经营核算五个部门
项目经理部人员配备精干,项目经理、项目技术负责人、项目工长及技术管理人员均具有相应的任职资格,均主持或参与过高层框架结构工程施工,具有丰富的同类工
