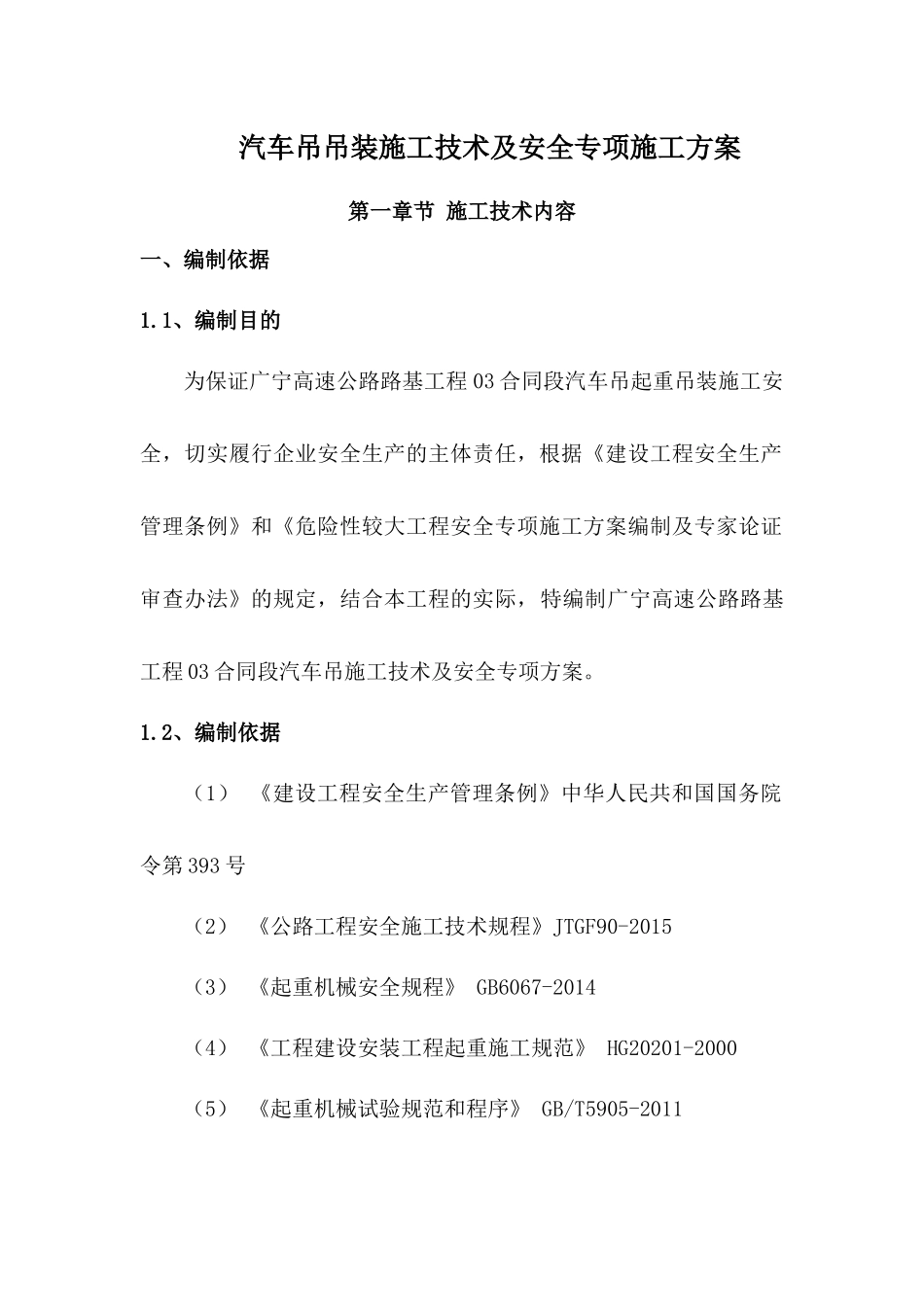

汽车吊吊装施工技术及安全专项施工方案第一章节施工技术内容一、编制依据1
1、编制目的为保证广宁高速公路路基工程03合同段汽车吊起重吊装施工安全,切实履行企业安全生产的主体责任,根据《建设工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》的规定,结合本工程的实际,特编制广宁高速公路路基工程03合同段汽车吊施工技术及安全专项方案

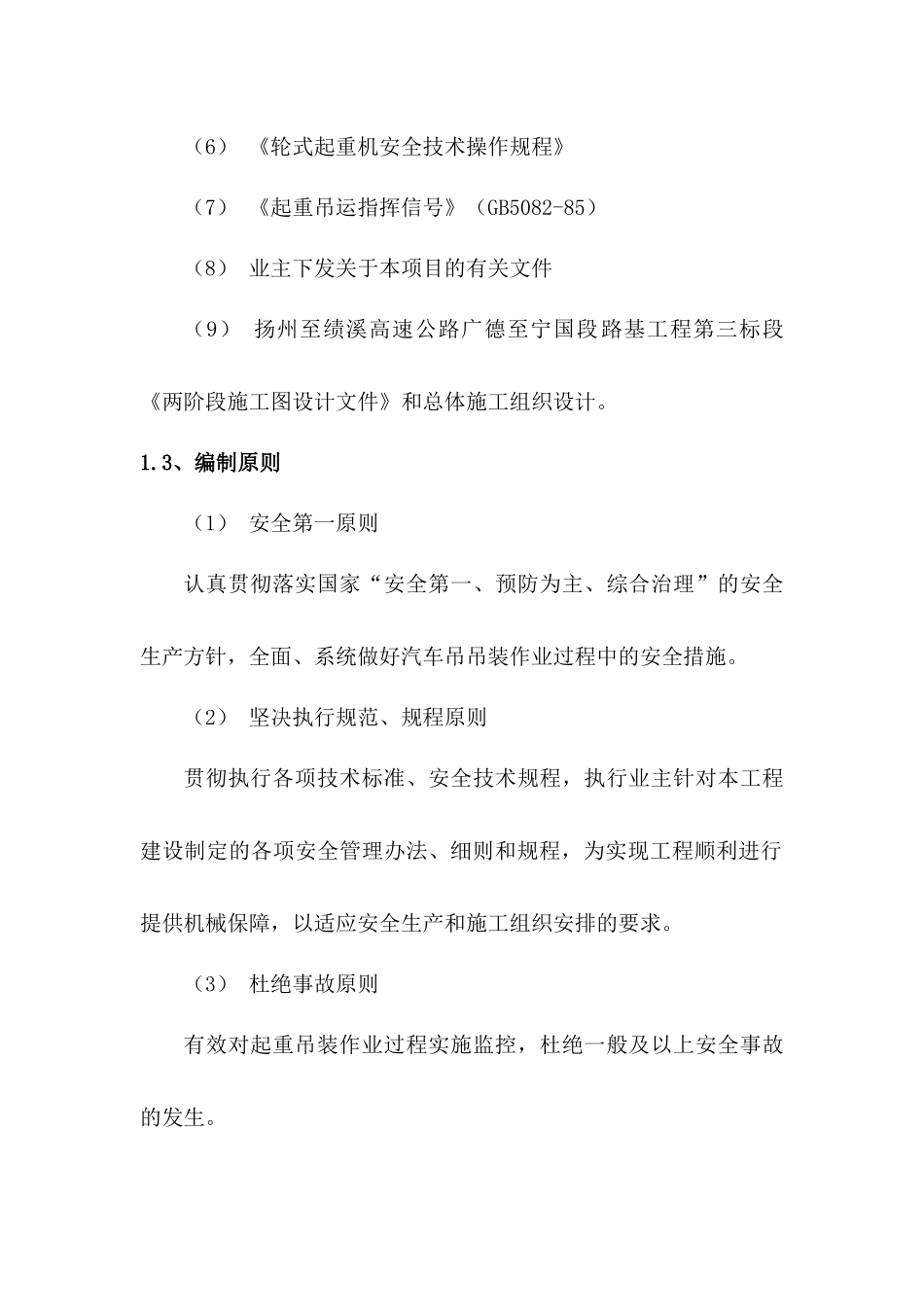

2、编制依据(1)《建设工程安全生产管理条例》中华人民共和国国务院令第393号(2)《公路工程安全施工技术规程》JTGF90-2015(3)《起重机械安全规程》GB6067-2014(4)《工程建设安装工程起重施工规范》HG20201-2000(5)《起重机械试验规范和程序》GB/T5905-2011(6)《轮式起重机安全技术操作规程》(7)《起重吊运指挥信号》(GB5082-85)(8)业主下发关于本项目的有关文件(9)扬州至绩溪高速公路广德至宁国段路基工程第三标段《两阶段施工图设计文件》和总体施工组织设计
3、编制原则(1)安全第一原则认真贯彻落实国家“安全第一、预防为主、综合治理”的安全生产方针,全面、系统做好汽车吊吊装作业过程中的安全措施
(2)坚决执行规范、规程原则贯彻执行各项技术标准、安全技术规程,执行业主针对本工程建设制定的各项安全管理办法、细则和规程,为实现工程顺利进行提供机械保障,以适应安全生产和施工组织安排的要求
(3)杜绝事故原则有效对起重吊装作业过程实施监控,杜绝一般及以上安全事故的发生

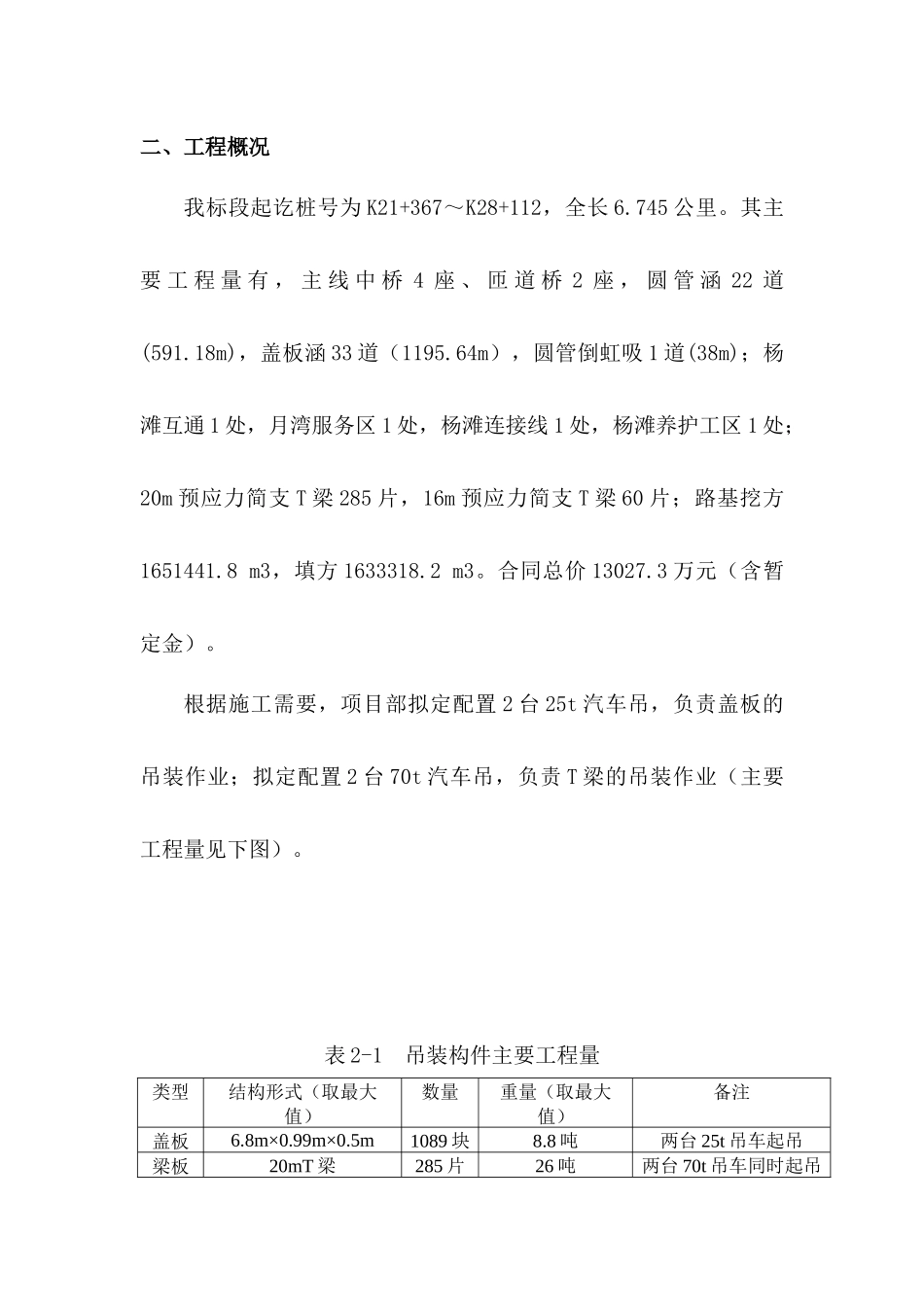

二、工程概况我标段起讫桩号为K21+367~K28+112,全长6
其主要工程量有,主线中桥4座、匝道桥2座,圆管涵22道(591
18m),盖板涵33道(1195
64m),圆管倒虹吸1道(38m);杨滩互通1处,月湾服务区1处,杨滩连接线1处,杨滩养护工区1处;20m预应力简支T梁285片,
