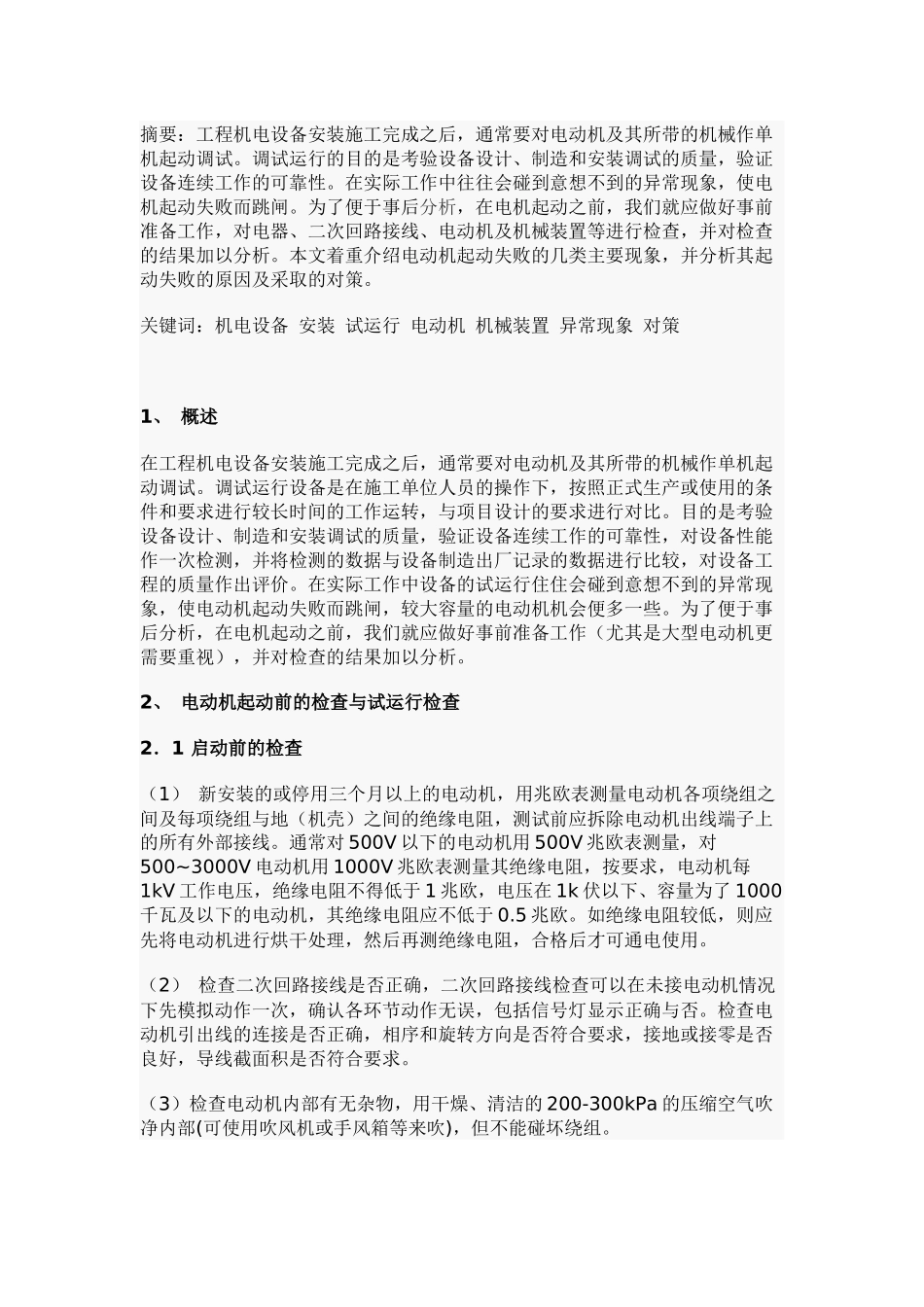

摘要:工程机电设备安装施工完成之后,通常要对电动机及其所带的机械作单机起动调试
调试运行的目的是考验设备设计、制造和安装调试的质量,验证设备连续工作的可靠性
在实际工作中往往会碰到意想不到的异常现象,使电机起动失败而跳闸
为了便于事后分析,在电机起动之前,我们就应做好事前准备工作,对电器、二次回路接线、电动机及机械装置等进行检查,并对检查的结果加以分析
本文着重介绍电动机起动失败的几类主要现象,并分析其起动失败的原因及采取的对策
关键词:机电设备安装试运行电动机机械装置异常现象对策1、概述在工程机电设备安装施工完成之后,通常要对电动机及其所带的机械作单机起动调试
调试运行设备是在施工单位人员的操作下,按照正式生产或使用的条件和要求进行较长时间的工作运转,与项目设计的要求进行对比
目的是考验设备设计、制造和安装调试的质量,验证设备连续工作的可靠性,对设备性能作一次检测,并将检测的数据与设备制造出厂记录的数据进行比较,对设备工程的质量作出评价
在实际工作中设备的试运行住住会碰到意想不到的异常现象,使电动机起动失败而跳闸,较大容量的电动机机会便多一些
为了便于事后分析,在电机起动之前,我们就应做好事前准备工作(尤其是大型电动机更需要重视),并对检查的结果加以分析

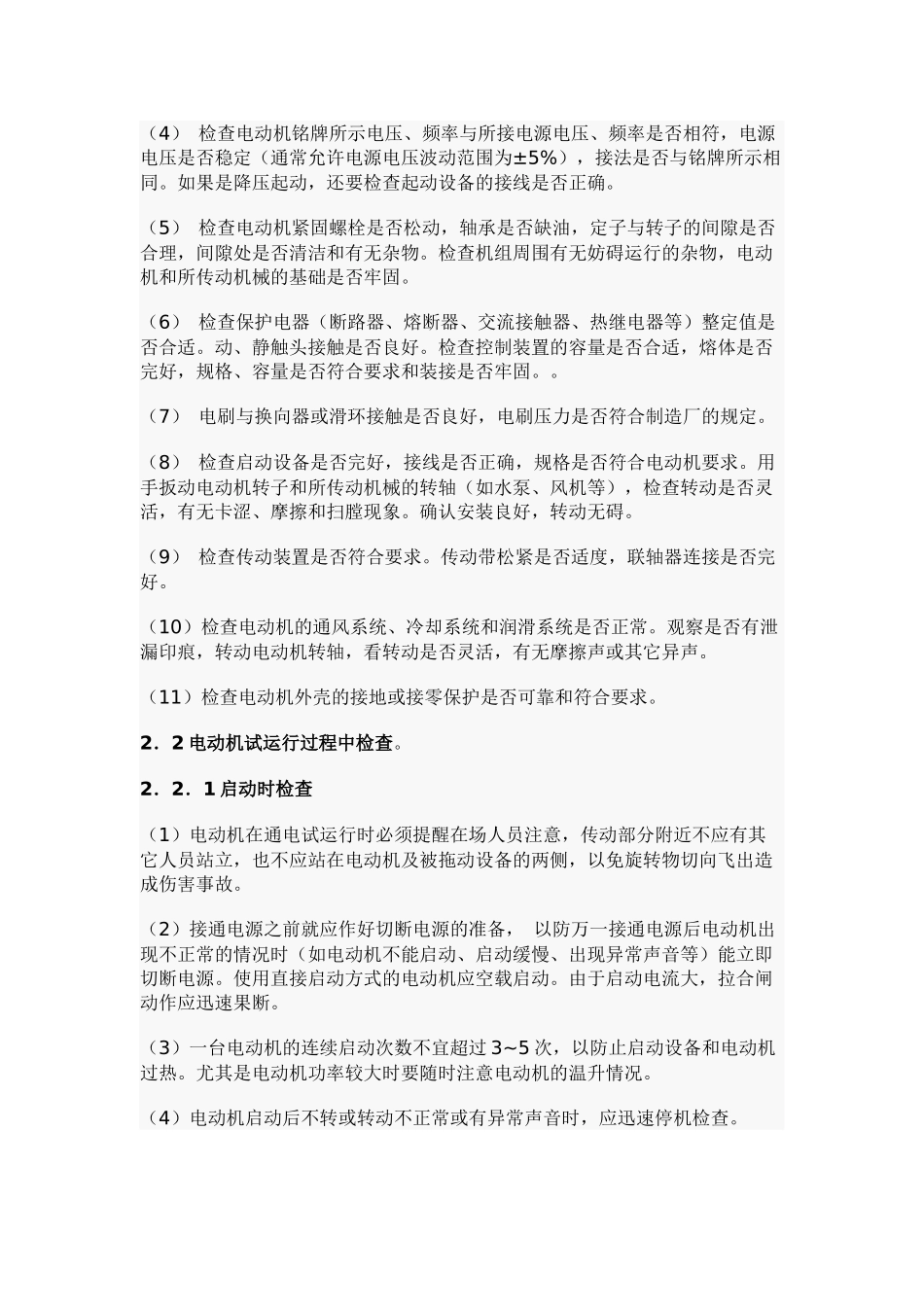

2、电动机起动前的检查与试运行检查2.1启动前的检查(1)新安装的或停用三个月以上的电动机,用兆欧表测量电动机各项绕组之间及每项绕组与地(机壳)之间的绝缘电阻,测试前应拆除电动机出线端子上的所有外部接线
通常对500V以下的电动机用500V兆欧表测量,对500~3000V电动机用1000V兆欧表测量其绝缘电阻,按要求,电动机每1kV工作电压,绝缘电阻不得低于1兆欧,电压在1k伏以下、容量为了1000千瓦及以下的电动机,其绝缘电阻应不低于0
如绝缘电阻较低,则应先将电动机进行烘干处理,然后再测绝缘电阻,合格后才可通
