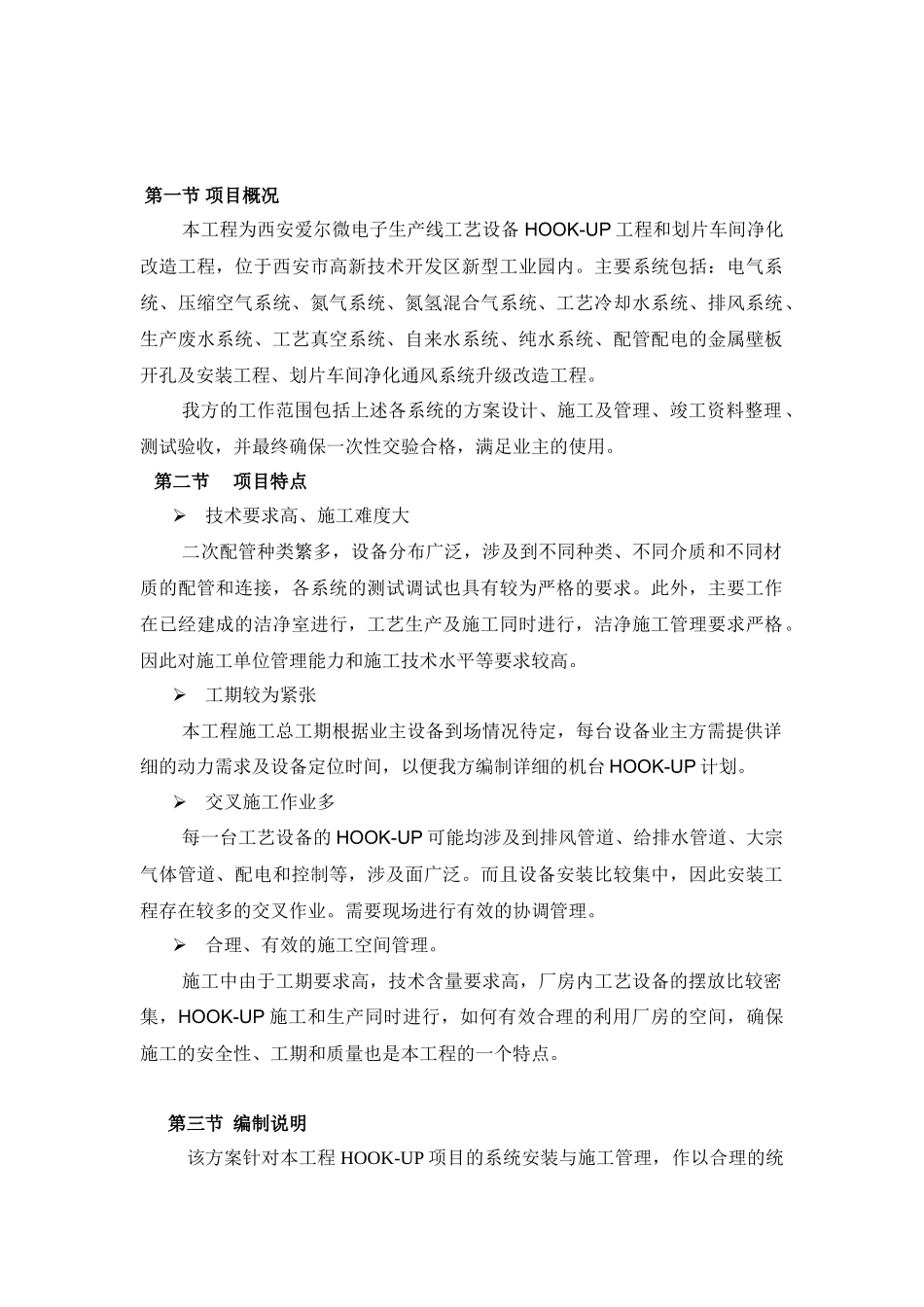

爱尔HOOK-UP工程施工保障方案中国电子系统工程第二建设有限公司2007年03月9日第一节项目概况本工程为西安爱尔微电子生产线工艺设备HOOK-UP工程和划片车间净化改造工程,位于西安市高新技术开发区新型工业园内
主要系统包括:电气系统、压缩空气系统、氮气系统、氮氢混合气系统、工艺冷却水系统、排风系统、生产废水系统、工艺真空系统、自来水系统、纯水系统、配管配电的金属壁板开孔及安装工程、划片车间净化通风系统升级改造工程
我方的工作范围包括上述各系统的方案设计、施工及管理、竣工资料整理、测试验收,并最终确保一次性交验合格,满足业主的使用
第二节项目特点技术要求高、施工难度大二次配管种类繁多,设备分布广泛,涉及到不同种类、不同介质和不同材质的配管和连接,各系统的测试调试也具有较为严格的要求
此外,主要工作在已经建成的洁净室进行,工艺生产及施工同时进行,洁净施工管理要求严格
因此对施工单位管理能力和施工技术水平等要求较高
工期较为紧张本工程施工总工期根据业主设备到场情况待定,每台设备业主方需提供详细的动力需求及设备定位时间,以便我方编制详细的机台HOOK-UP计划
交叉施工作业多每一台工艺设备的HOOK-UP可能均涉及到排风管道、给排水管道、大宗气体管道、配电和控制等,涉及面广泛
而且设备安装比较集中,因此安装工程存在较多的交叉作业
需要现场进行有效的协调管理
合理、有效的施工空间管理
施工中由于工期要求高,技术含量要求高,厂房内工艺设备的摆放比较密集,HOOK-UP施工和生产同时进行,如何有效合理的利用厂房的空间,确保施工的安全性、工期和质量也是本工程的一个特点
第三节编制说明该方案针对本工程HOOK-UP项目的系统安装与施工管理,作以合理的统筹及有针对性的采取相应的方案措施,以确保优质、高速、安全、文明地完成本工程的建设任务

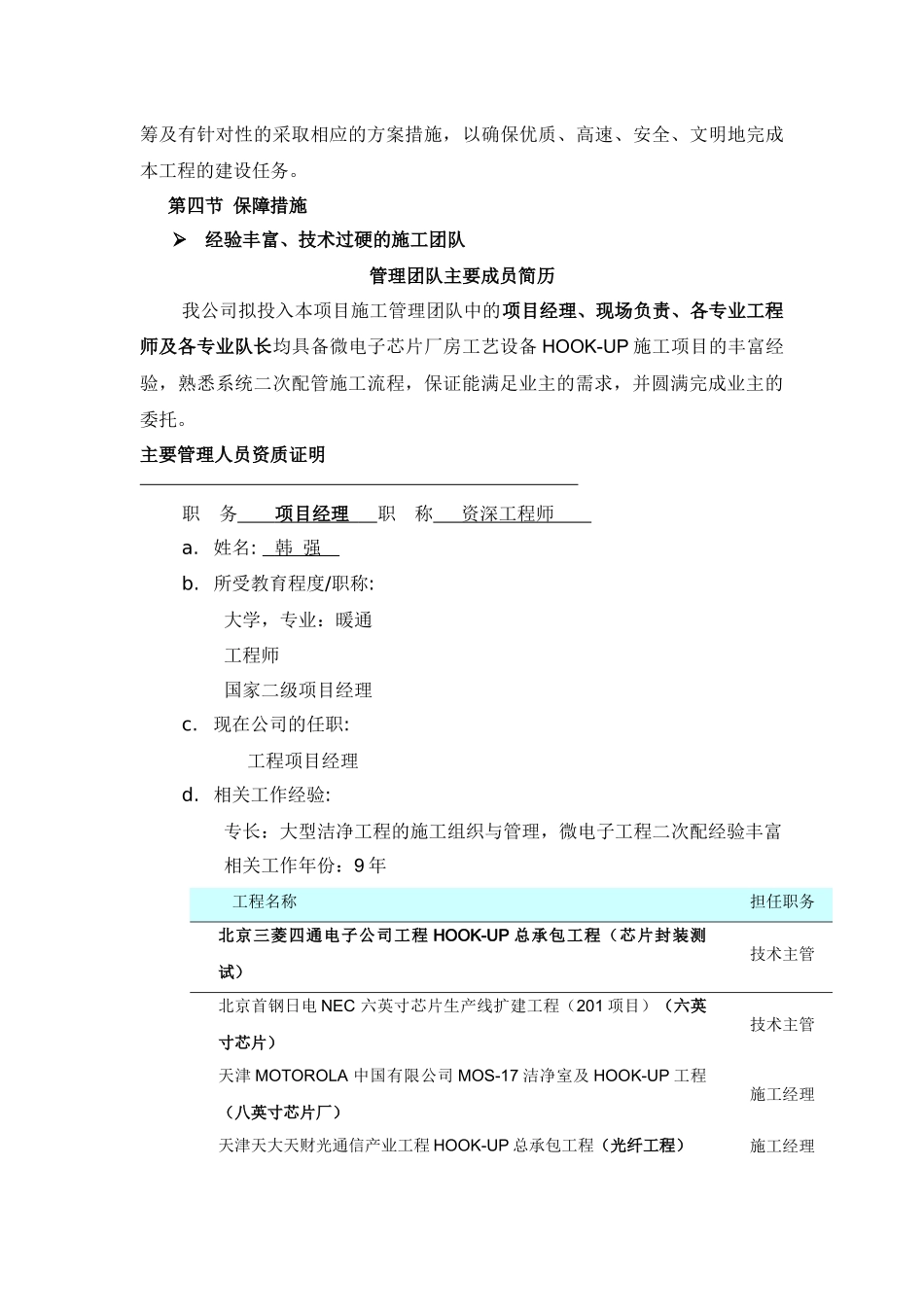

第四节保障措施经验丰富、技术过硬的施工团
