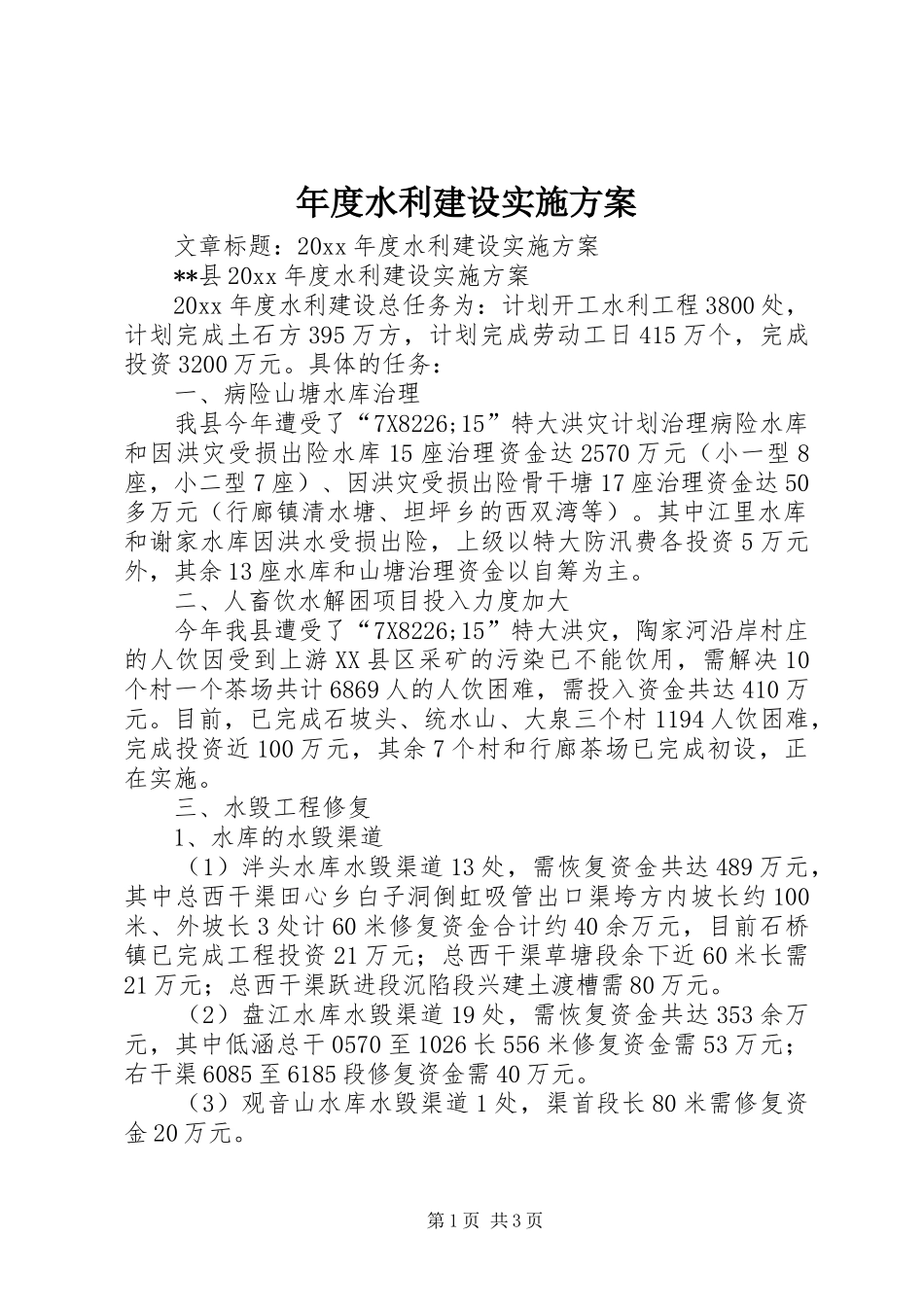

年度水利建设实施方案文章标题:20xx年度水利建设实施方案**县20xx年度水利建设实施方案20xx年度水利建设总任务为:计划开工水利工程3800处,计划完成土石方395万方,计划完成劳动工日415万个,完成投资3200万元
具体的任务:一、病险山塘水库治理我县今年遭受了“7X8226;15”特大洪灾计划治理病险水库和因洪灾受损出险水库15座治理资金达2570万元(小一型8座,小二型7座)、因洪灾受损出险骨干塘17座治理资金达50多万元(行廊镇清水塘、坦坪乡的西双湾等)
其中江里水库和谢家水库因洪水受损出险,上级以特大防汛费各投资5万元外,其余13座水库和山塘治理资金以自筹为主
二、人畜饮水解困项目投入力度加大今年我县遭受了“7X8226;15”特大洪灾,陶家河沿岸村庄的人饮因受到上游XX县区采矿的污染已不能饮用,需解决10个村一个茶场共计6869人的人饮困难,需投入资金共达410万元
目前,已完成石坡头、统水山、大泉三个村1194人饮困难,完成投资近100万元,其余7个村和行廊茶场已完成初设,正在实施
三、水毁工程修复1、水库的水毁渠道(1)泮头水库水毁渠道13处,需恢复资金共达489万元,其中总西干渠田心乡白子洞倒虹吸管出口渠垮方内坡长约100米、外坡长3处计60米修复资金合计约40余万元,目前石桥镇已完成工程投资21万元;总西干渠草塘段余下近60米长需21万元;总西干渠跃进段沉陷段兴建土渡槽需80万元
(2)盘江水库水毁渠道19处,需恢复资金共达353余万元,其中低涵总干0570至1026长556米修复资金需53万元;右干渠6085至6185段修复资金需40万元
(3)观音山水库水毁渠道1处,渠首段长80米需修复资金20万元

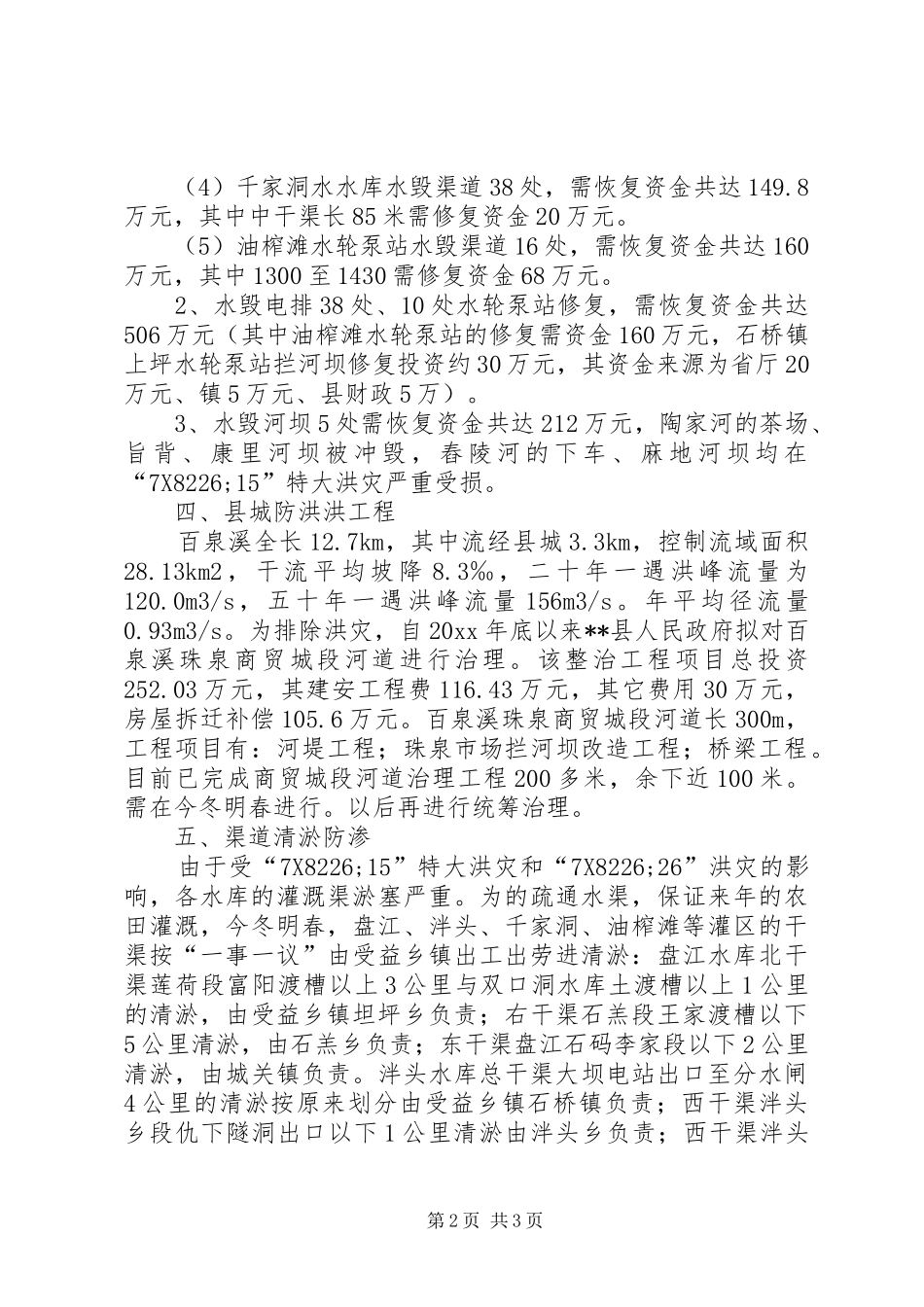

第1页共3页(4)千家洞水水库水毁渠道38处,需恢复资金共达149
8万元,其中中干渠长85米需修复资金20万元

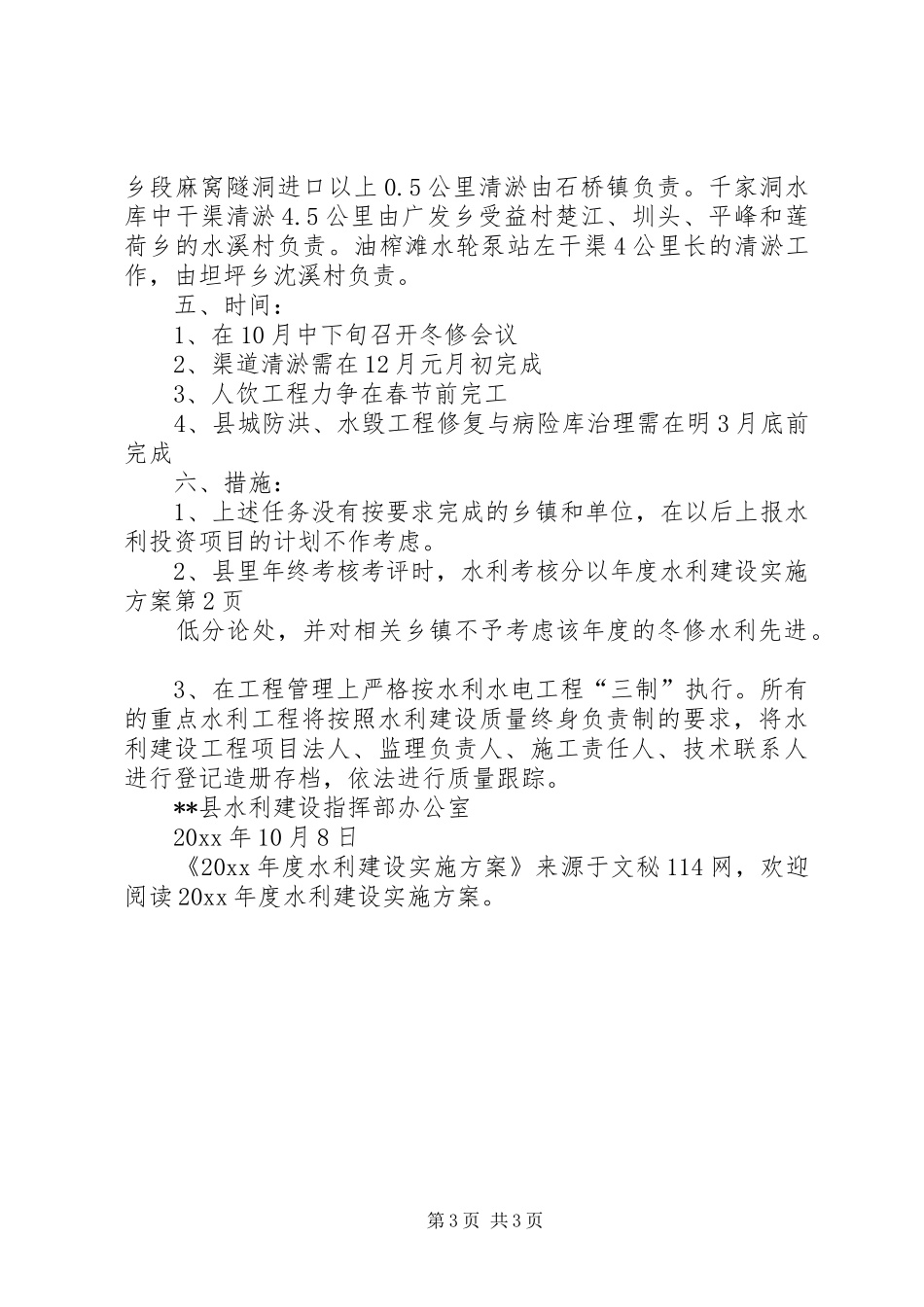

(5)油榨滩水轮泵站水毁渠道1
