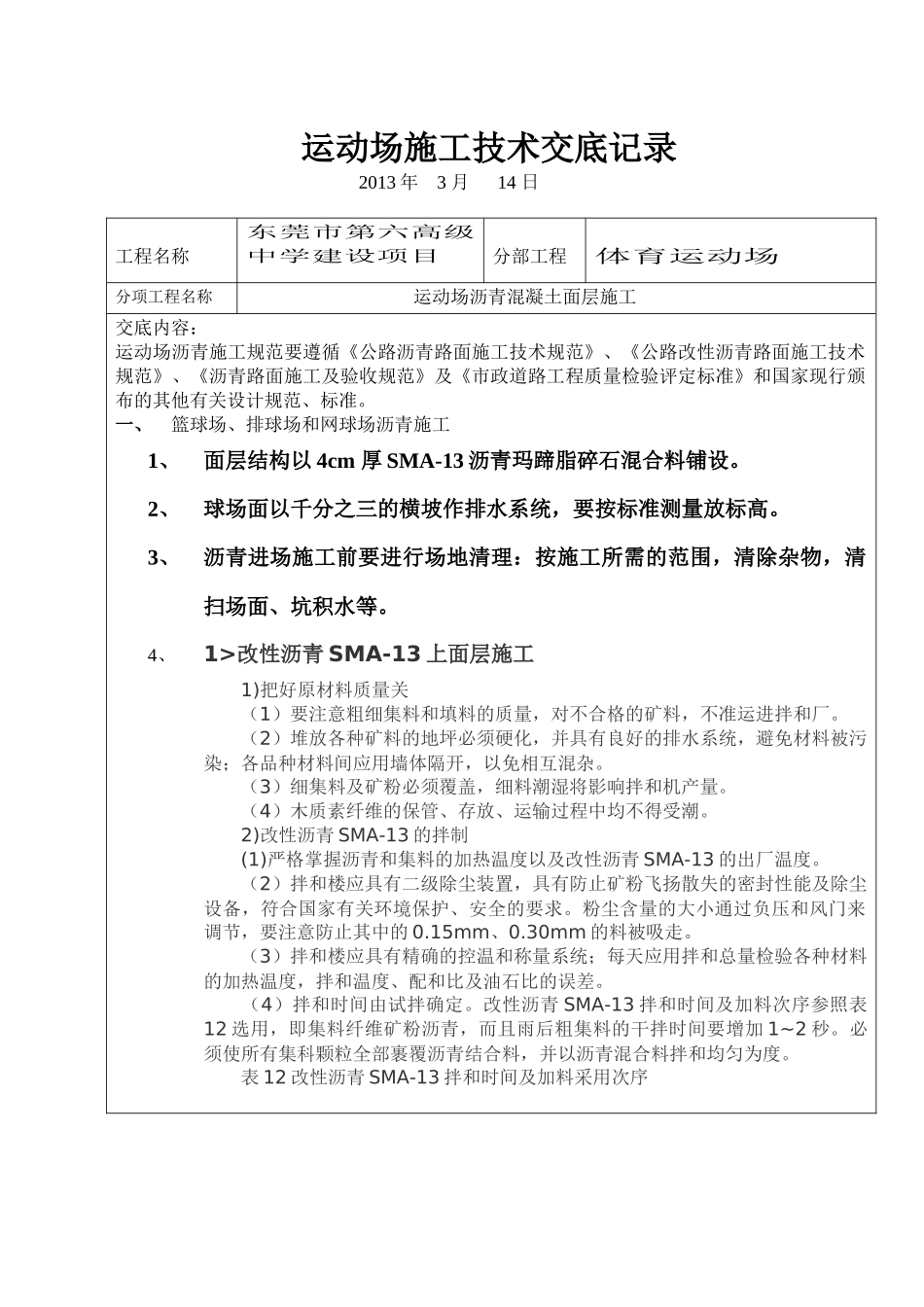

运动场施工技术交底记录2013年3月14日工程名称东莞市第六高级中学建设项目分部工程体育运动场分项工程名称运动场沥青混凝土面层施工交底内容:运动场沥青施工规范要遵循《公路沥青路面施工技术规范》、《公路改性沥青路面施工技术规范》、《沥青路面施工及验收规范》及《市政道路工程质量检验评定标准》和国家现行颁布的其他有关设计规范、标准
一、篮球场、排球场和网球场沥青施工1、面层结构以4cm厚SMA-13沥青玛蹄脂碎石混合料铺设
2、球场面以千分之三的横坡作排水系统,要按标准测量放标高
3、沥青进场施工前要进行场地清理:按施工所需的范围,清除杂物,清扫场面、坑积水等
4、1>改性沥青SMA-13上面层施工1)把好原材料质量关(1)要注意粗细集料和填料的质量,对不合格的矿料,不准运进拌和厂
(2)堆放各种矿料的地坪必须硬化,并具有良好的排水系统,避免材料被污染;各品种材料间应用墙体隔开,以免相互混杂
(3)细集料及矿粉必须覆盖,细料潮湿将影响拌和机产量
(4)木质素纤维的保管、存放、运输过程中均不得受潮
2)改性沥青SMA-13的拌制(1)严格掌握沥青和集料的加热温度以及改性沥青SMA-13的出厂温度
(2)拌和楼应具有二级除尘装置,具有防止矿粉飞扬散失的密封性能及除尘设备,符合国家有关环境保护、安全的要求
粉尘含量的大小通过负压和风门来调节,要注意防止其中的0
15mm、0
30mm的料被吸走
(3)拌和楼应具有精确的控温和称量系统;每天应用拌和总量检验各种材料的加热温度,拌和温度、配和比及油石比的误差
(4)拌和时间由试拌确定
改性沥青SMA-13拌和时间及加料次序参照表12选用,即集料纤维矿粉沥青,而且雨后粗集料的干拌时间要增加1~2秒
必须使所有集科颗粒全部裹覆沥青结合料,并以沥青混合料拌和均匀为度

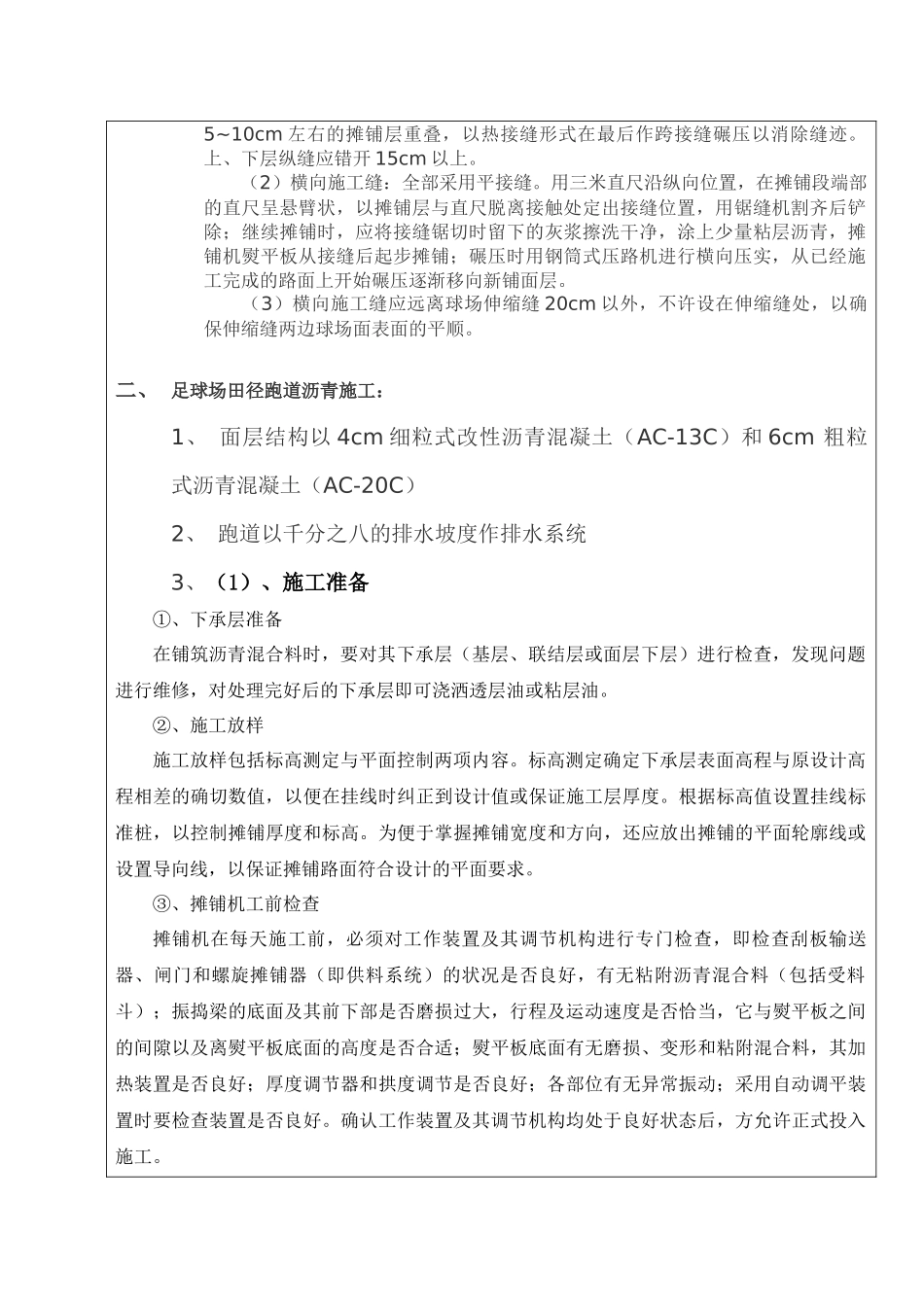

表12改性沥青SMA-13拌和时间及加料采用次序(5)要注意目测检查混合料的均匀
