北京一个公寓户内精装修方案1.编制依据1
1业主提供的装饰施工图和招标文件;1
2工程测量规范(GBJ50026-93);1
3建筑防腐蚀工程施工及验收规范(GB50212-91);1
4建筑工程施工质量验收统一标准(GB50300-2001);1
5建筑装饰装修工程质量验收规范(GB50210-2001);1
6建筑防腐蚀工程质量检验评定统一标准(GB50224-95);1
7建筑内部装饰设计防火规范(GB50222-95);1
8建筑给排水及采暖工程施工质量验收规范(GB50242-2002);1
9建筑电气工程施工质量验收规范(GB50303-2002);1
10民用建筑工程室内环境污染控制规范;(GB50325-2001);1
11建筑施工安全检查评分办法(JGJ59-88);1
12建筑机械使用安全技术规程(JGJ33-86);1
13施工现场临时用电安全技术规程(JGJ46-88);1
14北京市施工现场文明施工管理法规;1
15北京市建设工程施工现场消防安全管理办法;1
16根据现场考察获得的实际情况;1
17公司ISO9001的质量手册及ISO14001-96的环境管理手册和程序文件

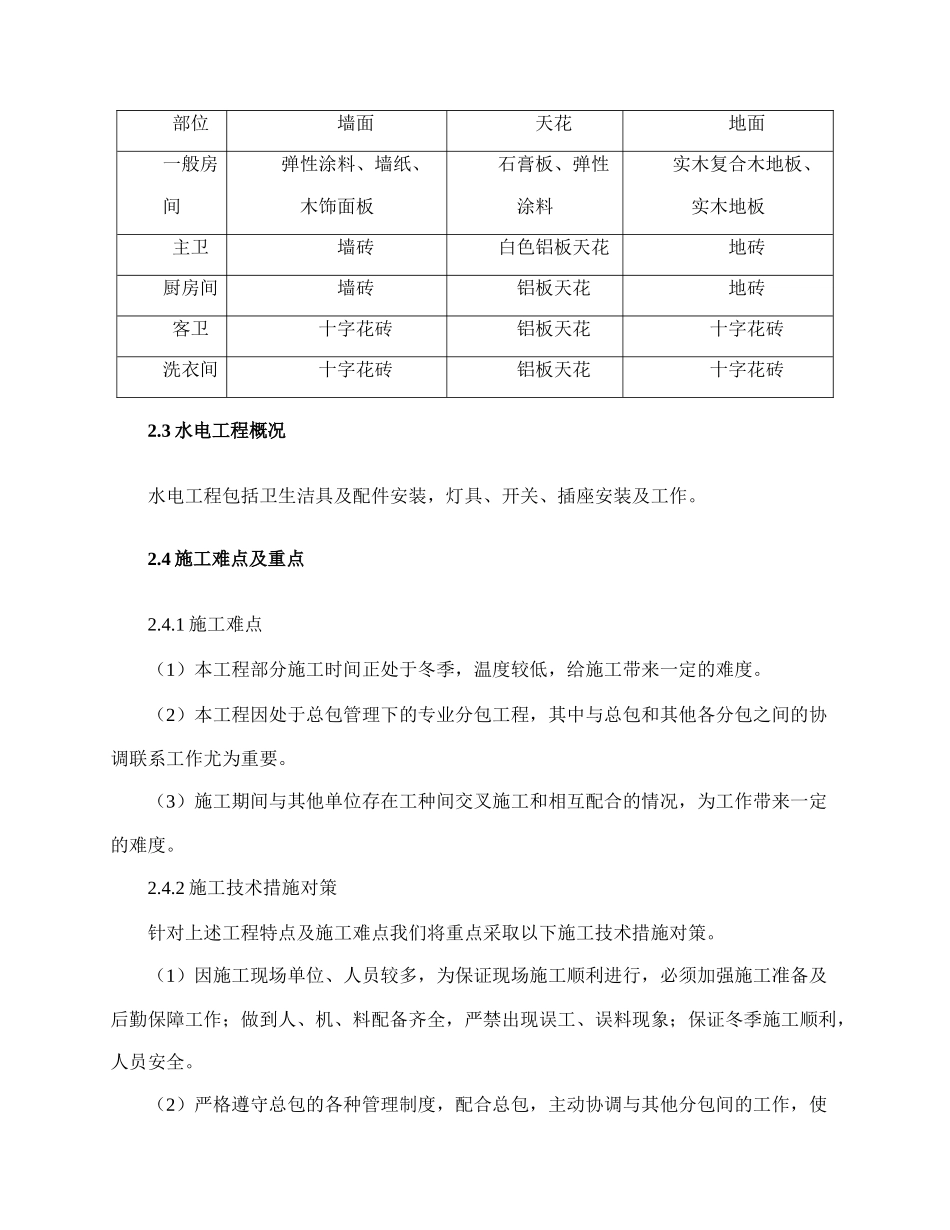

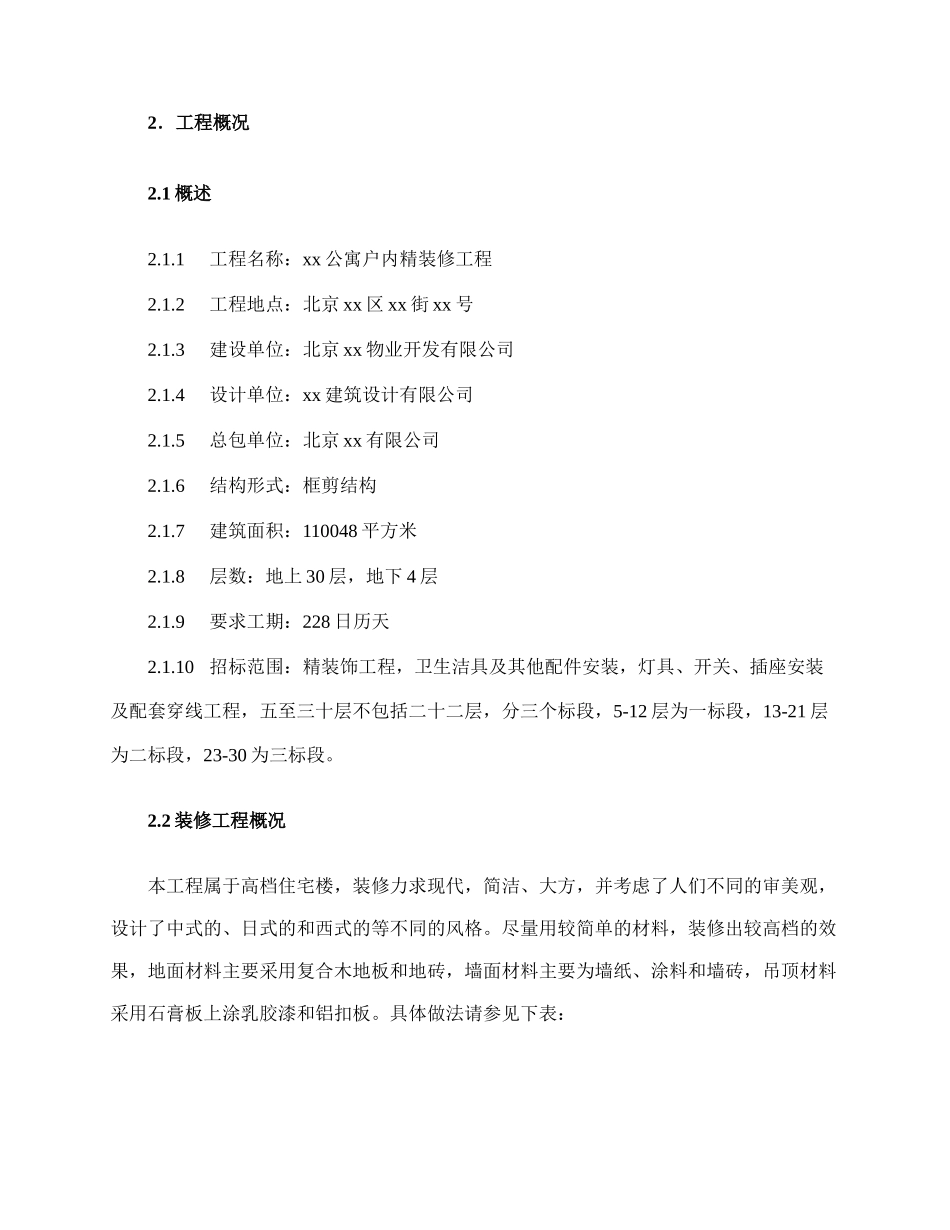

2.工程概况2
1工程名称:xx公寓户内精装修工程2
2工程地点:北京xx区xx街xx号2
3建设单位:北京xx物业开发有限公司2
4设计单位:xx建筑设计有限公司2
5总包单位:北京xx有限公司2
6结构形式:框剪结构2
7建筑面积:110048平方米2
8层数:地上30层,地下4层2
9要求工期:228日历天2
10招标范围:精装饰工程,卫生洁具及其他配件安装,灯具、开关、插座安装及配套穿线工程,五至三十层不包括二十二层,分三个标段,5-12层为一标段,13-21层为二标段,23-30为三标段
2装修工程概况本工程属于高
