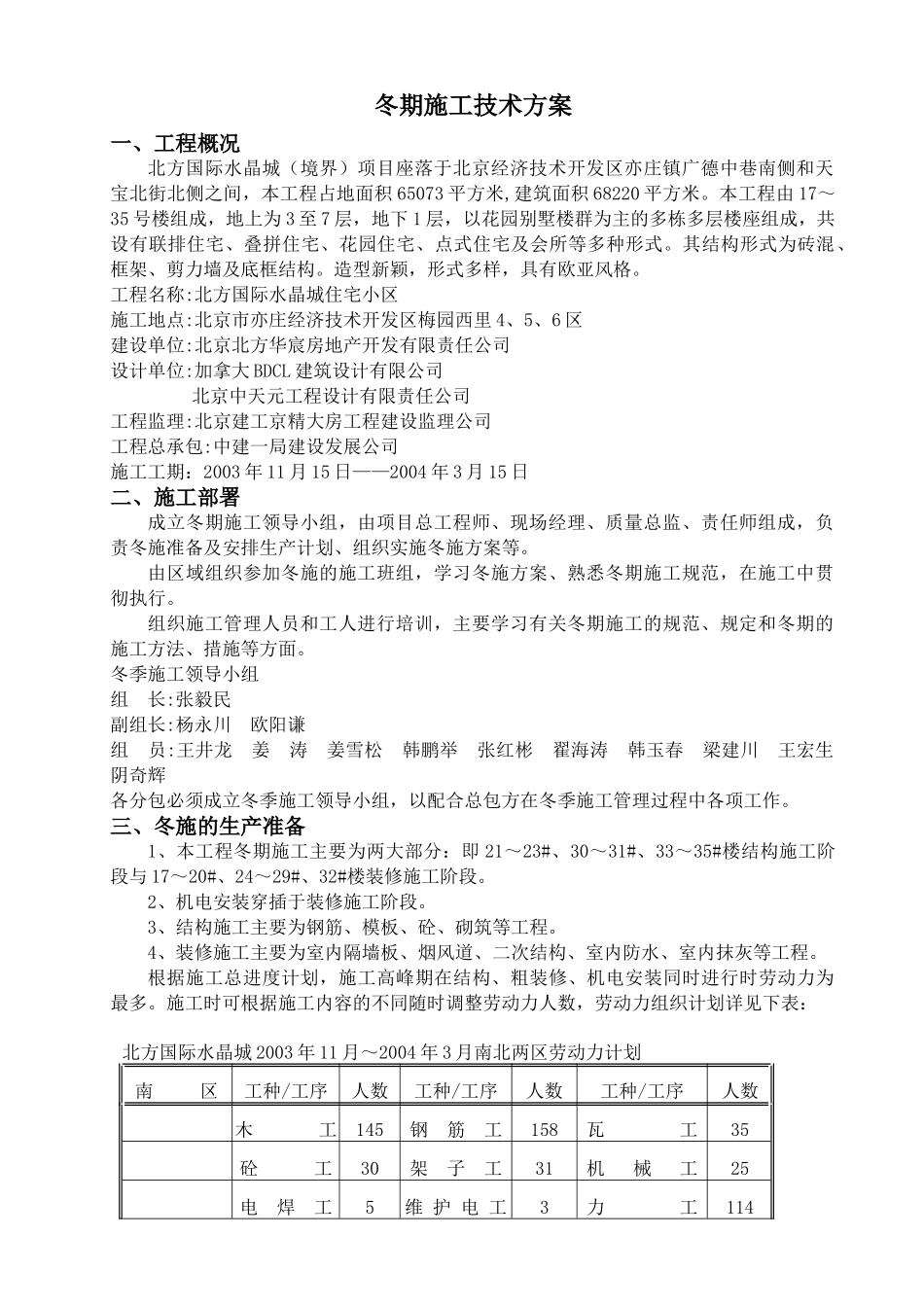

冬期施工技术方案一、工程概况北方国际水晶城(境界)项目座落于北京经济技术开发区亦庄镇广德中巷南侧和天宝北街北侧之间,本工程占地面积65073平方米,建筑面积68220平方米
本工程由17~35号楼组成,地上为3至7层,地下1层,以花园别墅楼群为主的多栋多层楼座组成,共设有联排住宅、叠拼住宅、花园住宅、点式住宅及会所等多种形式
其结构形式为砖混、框架、剪力墙及底框结构
造型新颖,形式多样,具有欧亚风格
工程名称:北方国际水晶城住宅小区施工地点:北京市亦庄经济技术开发区梅园西里4、5、6区建设单位:北京北方华宸房地产开发有限责任公司设计单位:加拿大BDCL建筑设计有限公司北京中天元工程设计有限责任公司工程监理:北京建工京精大房工程建设监理公司工程总承包:中建一局建设发展公司施工工期:2003年11月15日——2004年3月15日二、施工部署成立冬期施工领导小组,由项目总工程师、现场经理、质量总监、责任师组成,负责冬施准备及安排生产计划、组织实施冬施方案等
由区域组织参加冬施的施工班组,学习冬施方案、熟悉冬期施工规范,在施工中贯彻执行
组织施工管理人员和工人进行培训,主要学习有关冬期施工的规范、规定和冬期的施工方法、措施等方面
冬季施工领导小组组长:张毅民副组长:杨永川欧阳谦组员:王井龙姜涛姜雪松韩鹏举张红彬翟海涛韩玉春梁建川王宏生阴奇辉各分包必须成立冬季施工领导小组,以配合总包方在冬季施工管理过程中各项工作

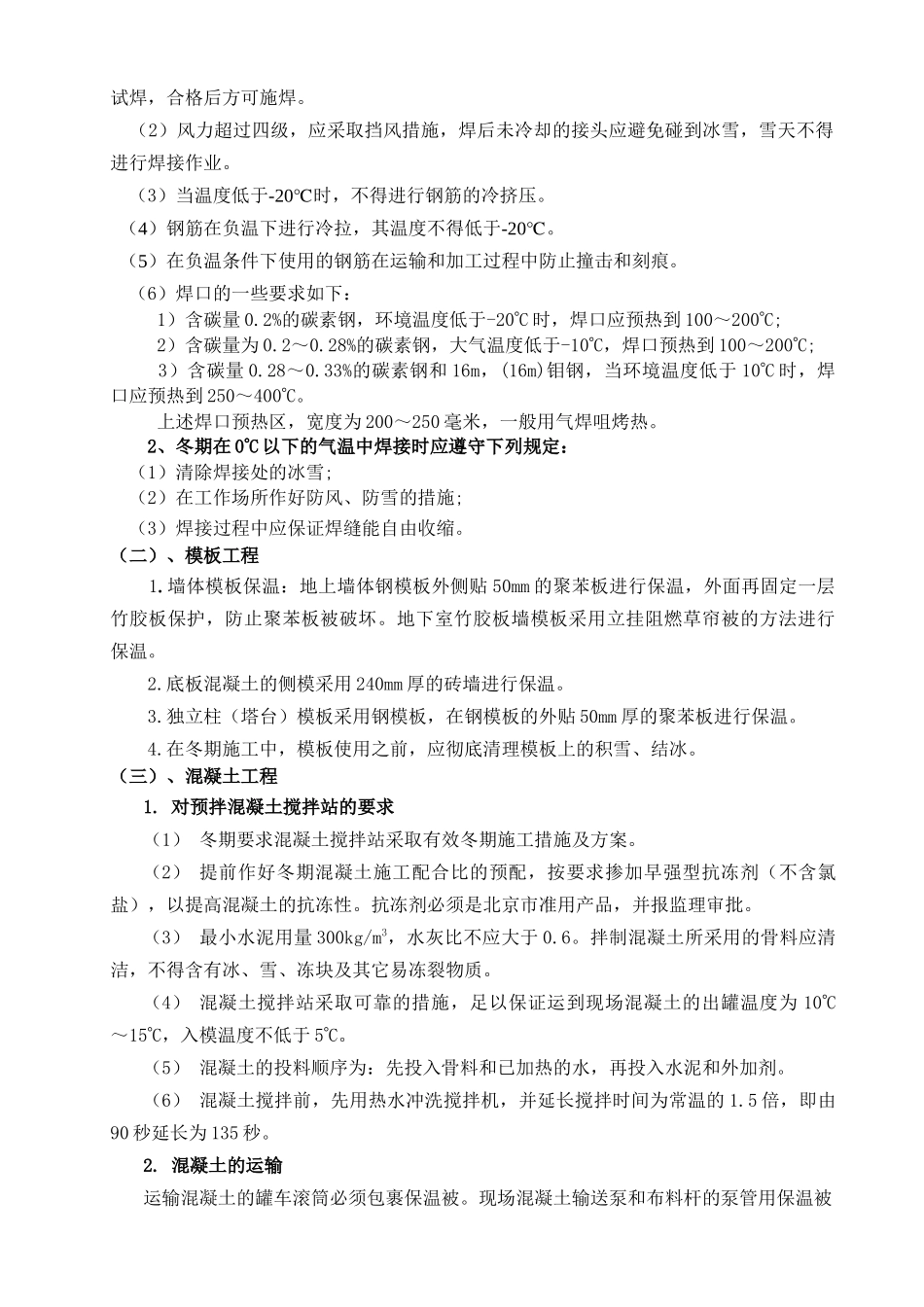

三、冬施的生产准备1、本工程冬期施工主要为两大部分:即21~23#、30~31#、33~35#楼结构施工阶段与17~20#、24~29#、32#楼装修施工阶段
2、机电安装穿插于装修施工阶段
3、结构施工主要为钢筋、模板、砼、砌筑等工程
4、装修施工主要为室内隔墙板、烟风道、二次结构、室内防水、室内抹灰等工程

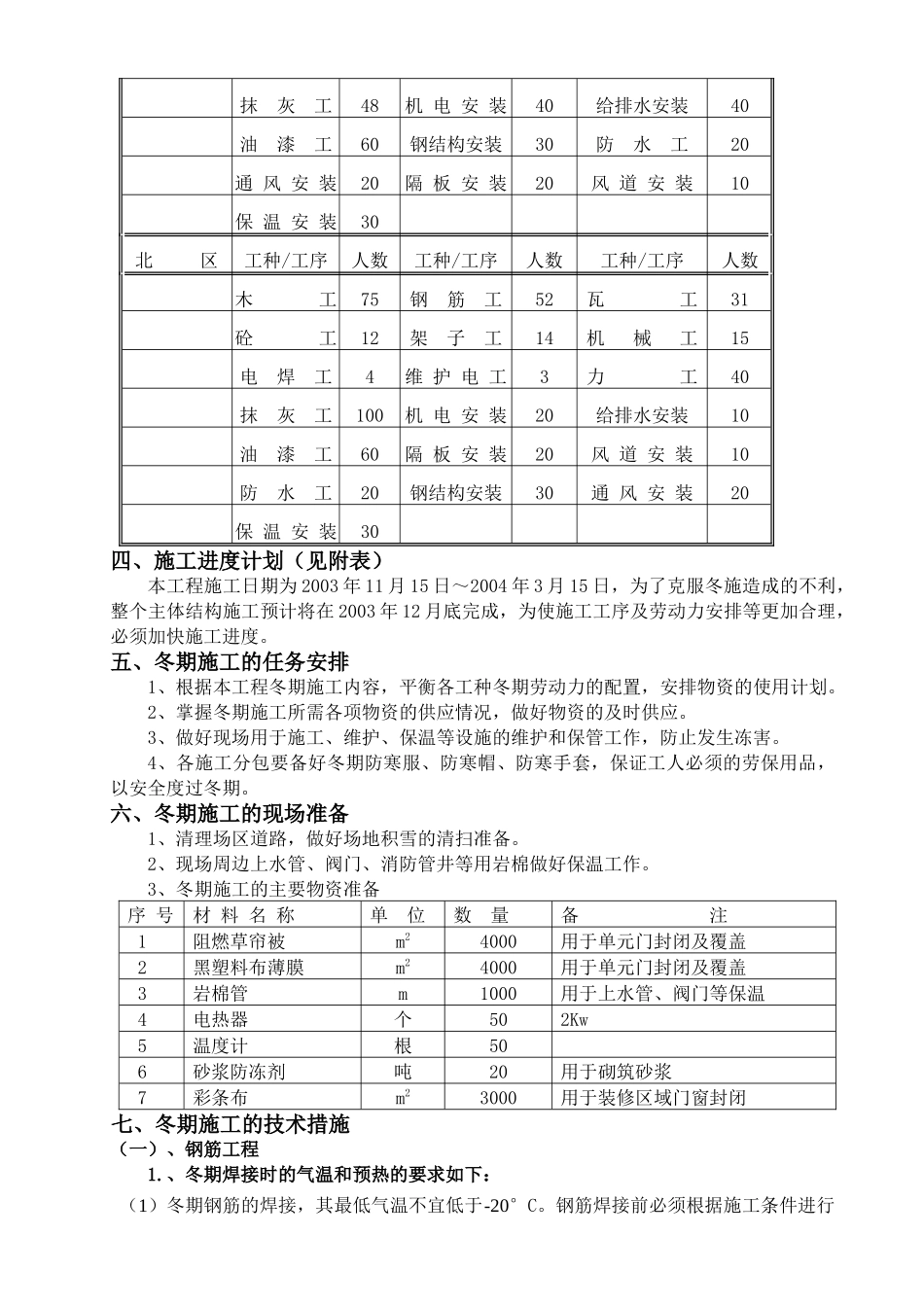

根据施工总进度计划,施工高峰期在结构、粗装修、机电安装同时进行时
