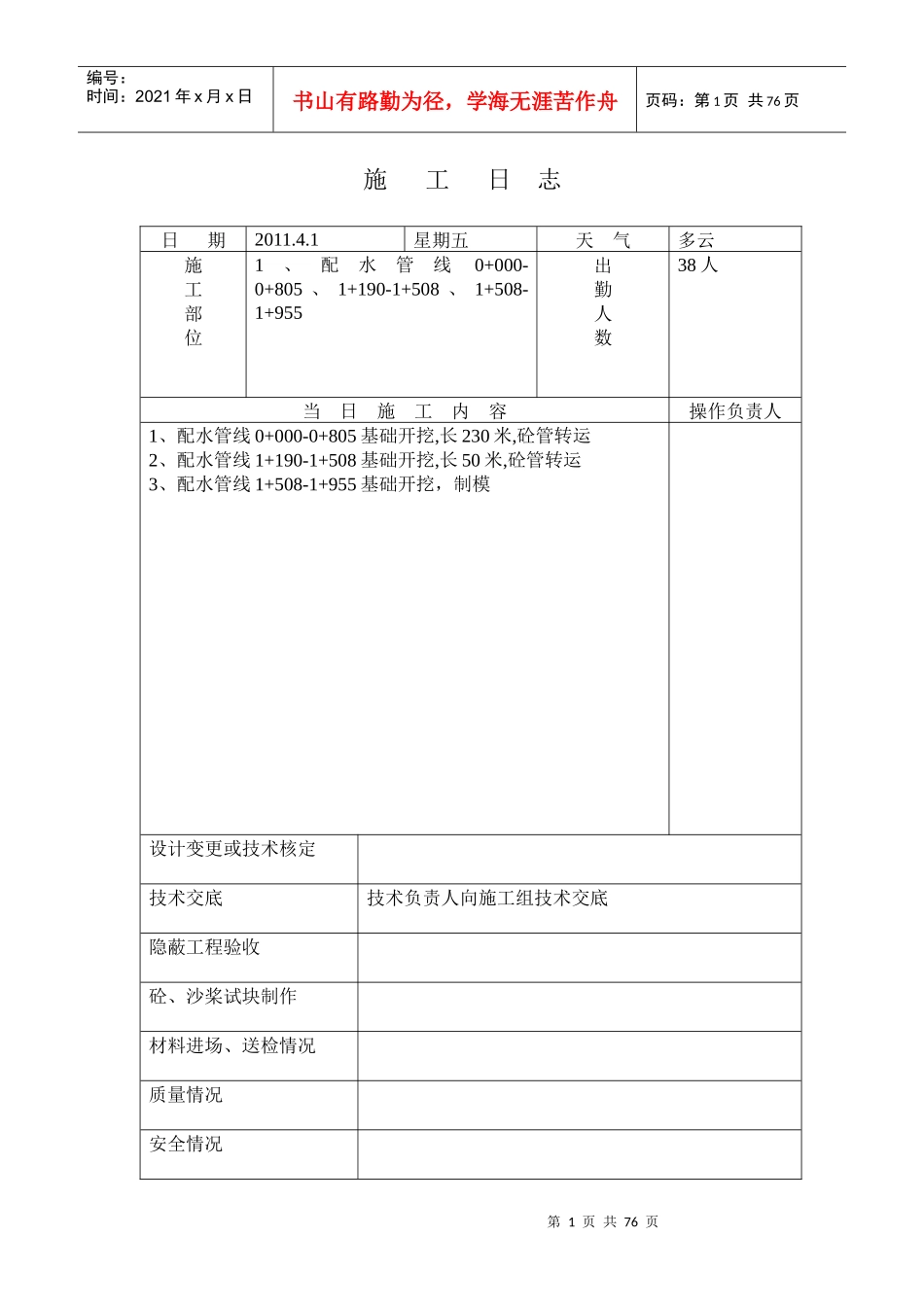

第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共76页施工日志日期2011

1星期五天气多云施工部位1、配水管线0+000-0+805、1+190-1+508、1+508-1+955出勤人数38人当日施工内容操作负责人1、配水管线0+000-0+805基础开挖,长230米,砼管转运2、配水管线1+190-1+508基础开挖,长50米,砼管转运3、配水管线1+508-1+955基础开挖,制模设计变更或技术核定技术交底技术负责人向施工组技术交底隐蔽工程验收砼、沙桨试块制作材料进场、送检情况质量情况安全情况第2页共76页第1页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共76页其它施工员:施工日志日期2011

2星期六天气小雨施工部位1、配水管线0+000-0+805、1+190-1+508、1+508-1+955出勤人数38人当日施工内容操作负责人1、配水管线0+000-0+805基础开挖,长242米,2、配水管线1+190-1+508基础开挖,长268米3、配水管线1+508-1+955基础开挖,制模装模,柱C20砼设计变更或技术核定技术交底C20砼配比通知隐蔽工程验收砼、沙桨试块制作C20砼试块制作与取样材料进场、送检情况质量情况第3页共76页第2页共76页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共76页安全情况其它施工员:施工日志日期2011
3星期日天气小雨施工部位1、配水管线0+000-0+805、1+190-1+508、1+508-1+955、1+955-2+325出勤人数38人当日施工内容操作负责人1、配水管线0+000-0+805基础开挖,长228米,0+000-0+452沟底修平整理,C15砼垫层2、配水管线1+190-1+508沟底修平整理
