地基与基础工程作业指导书一、编写说明1、编写依据(1)×××施工图纸(2)施工设计说明书(3)施工图会审记录(4)施工组织设计(5)×××工程施工,监理有关规定2、适用范围:×××站(所)内基础工程3、执行规范、标准:(1)《火电施工质量检验及评定标准》(土建篇)(2)《建筑工程施工质量验收统一标准》GB50300—2001(3)《建筑工程项目管理规范》GB/T50326—2001(4)《建筑地基基础工程施工质量验收规范》GB50202—2002(5)《工程测量规范》GB50026—93(6)《地下工程防水技术规范》GB50108—2001(7)《普通砼配合比设计规程》JGJ55—2000J64—2000(8)《砼质量控制标准》GB50164—92(9)《砼结构工程施工质量验收规范》GB50204—2002(10)《钢筋焊接接头试验方法标准》JGJ/T27—2001J140-2001(11)《建筑工程冬期施工规程》JGJ104—97(12)《普通砼用碎石或卵石质量标准及检验方法》JGJ53—92(13)《普通砼用砂质量标准及检验方法》JGJ52—92(14)《建筑施工手册》(15)《电力建设安全健康与环境管理工作规程》国家电力公司(2002)二、工程概况
1、工作范围及工作量××500kV变电所是“西部大开发”和“西电东送”工程的主要工程,我公司承担该工程所内的全部施工任务
所内主控楼一座基础采用钢筋砼独立基础
保护小室×座,基础采用毛石条形基础

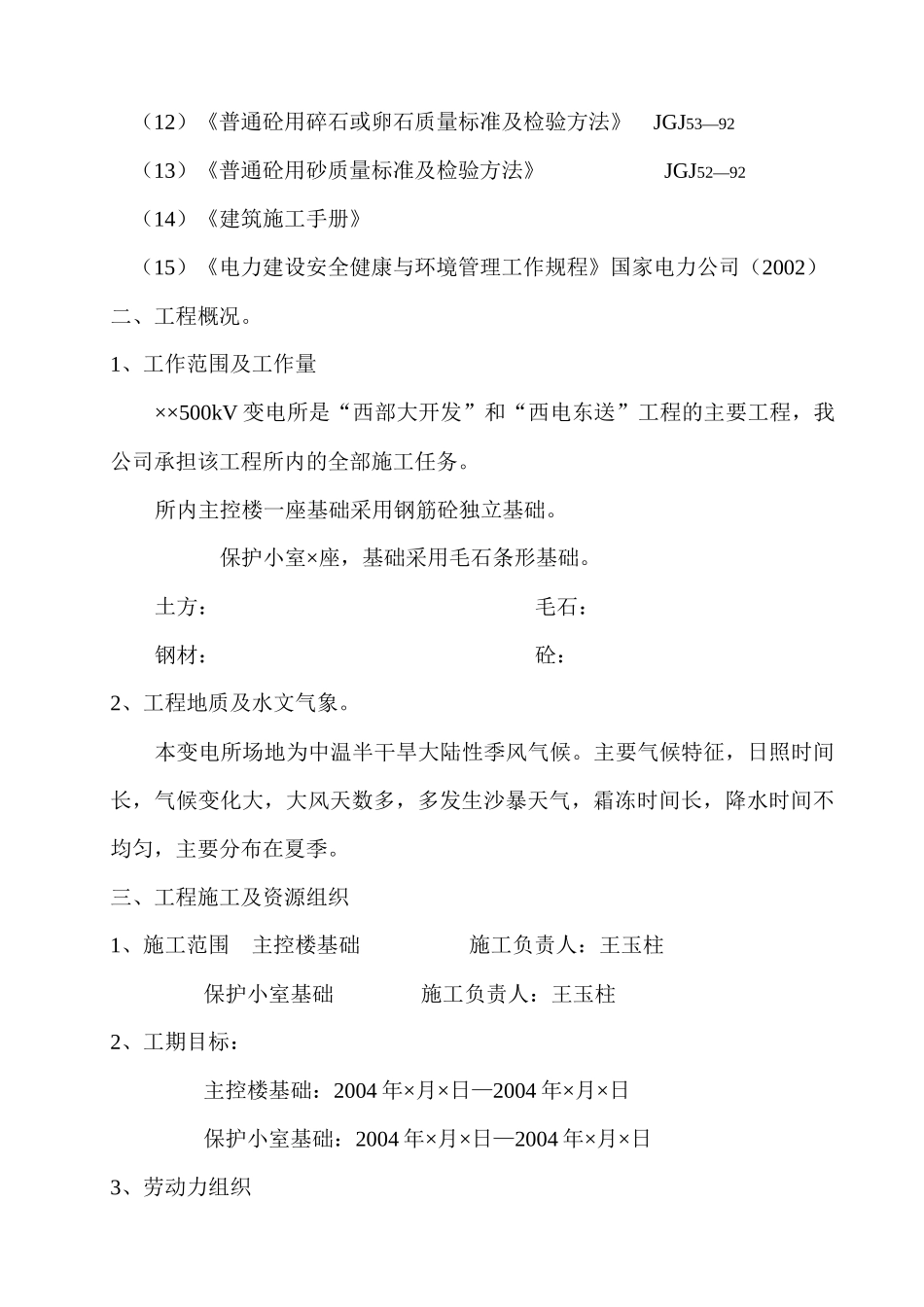

土方:毛石:钢材:砼:2、工程地质及水文气象
本变电所场地为中温半干旱大陆性季风气候
主要气候特征,日照时间长,气候变化大,大风天数多,多发生沙暴天气,霜冻时间长,降水时间不均匀,主要分布在夏季
三、工程施工及资源组织1、施工范围主控楼基础施工负责人:王玉柱保护小室基础施工负责人:王玉柱2、工期目标:主控楼基础:2004年×月×日
