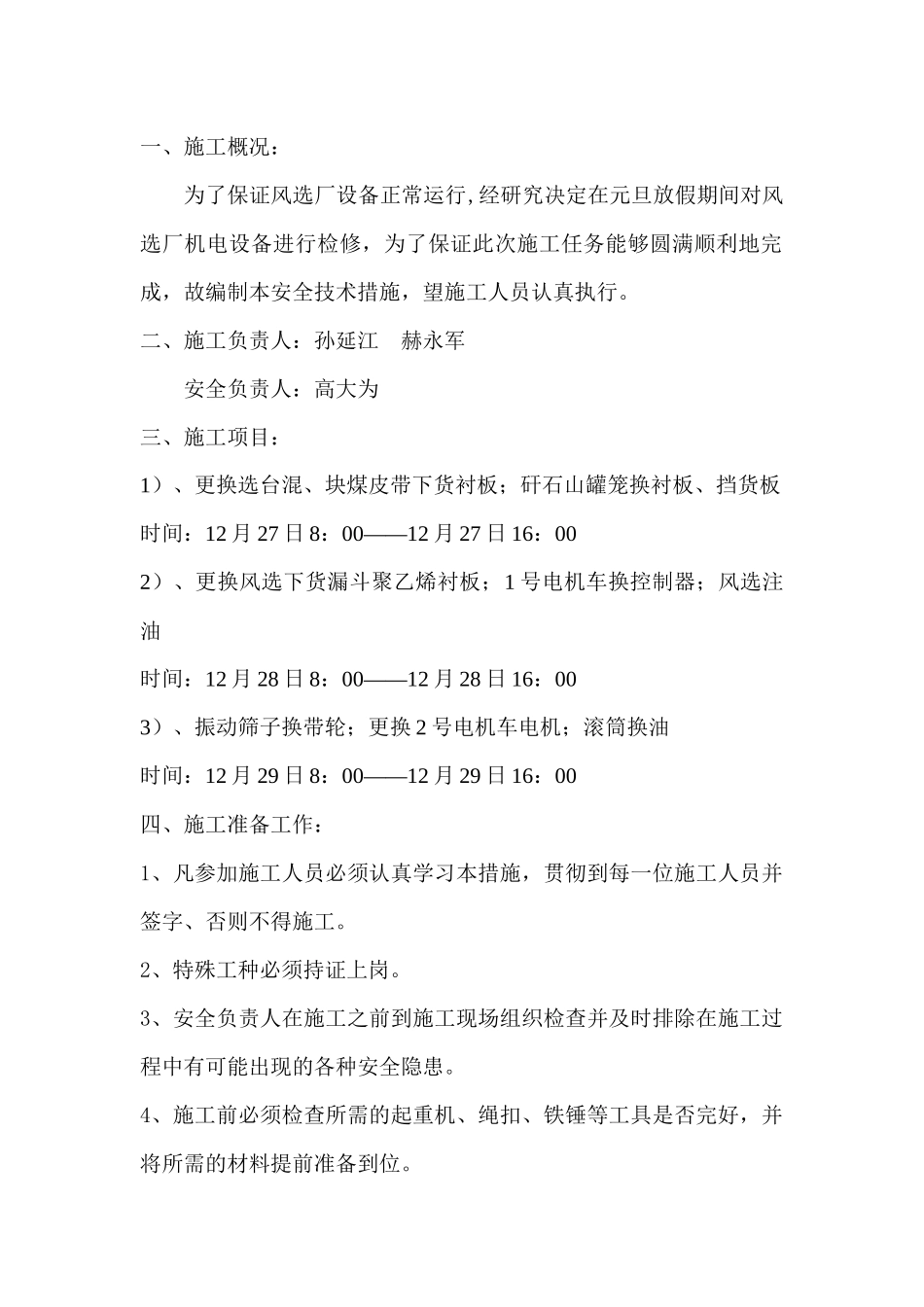

珲春矿业(集团)公司关于元旦放假期间风选厂检修安全技术措施编号:AJ-2011-5号作业地点:风选厂施工单位:风选厂编制人:科(厂)长技术主管安全科长机电科长施工段长编制日期:2011年11月28日执行日期:2011年12月27日会审意见安监处签字:机电矿长签字:2011年月日2011年月日会审单位及人员签字会审单位技术安全机电其它会审人员会审时间一、施工概况:为了保证风选厂设备正常运行,经研究决定在元旦放假期间对风选厂机电设备进行检修,为了保证此次施工任务能够圆满顺利地完成,故编制本安全技术措施,望施工人员认真执行
二、施工负责人:孙延江赫永军安全负责人:高大为三、施工项目:1)、更换选台混、块煤皮带下货衬板;矸石山罐笼换衬板、挡货板时间:12月27日8:00——12月27日16:002)、更换风选下货漏斗聚乙烯衬板;1号电机车换控制器;风选注油时间:12月28日8:00——12月28日16:003)、振动筛子换带轮;更换2号电机车电机;滚筒换油时间:12月29日8:00——12月29日16:00四、施工准备工作:1、凡参加施工人员必须认真学习本措施,贯彻到每一位施工人员并签字、否则不得施工
2、特殊工种必须持证上岗
3、安全负责人在施工之前到施工现场组织检查并及时排除在施工过程中有可能出现的各种安全隐患
4、施工前必须检查所需的起重机、绳扣、铁锤等工具是否完好,并将所需的材料提前准备到位
五、施工安全技术措施:1、所有参加施工人员不得做与工作无关的事情,严禁违章作业
2、全体施工人员做好自我保安和相互保安工作,必须按规定使用好各种防护用品
3、施工负责人、安全负责人应亲自到施工现场指挥作业,以保证施工进度和安全
4、检修、安装时必须将该设备切断电源后,方可施工
5、施工时一定按照技术要求去做,必须保证零部件的完好
6、施工人员工作位置应能防止因操作不当或操作失控时,工件
