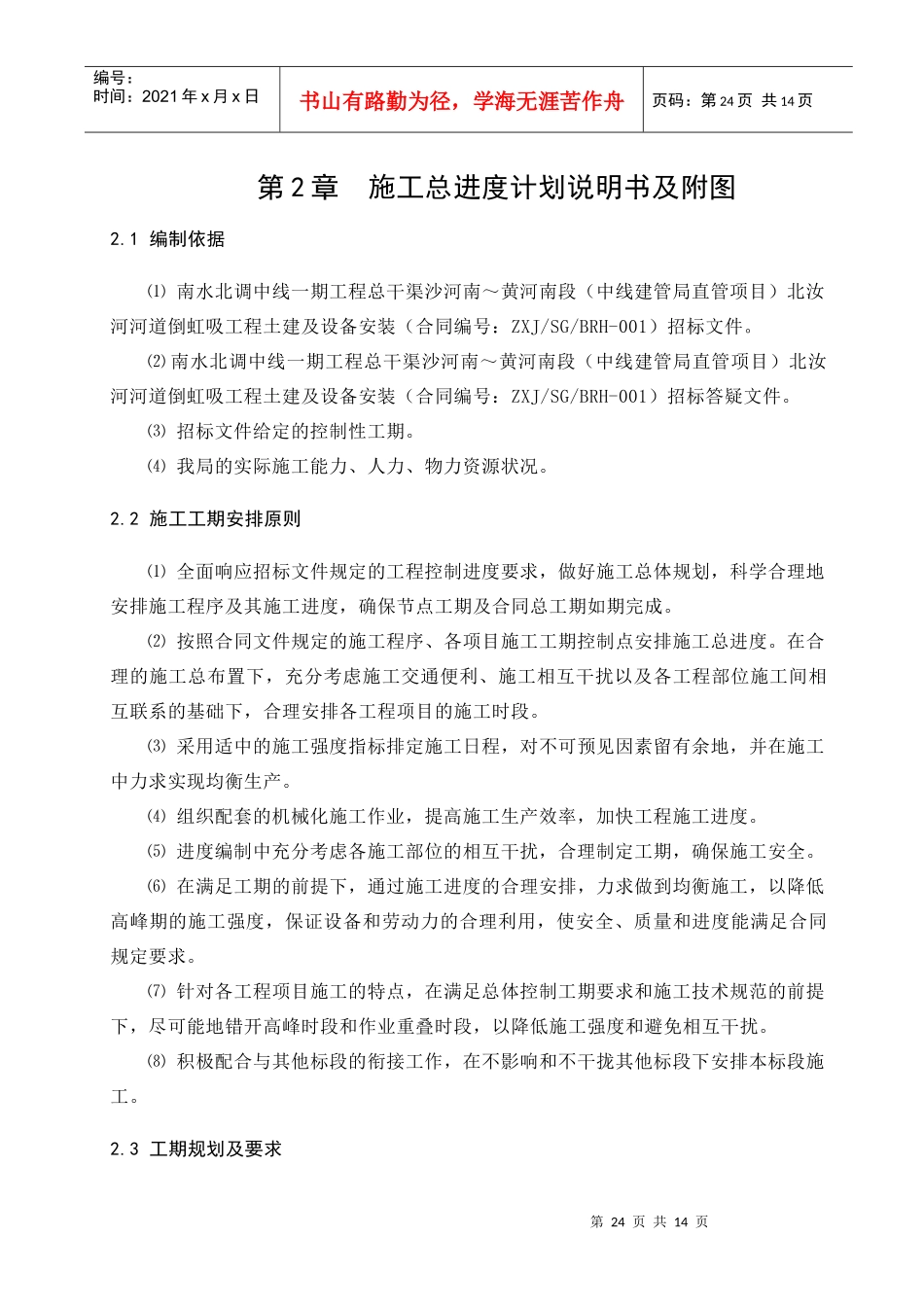

第24页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第24页共14页第2章施工总进度计划说明书及附图2
1编制依据⑴南水北调中线一期工程总干渠沙河南~黄河南段(中线建管局直管项目)北汝河河道倒虹吸工程土建及设备安装(合同编号:ZXJ/SG/BRH-001)招标文件
⑵南水北调中线一期工程总干渠沙河南~黄河南段(中线建管局直管项目)北汝河河道倒虹吸工程土建及设备安装(合同编号:ZXJ/SG/BRH-001)招标答疑文件
⑶招标文件给定的控制性工期
⑷我局的实际施工能力、人力、物力资源状况
2施工工期安排原则⑴全面响应招标文件规定的工程控制进度要求,做好施工总体规划,科学合理地安排施工程序及其施工进度,确保节点工期及合同总工期如期完成
⑵按照合同文件规定的施工程序、各项目施工工期控制点安排施工总进度
在合理的施工总布置下,充分考虑施工交通便利、施工相互干扰以及各工程部位施工间相互联系的基础下,合理安排各工程项目的施工时段
⑶采用适中的施工强度指标排定施工日程,对不可预见因素留有余地,并在施工中力求实现均衡生产
⑷组织配套的机械化施工作业,提高施工生产效率,加快工程施工进度
⑸进度编制中充分考虑各施工部位的相互干扰,合理制定工期,确保施工安全
⑹在满足工期的前提下,通过施工进度的合理安排,力求做到均衡施工,以降低高峰期的施工强度,保证设备和劳动力的合理利用,使安全、质量和进度能满足合同规定要求
⑺针对各工程项目施工的特点,在满足总体控制工期要求和施工技术规范的前提下,尽可能地错开高峰时段和作业重叠时段,以降低施工强度和避免相互干扰
⑻积极配合与其他标段的衔接工作,在不影响和不干拢其他标段下安排本标段施工

3工期规划及要求第25页共14页第24页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第25页共14页招标文件对
