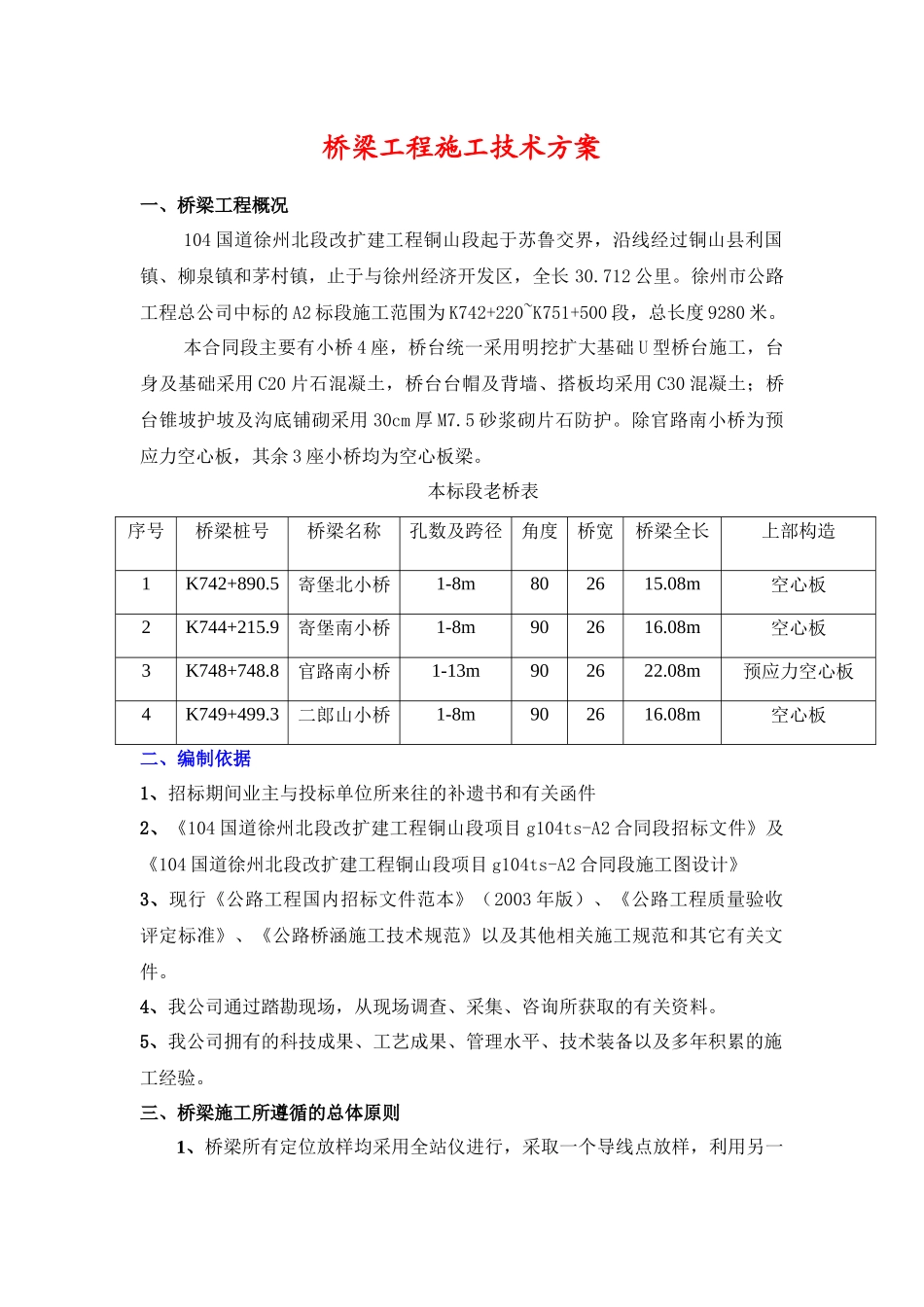

桥梁工程施工技术方案一、桥梁工程概况104国道徐州北段改扩建工程铜山段起于苏鲁交界,沿线经过铜山县利国镇、柳泉镇和茅村镇,止于与徐州经济开发区,全长30
徐州市公路工程总公司中标的A2标段施工范围为K742+220~K751+500段,总长度9280米
本合同段主要有小桥4座,桥台统一采用明挖扩大基础U型桥台施工,台身及基础采用C20片石混凝土,桥台台帽及背墙、搭板均采用C30混凝土;桥台锥坡护坡及沟底铺砌采用30cm厚M7
5砂浆砌片石防护
除官路南小桥为预应力空心板,其余3座小桥均为空心板梁
本标段老桥表序号桥梁桩号桥梁名称孔数及跨径角度桥宽桥梁全长上部构造1K742+890
5寄堡北小桥1-8m802615
08m空心板2K744+215
9寄堡南小桥1-8m902616
08m空心板3K748+748
8官路南小桥1-13m902622
08m预应力空心板4K749+499
3二郎山小桥1-8m902616
08m空心板二、编制依据1、招标期间业主与投标单位所来往的补遗书和有关函件2、《104国道徐州北段改扩建工程铜山段项目g104ts-A2合同段招标文件》及《104国道徐州北段改扩建工程铜山段项目g104ts-A2合同段施工图设计》3、现行《公路工程国内招标文件范本》(2003年版)、《公路工程质量验收评定标准》、《公路桥涵施工技术规范》以及其他相关施工规范和其它有关文件
4、我公司通过踏勘现场,从现场调查、采集、咨询所获取的有关资料
5、我公司拥有的科技成果、工艺成果、管理水平、技术装备以及多年积累的施工经验

三、桥梁施工所遵循的总体原则1、桥梁所有定位放样均采用全站仪进行,采取一个导线点放样,利用另一个点校核的方法,且一次放完每座桥梁所有的桥墩桩位或桥台位置,确认无误后,方可开始正式施工
2、为确保结构物外表更美观,所有外露部分的模板全部采用大块定
