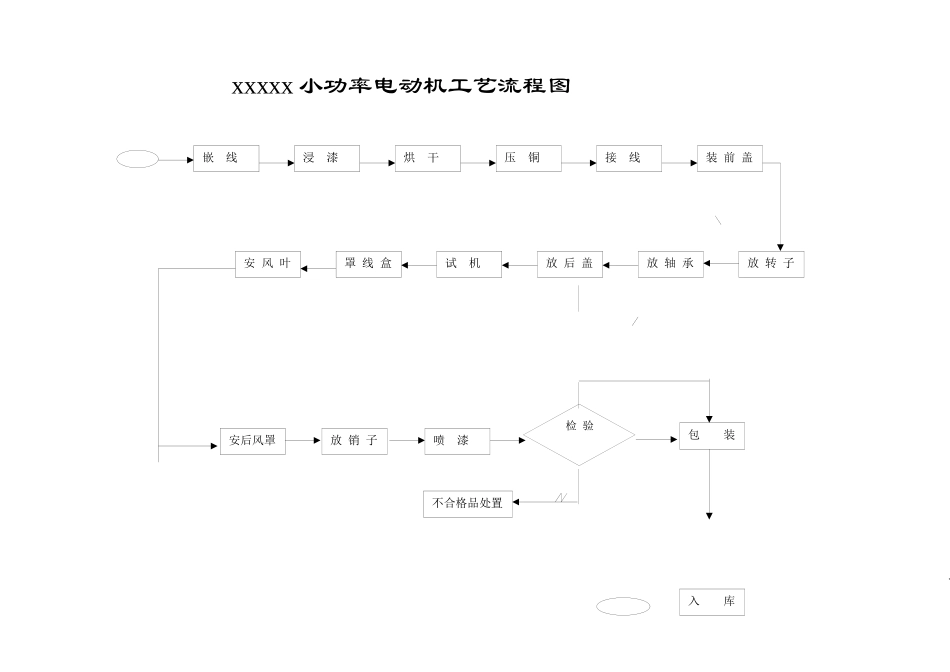

工艺规程编制:审核:批准:检验xxxxx小功率电动机工艺流程图压铜装前盖接线放轴承安风叶试机放转子放后盖放销子安后风罩不合格品处置包装入库罩线盒喷漆浸漆嵌线烘干产品型号Y90L-2产品名称电动机另件号每台件数下料方式共3页第1页工艺卡片材料毛坯尺寸责任车间第车间工序安装工步工序内容加工车间设备工艺装备名称与编号工时定额(分)工夹具刃具量具准备操作11嵌线装配车间一字螺丝刀把漆包线嵌入定子中,根据需要放绝缘纸2浸漆将带线的定子在绝缘漆中浸30±5分钟后吊出吊车3烘干烘箱把吊出后的整框送入烘箱,于90±10℃烘90±30分钟4压铜压模用压模把线卷压入外壳中5接线把线放入接线柱相应孔内,拧紧带平垫和螺帽压线的螺丝6装前盖用3枚6×30标准六角螺丝将前盖装好螺丝刀7放转子将转子放进里面8放轴承把轴承放在转子上9放后盖用3枚6×30标准六角螺丝将前盖装好更改内容编制审核批准产品型号Y90L-2产品名称电动机另件号每台件数下料方式共3页第2页工艺卡片材料毛坯尺寸责任车间第车间工序安装工步工序内容加工车间设备工艺装备名称与编号工时定额(分)工夹具刃具量具准备操作110试机把三相电接入电机相应的相线,打开电机开关,听声音看电流、电压11罩线盒用4枚5×14圆头螺丝将线盒固定好12安风叶用一字螺丝刀和郎头把风叶固定在转子上13安后风罩用3枚5×6圆头一字螺丝将后风罩固定好14放销子用1枚8×30的销子置入销子套中15喷漆用喷枪把油漆均匀喷于电机外壳壳体上,自然晾干90±30气泵分钟
16检验检测设备由质检部的检验员实施检验更改内容编制审核批准产品型号Y90L-2产品名称电动机另件号每台件数下料方式共3页第3页工艺卡片材料毛坯尺寸责任车间第车间工序安装工步工序内容加工车间设备工艺装备名称与编号工时定额(分)工夹具刃具量具准备操作117包装将检验合格的电机用纸箱进行包装,封好封胶带18入库由搬运
