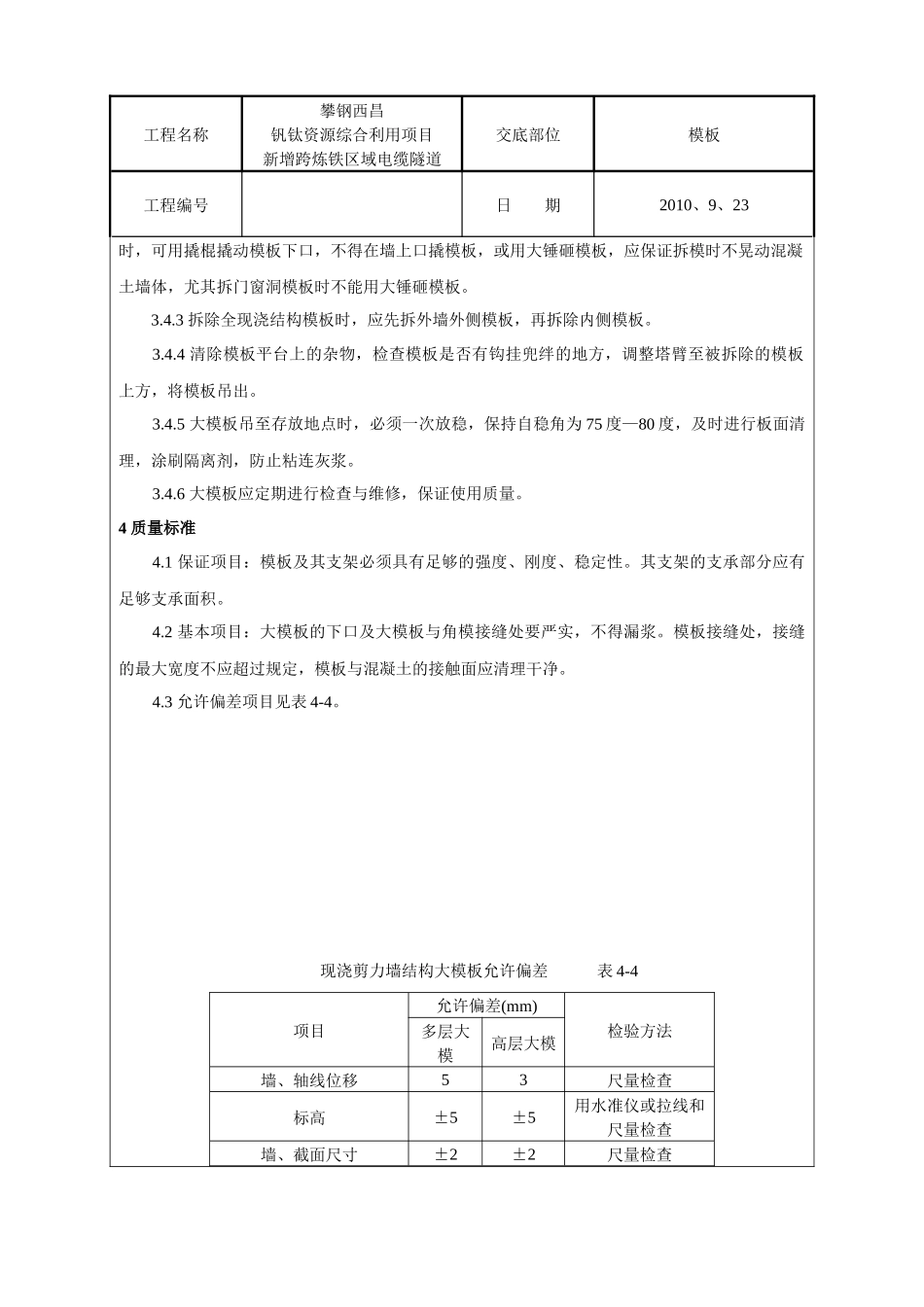

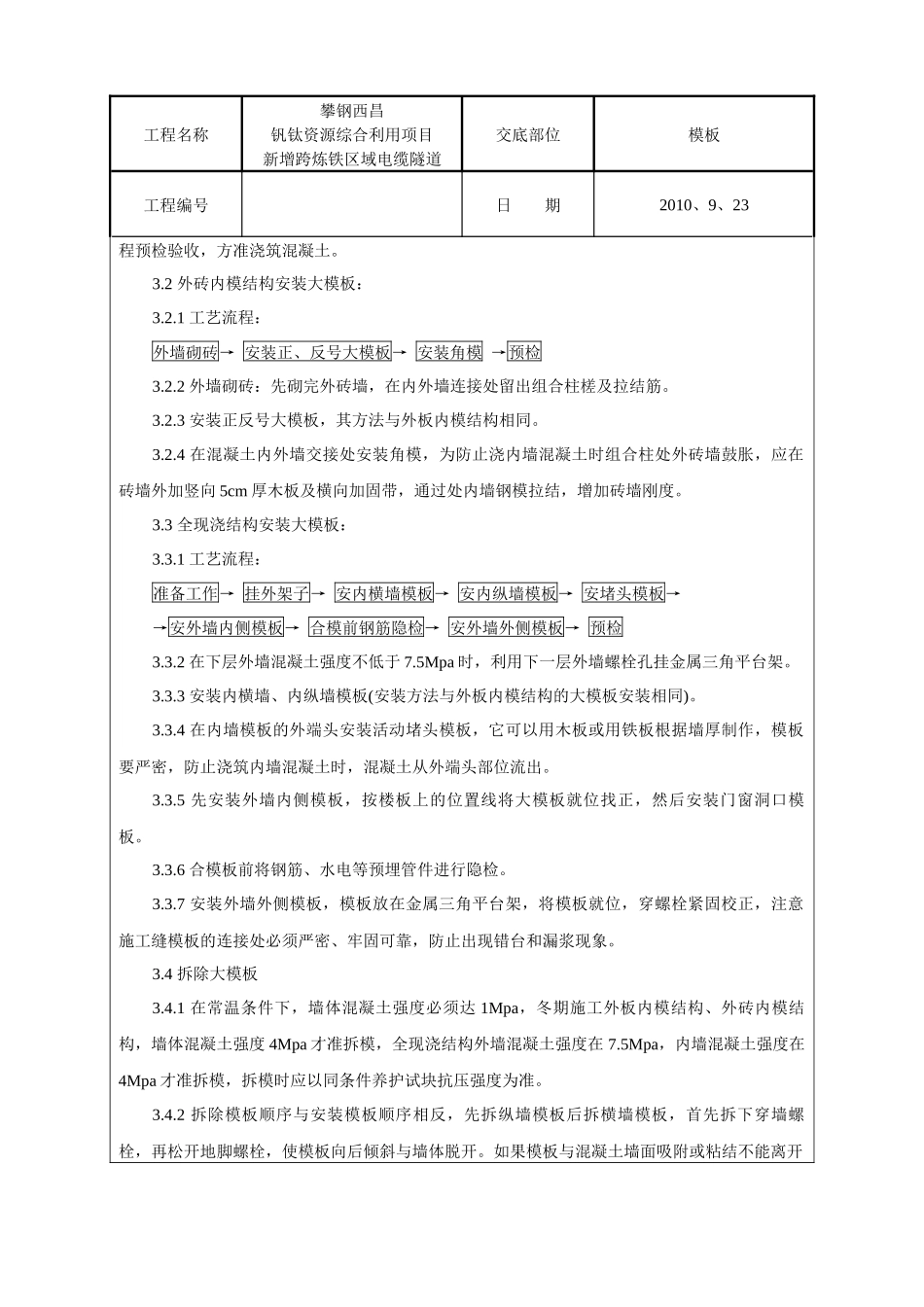

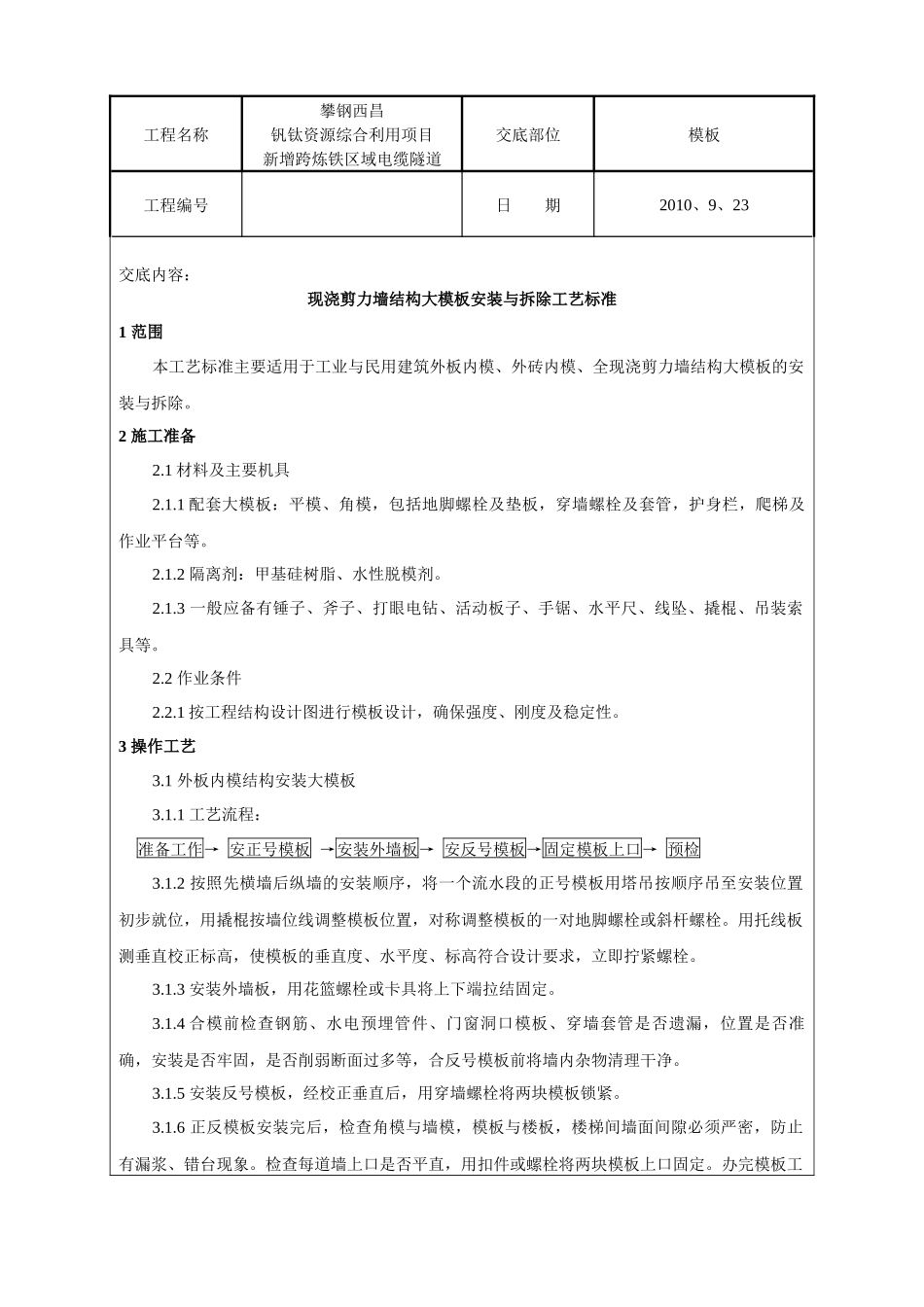

工程名称攀钢西昌钒钛资源综合利用项目新增跨炼铁区域电缆隧道交底部位模板工程编号日期2010、9、23交底内容:现浇剪力墙结构大模板安装与拆除工艺标准1范围本工艺标准主要适用于工业与民用建筑外板内模、外砖内模、全现浇剪力墙结构大模板的安装与拆除
2施工准备2
1材料及主要机具2
1配套大模板:平模、角模,包括地脚螺栓及垫板,穿墙螺栓及套管,护身栏,爬梯及作业平台等
2隔离剂:甲基硅树脂、水性脱模剂
3一般应备有锤子、斧子、打眼电钻、活动板子、手锯、水平尺、线坠、撬棍、吊装索具等
2作业条件2
1按工程结构设计图进行模板设计,确保强度、刚度及稳定性
3操作工艺3
1外板内模结构安装大模板3
1工艺流程:准备工作→安正号模板→安装外墙板→安反号模板→固定模板上口→预检3
2按照先横墙后纵墙的安装顺序,将一个流水段的正号模板用塔吊按顺序吊至安装位置初步就位,用撬棍按墙位线调整模板位置,对称调整模板的一对地脚螺栓或斜杆螺栓
用托线板测垂直校正标高,使模板的垂直度、水平度、标高符合设计要求,立即拧紧螺栓
3安装外墙板,用花篮螺栓或卡具将上下端拉结固定
4合模前检查钢筋、水电预埋管件、门窗洞口模板、穿墙套管是否遗漏,位置是否准确,安装是否牢固,是否削弱断面过多等,合反号模板前将墙内杂物清理干净
5安装反号模板,经校正垂直后,用穿墙螺栓将两块模板锁紧
6正反模板安装完后,检查角模与墙模,模板与楼板,楼梯间墙面间隙必须严密,防止有漏浆、错台现象
检查每道墙上口是否平直,用扣件或螺栓将两块模板上口固定
办完模板工工程名称攀钢西昌钒钛资源综合利用项目新增跨炼铁区域电缆隧道交底部位模板工程编号日期2010、9、23程预检验收,方准浇筑混凝土
2外砖内模结构安装大模板:3
1工艺流程:外墙砌砖→安装正、反号大模板→安装角模→
