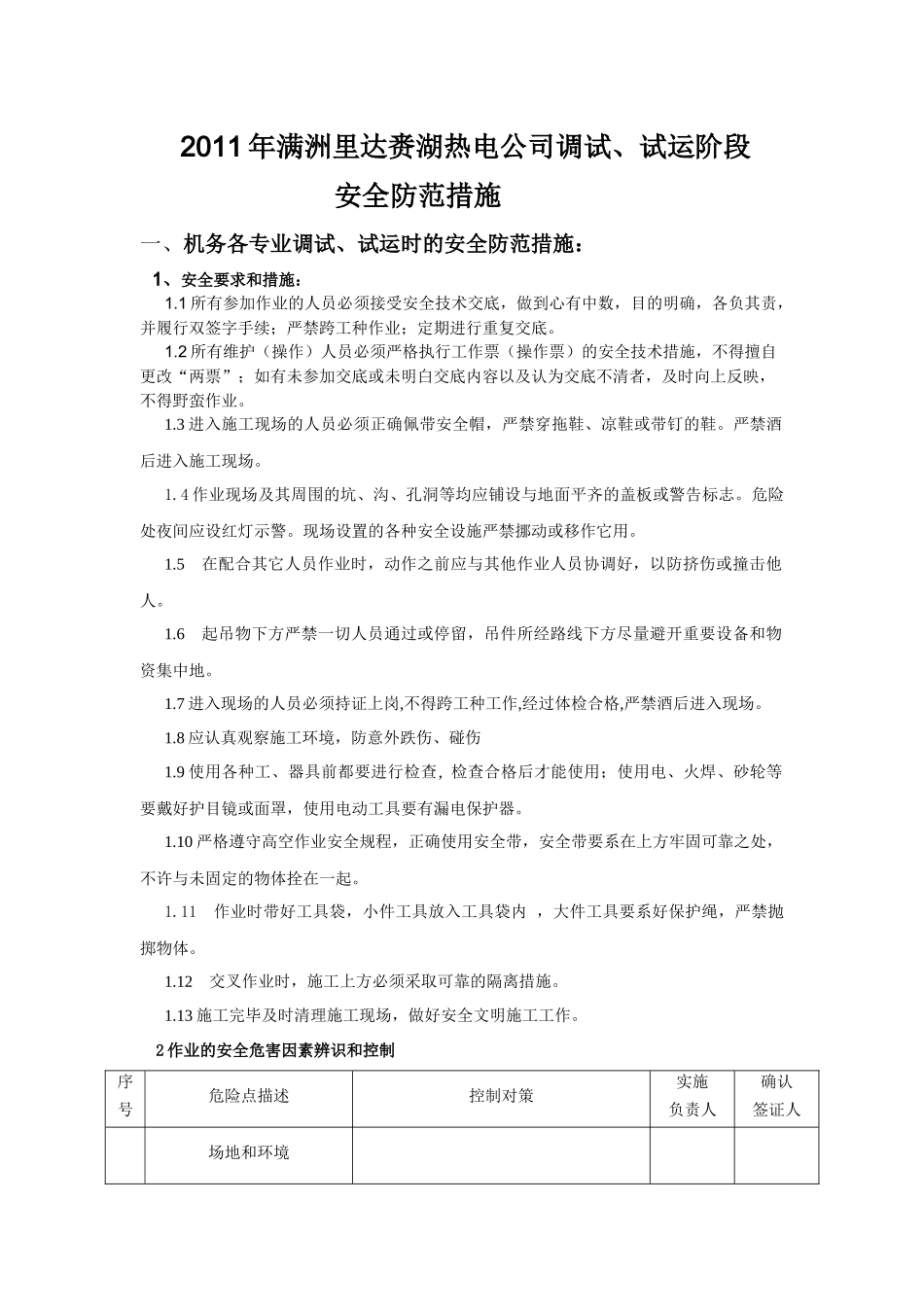

2011年满洲里达赉湖热电公司调试、试运阶段安全防范措施一、机务各专业调试、试运时的安全防范措施:1、安全要求和措施:1
1所有参加作业的人员必须接受安全技术交底,做到心有中数,目的明确,各负其责,并履行双签字手续;严禁跨工种作业;定期进行重复交底
2所有维护(操作)人员必须严格执行工作票(操作票)的安全技术措施,不得擅自更改“两票”;如有未参加交底或未明白交底内容以及认为交底不清者,及时向上反映,不得野蛮作业
3进入施工现场的人员必须正确佩带安全帽,严禁穿拖鞋、凉鞋或带钉的鞋
严禁酒后进入施工现场
4作业现场及其周围的坑、沟、孔洞等均应铺设与地面平齐的盖板或警告标志
危险处夜间应设红灯示警
现场设置的各种安全设施严禁挪动或移作它用
5在配合其它人员作业时,动作之前应与其他作业人员协调好,以防挤伤或撞击他人
6起吊物下方严禁一切人员通过或停留,吊件所经路线下方尽量避开重要设备和物资集中地
7进入现场的人员必须持证上岗,不得跨工种工作,经过体检合格,严禁酒后进入现场
8应认真观察施工环境,防意外跌伤、碰伤1
9使用各种工、器具前都要进行检查,检查合格后才能使用;使用电、火焊、砂轮等要戴好护目镜或面罩,使用电动工具要有漏电保护器
10严格遵守高空作业安全规程,正确使用安全带,安全带要系在上方牢固可靠之处,不许与未固定的物体拴在一起
11作业时带好工具袋,小件工具放入工具袋内,大件工具要系好保护绳,严禁抛掷物体
12交叉作业时,施工上方必须采取可靠的隔离措施
13施工完毕及时清理施工现场,做好安全文明施工工作

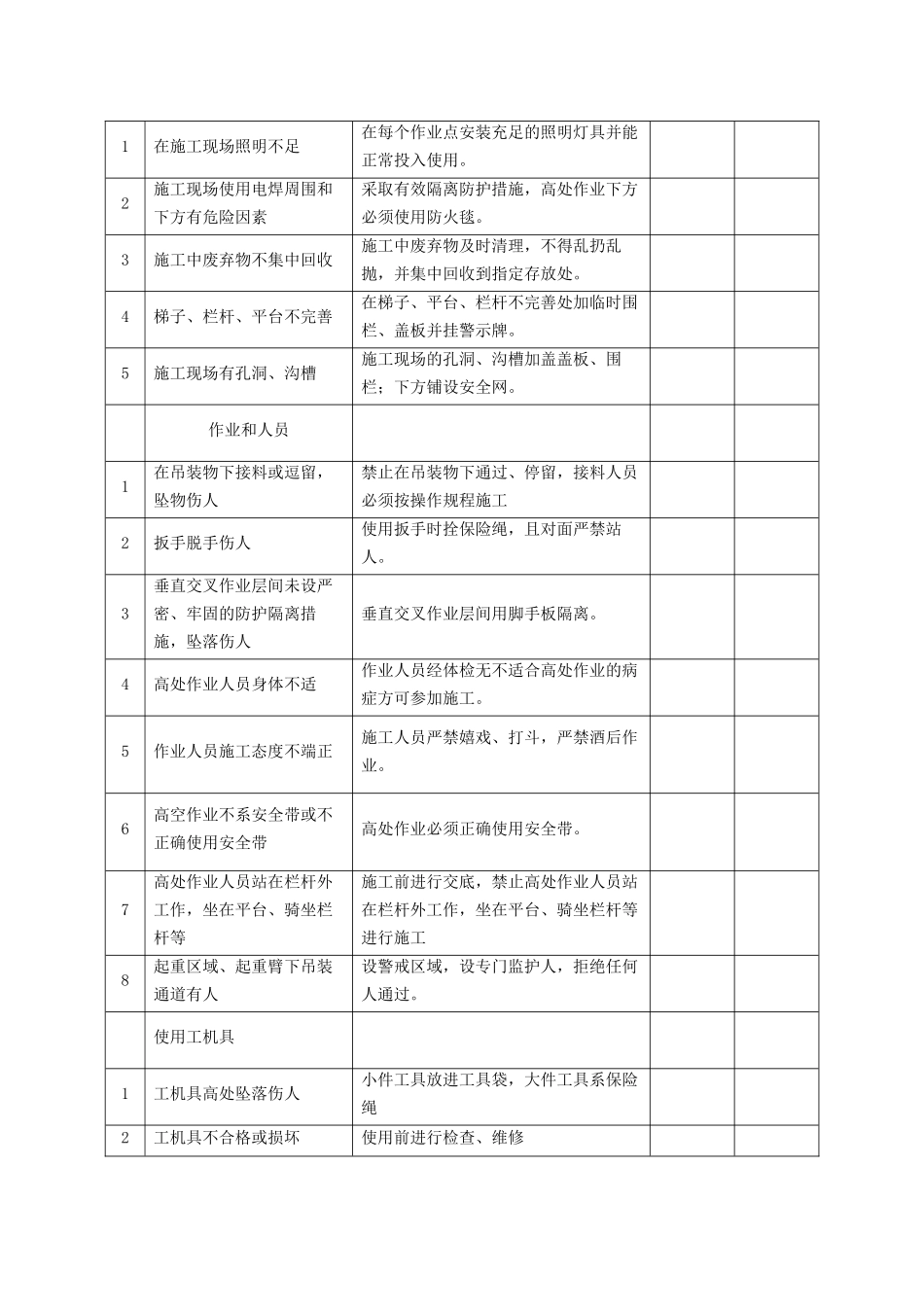

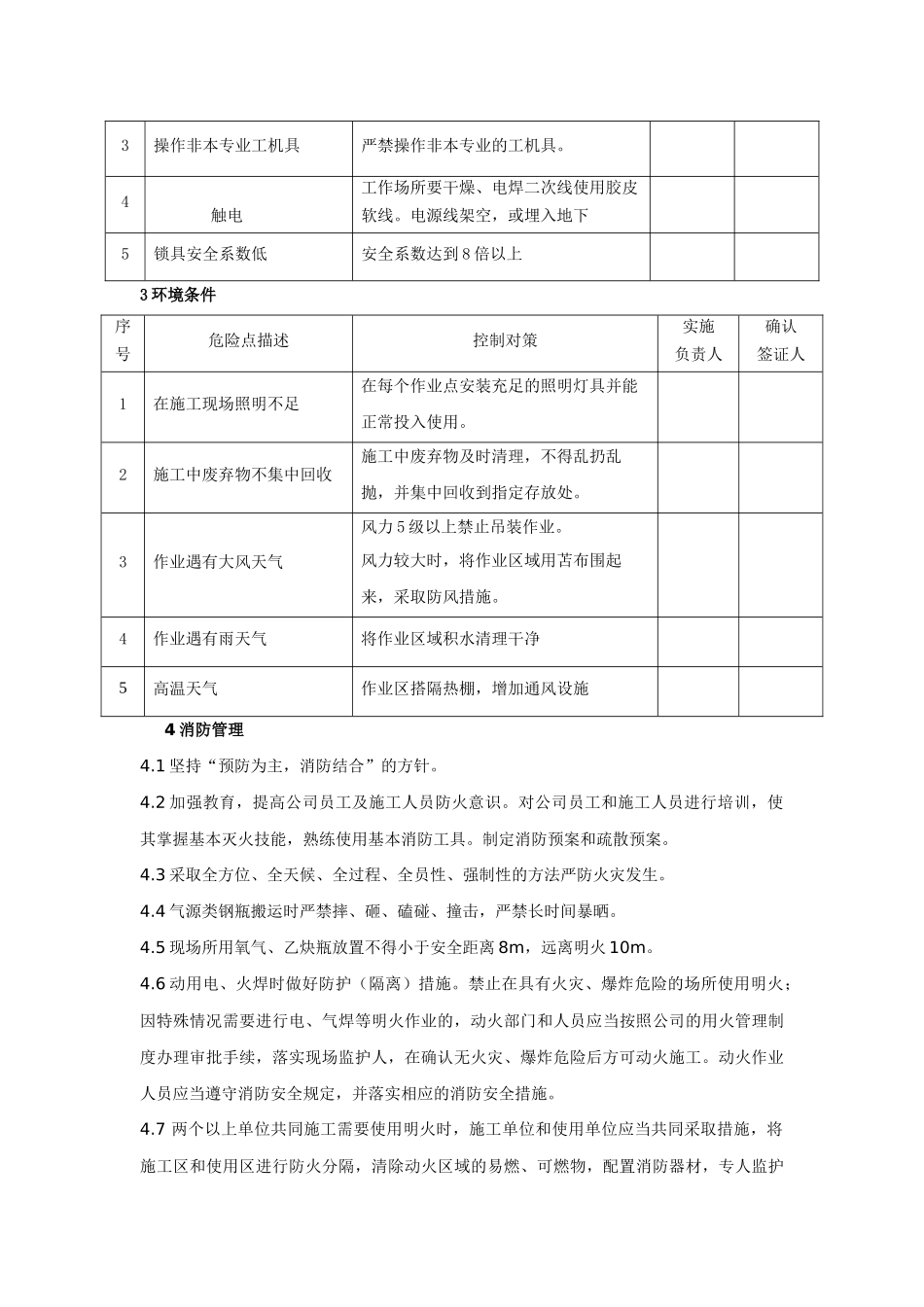

2作业的安全危害因素辨识和控制序号危险点描述控制对策实施负责人确认签证人场地和环境1在施工现场照明不足在每个作业点安装充足的照明灯具并能正常投入使用
2施工现场使用电焊周围和下方有危险因素采取有效隔离防护措施,高处作业下方必须
