技术交底记录编号:消防水工程名称施工单位交底部位及工序名称沟槽式连接管道工程交底日期交底提要地下室负三层样板区沟槽式连接技术要求根据要求地下室负三层西区区3-8轴交S-W轴区域制作样板间,现场已初步具备施工条件,现就消防管道沟槽件制作、安装工艺及质量要求交底
交底内容:工艺流程:装卸、贮运→检查(材料、机具)→管材切割和预加工(测量尺寸、除锈、去毛刺)→沟槽、开孔→沟槽接头安装和支管接头安装(清理管口→润滑→上接头件及垫圈→合上卡口→拧螺栓)→刷油漆→成品保护机具准备:滚槽机、开孔机、切管机、游标卡尺、刮刀、锉刀、钢丝刷、砂纸
1、装卸、贮运(1)沟槽式管接头、沟槽式管件、附件在装卸、运输、堆放时,应小心轻放,严禁抛、摔、滚、拖和剧烈撞击
严禁与有腐蚀和有害于橡胶的物质接触,避免雨水淋袭
(2)橡胶密封圈应放在卡箍内一起被贮运和存放,不得另行包装
紧固件应与卡箍螺栓孔松套相连
(3)放置有橡胶密封圈的沟槽式接头,应存放在阴凉、干燥、通风与热源不接触的无腐蚀性气体场所
(4)管材应水平存放在平整的地面上,不得不规则堆存
接头和管件应按规格分类逐层码放整齐
2、检查(1)工程用管材、沟槽式接头和沟槽式管件等管道组合件、管道支承件,施工力量,机具,水、电供应等已准备就绪,能进行正常施工并符合质量要求;(2)对施工人员已进行沟槽式连接方式的技术培训
(3)场应核对管材、沟槽式管接头、沟槽式管件等管道组合件和支承件的材质、规格、型号、产品说明书及出厂合格证等是否符合设计规定并按国家现行相关标准进行外观检查
当发现缺件、质量异常等情况时,应及时进行补充和复检
严禁采用不符合标准要求的产品
3、管材切割和预加工(1)管材切割前应按配管图先标定管子外径,其外径误差和壁厚误差应在允许公差范围内
管材切口端面应垂直于管道中心轴线,其倾斜角偏差e(图3

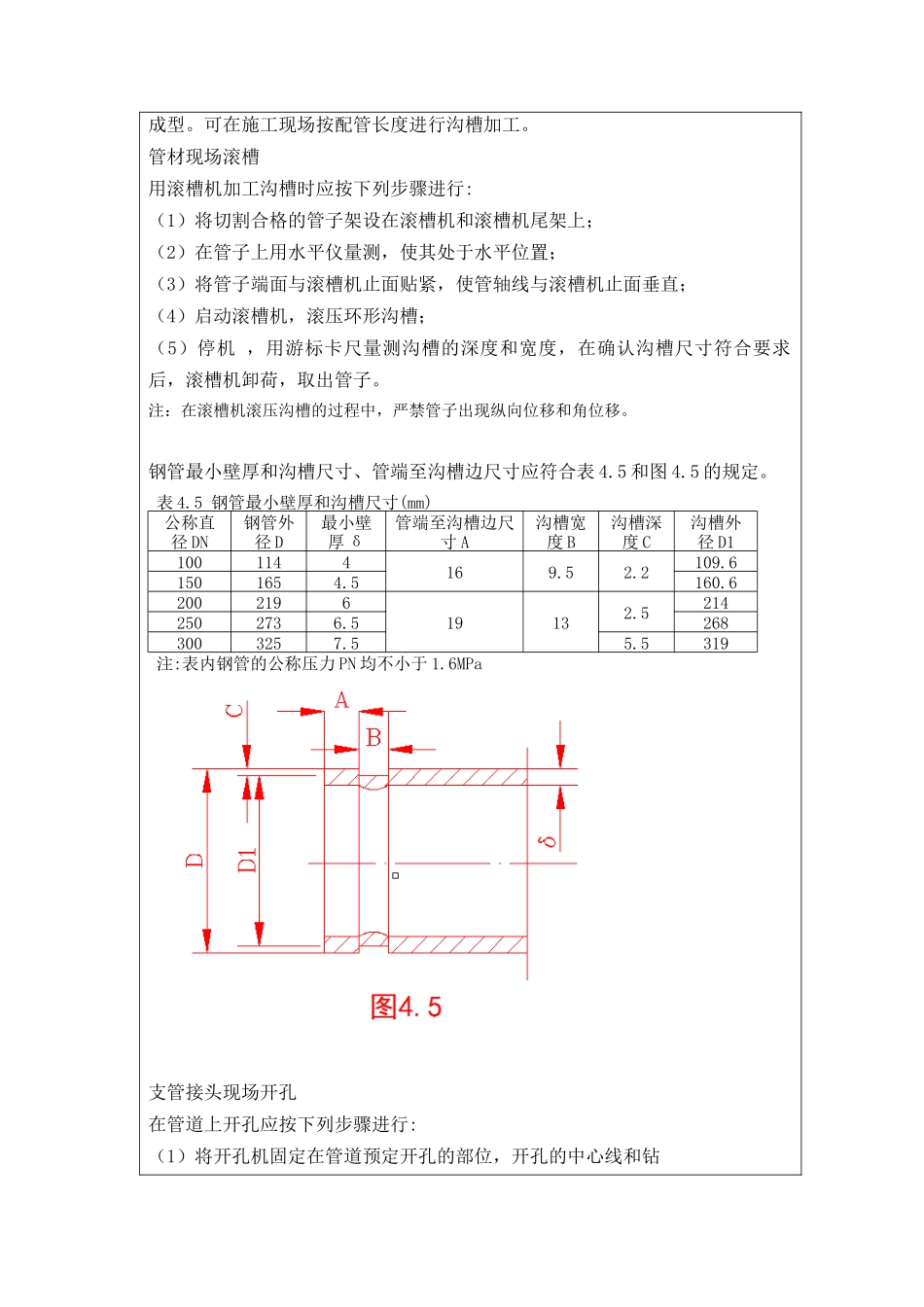

1)不得大于表3
