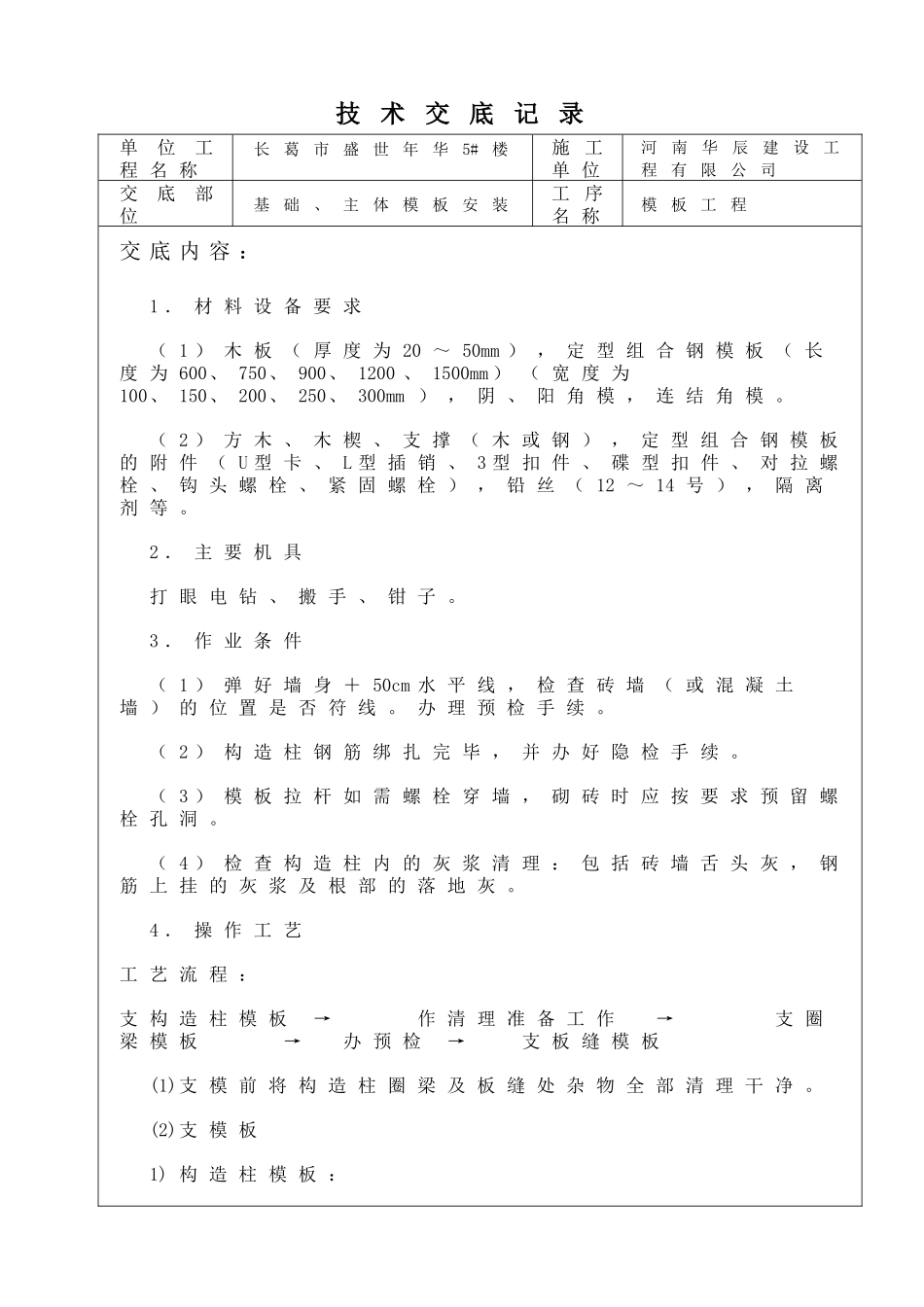

技术交底记录单位工程名称长葛市盛世年华5#楼施工单位河南华辰建设工程有限公司交底部位基础、主体模板安装工序名称模板工程交底内容:1.材料设备要求(1)木板(厚度为20~50mm),定型组合钢模板(长度为600、750、900、1200、1500mm)(宽度为100、150、200、250、300mm),阴、阳角模,连结角模
(2)方木、木楔、支撑(木或钢),定型组合钢模板的附件(U型卡、L型插销、3型扣件、碟型扣件、对拉螺栓、钩头螺栓、紧固螺栓),铅丝(12~14号),隔离剂等
2.主要机具打眼电钻、搬手、钳子
3.作业条件(1)弹好墙身+50cm水平线,检查砖墙(或混凝土墙)的位置是否符线
办理预检手续
(2)构造柱钢筋绑扎完毕,并办好隐检手续
(3)模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞
(4)检查构造柱内的灰浆清理:包括砖墙舌头灰,钢筋上挂的灰浆及根部的落地灰

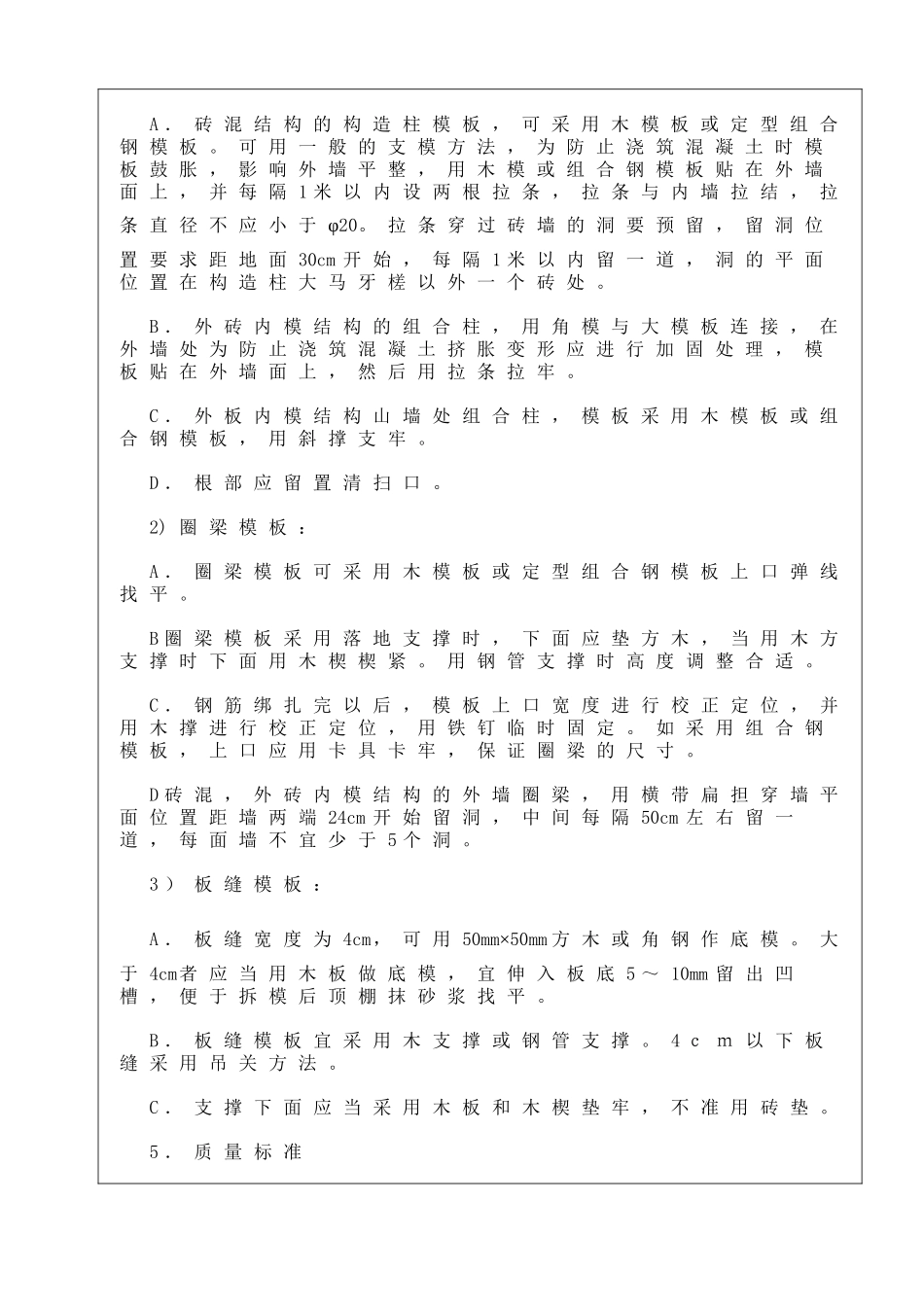

4.操作工艺工艺流程:支构造柱模板→作清理准备工作→支圈梁模板→办预检→支板缝模板(1)支模前将构造柱圈梁及板缝处杂物全部清理干净
(2)支模板1)构造柱模板:A.砖混结构的构造柱模板,可采用木模板或定型组合钢模板
可用一般的支模方法,为防止浇筑混凝土时模板鼓胀,影响外墙平整,用木模或组合钢模板贴在外墙面上,并每隔1米以内设两根拉条,拉条与内墙拉结,拉条直径不应小于φ20
拉条穿过砖墙的洞要预留,留洞位置要求距地面30cm开始,每隔1米以内留一道,洞的平面位置在构造柱大马牙槎以外一个砖处
B.外砖内模结构的组合柱,用角模与大模板连接,在外墙处为防止浇筑混凝土挤胀变形应进行加固处理,模板贴在外墙面上,然后用拉条拉牢
C.外板内模结构山墙处组合柱,模板采用木模板或组合钢模板,用斜撑支牢
D.根部应留置清扫口
2)圈梁模板:A.圈梁模板可采用木模板或定型组合钢模板上口弹线找平
B圈梁模板采用落地支撑时,下面
