茶山岭矿-70m水平主斜井实施电焊、气割安全技术措施2011年8月30日职务签字日期编制人周孚明2011

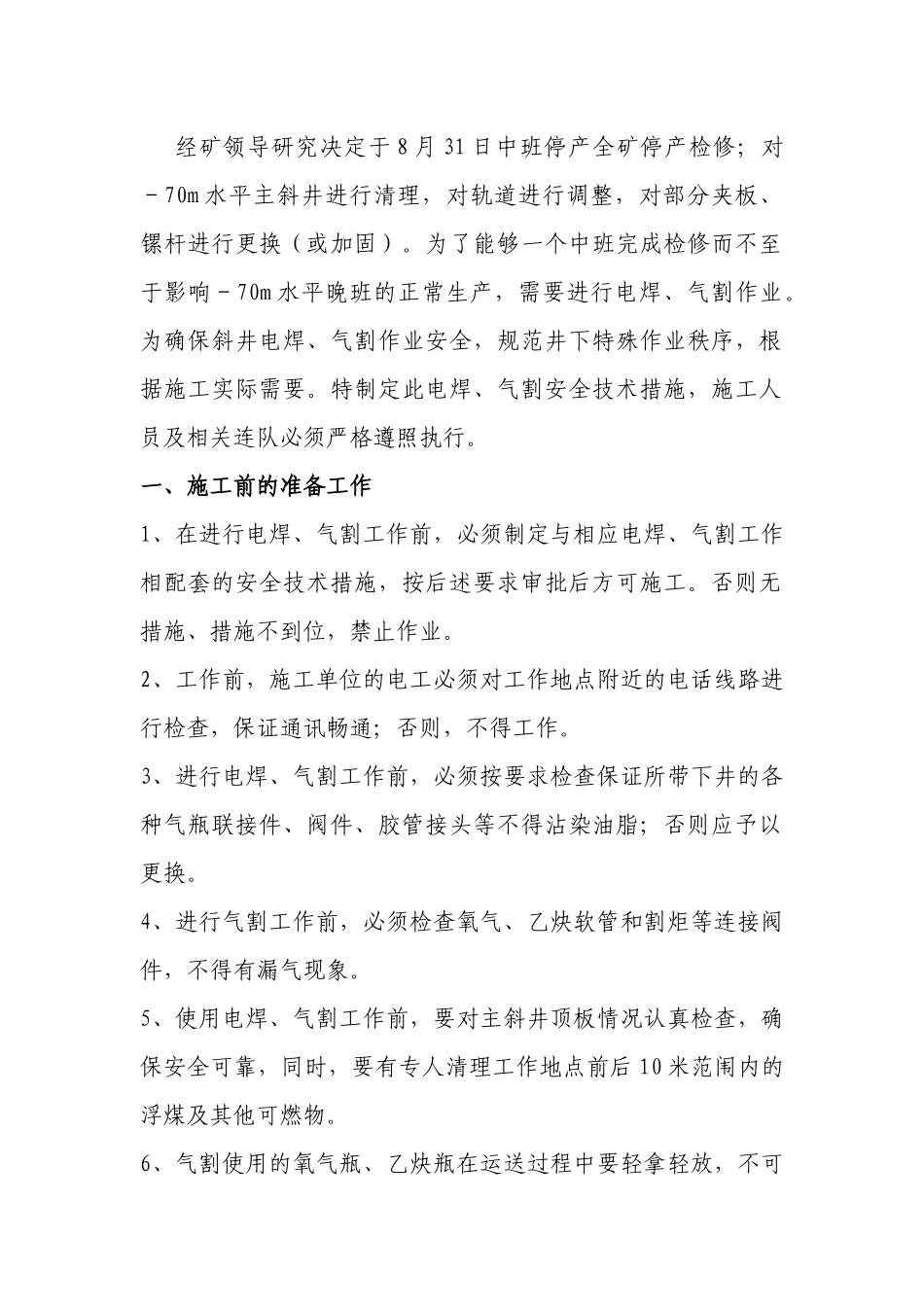

30机电矿长矿总工安全矿长安监站长全面矿长生产技术部安监部公司总工施工人员茶山岭煤矿-70水平主斜井轨道维修电焊、气割作业安全技术措施经矿领导研究决定于8月31日中班停产全矿停产检修;对-70m水平主斜井进行清理,对轨道进行调整,对部分夹板、镙杆进行更换(或加固)
为了能够一个中班完成检修而不至于影响-70m水平晚班的正常生产,需要进行电焊、气割作业
为确保斜井电焊、气割作业安全,规范井下特殊作业秩序,根据施工实际需要
特制定此电焊、气割安全技术措施,施工人员及相关连队必须严格遵照执行
一、施工前的准备工作1、在进行电焊、气割工作前,必须制定与相应电焊、气割工作相配套的安全技术措施,按后述要求审批后方可施工
否则无措施、措施不到位,禁止作业
2、工作前,施工单位的电工必须对工作地点附近的电话线路进行检查,保证通讯畅通;否则,不得工作
3、进行电焊、气割工作前,必须按要求检查保证所带下井的各种气瓶联接件、阀件、胶管接头等不得沾染油脂;否则应予以更换
4、进行气割工作前,必须检查氧气、乙炔软管和割炬等连接阀件,不得有漏气现象
5、使用电焊、气割工作前,要对主斜井顶板情况认真检查,确保安全可靠,同时,要有专人清理工作地点前后10米范闱内的浮煤及其他可燃物
6、气割使用的氧气瓶、乙炔瓶在运送过程中要轻拿轻放,不可碰撞,并要有专人负责安全运送工作,两瓶在运送过程中,严禁马虎大意碰撞气瓶部件
7、在井下进行电焊、气割作业前,由瓦检员对工作地点前后10米范围内的风流的瓦斯浓度进行检测,瓦斯浓度大于0
5%时,严禁作业
并在作业现场、进风侧悬挂便携式瓦检仪,发现瓦斯超限必须立即停止作业;停风、停电时禁止电焊、气割作业,待恢复通风、通电后,检查瓦斯浓度小于0
5%,方可恢复作业
