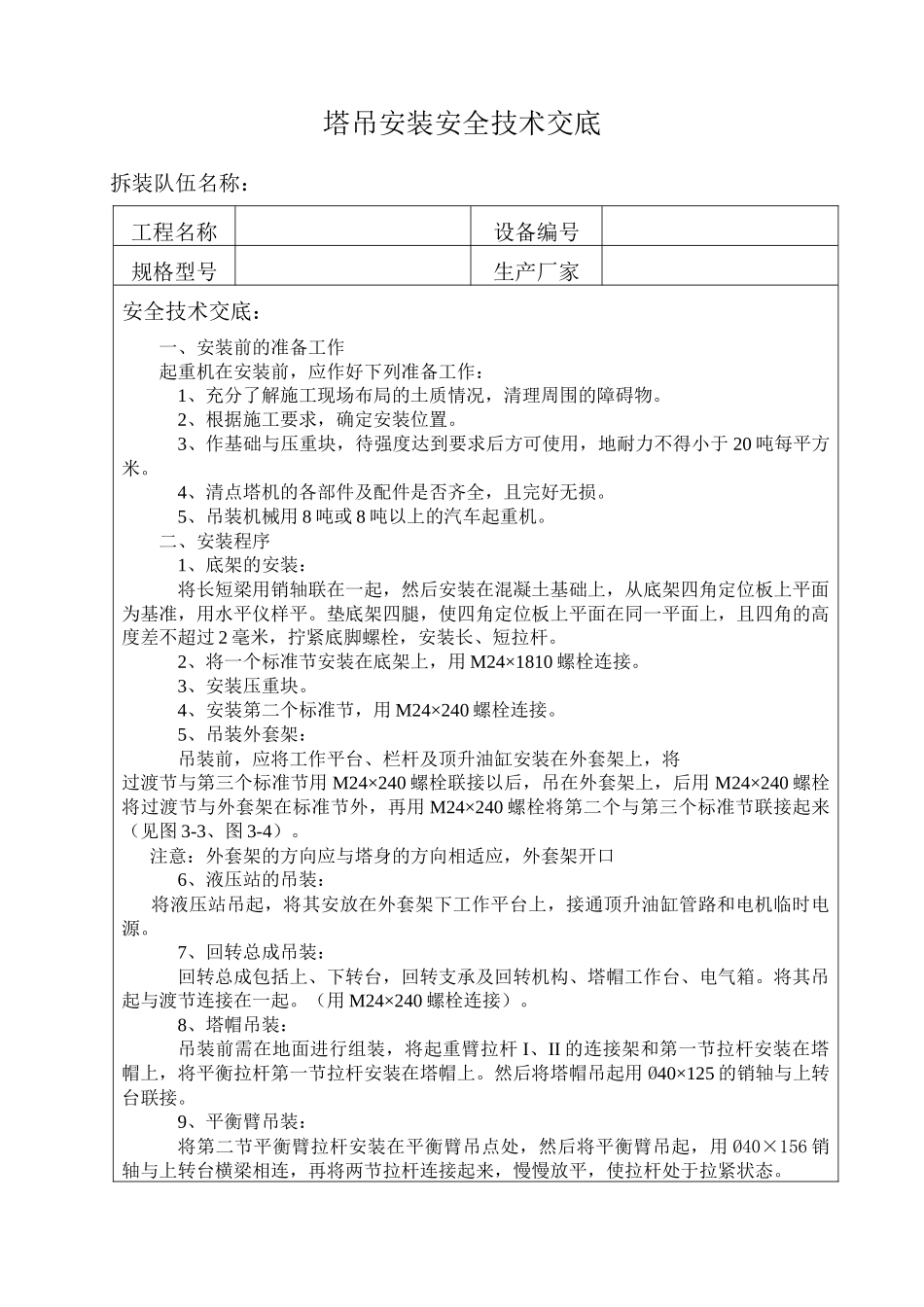

塔吊安装安全技术交底拆装队伍名称:工程名称设备编号规格型号生产厂家安全技术交底:一、安装前的准备工作起重机在安装前,应作好下列准备工作:1、充分了解施工现场布局的土质情况,清理周围的障碍物
2、根据施工要求,确定安装位置
3、作基础与压重块,待强度达到要求后方可使用,地耐力不得小于20吨每平方米
4、清点塔机的各部件及配件是否齐全,且完好无损
5、吊装机械用8吨或8吨以上的汽车起重机
二、安装程序1、底架的安装:将长短梁用销轴联在一起,然后安装在混凝土基础上,从底架四角定位板上平面为基准,用水平仪样平
垫底架四腿,使四角定位板上平面在同一平面上,且四角的高度差不超过2毫米,拧紧底脚螺栓,安装长、短拉杆
2、将一个标准节安装在底架上,用M24×1810螺栓连接
3、安装压重块

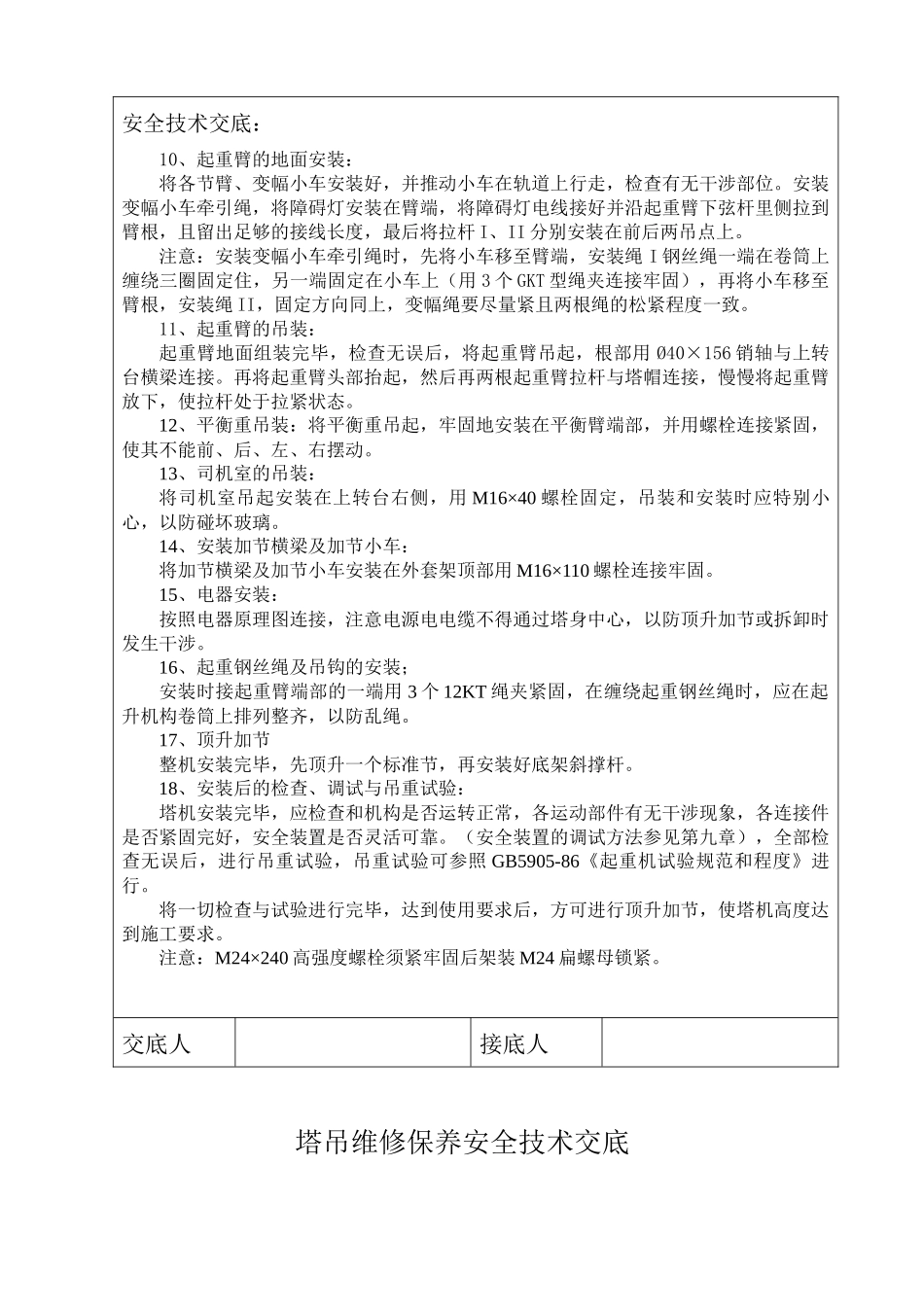

4、安装第二个标准节,用M24×240螺栓连接
5、吊装外套架:吊装前,应将工作平台、栏杆及顶升油缸安装在外套架上,将过渡节与第三个标准节用M24×240螺栓联接以后,吊在外套架上,后用M24×240螺栓将过渡节与外套架在标准节外,再用M24×240螺栓将第二个与第三个标准节联接起来(见图3-3、图3-4)
注意:外套架的方向应与塔身的方向相适应,外套架开口6、液压站的吊装:将液压站吊起,将其安放在外套架下工作平台上,接通顶升油缸管路和电机临时电源
7、回转总成吊装:回转总成包括上、下转台,回转支承及回转机构、塔帽工作台、电气箱
将其吊起与渡节连接在一起
(用M24×240螺栓连接)
8、塔帽吊装:吊装前需在地面进行组装,将起重臂拉杆I、II的连接架和第一节拉杆安装在塔帽上,将平衡拉杆第一节拉杆安装在塔帽上
然后将塔帽吊起用Ø40×125的销轴与上转台联接
9、平衡臂吊装:将第二节平衡臂拉杆安装在平衡臂吊点处,然后将平衡臂吊起,用Ø40×156销轴与上转台横梁相连,再将两节拉杆连接起来,慢慢放平,使拉杆
